施設整備事業の内送水施設 白川第3送水管新設工事その31
上下水道工事
発注者:札幌市水道局
工期
着手:平成28年 9月14日
竣工:平成30年 7月25日
工期:680日間
施工場所
北海道札幌市
工事内容

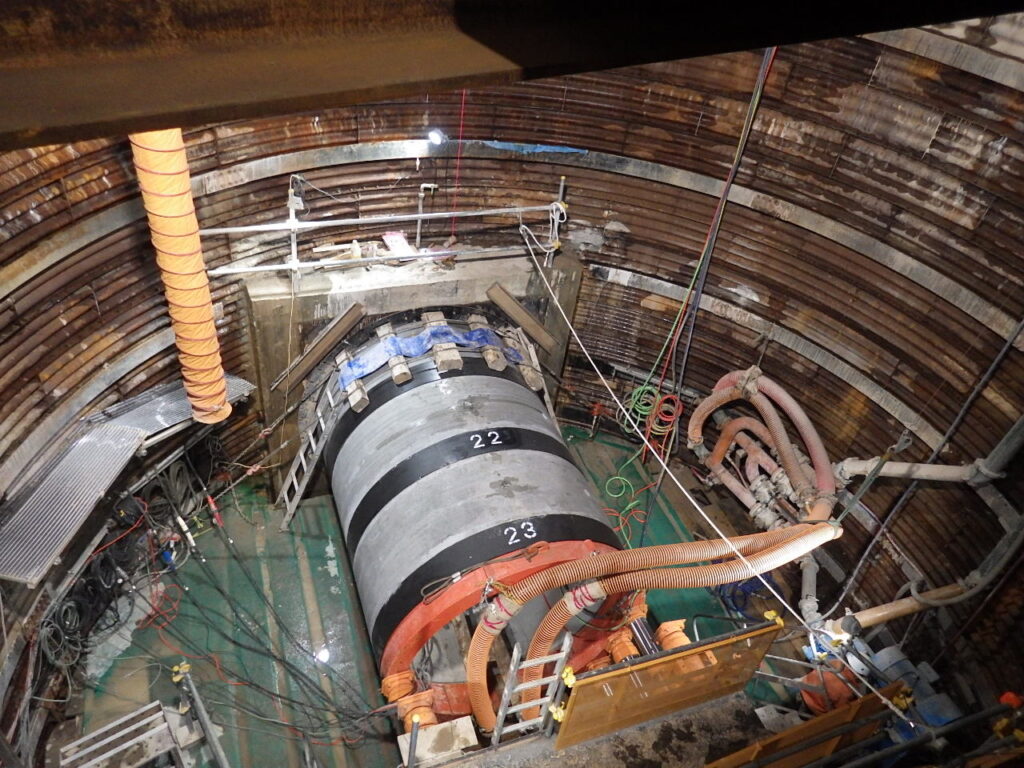

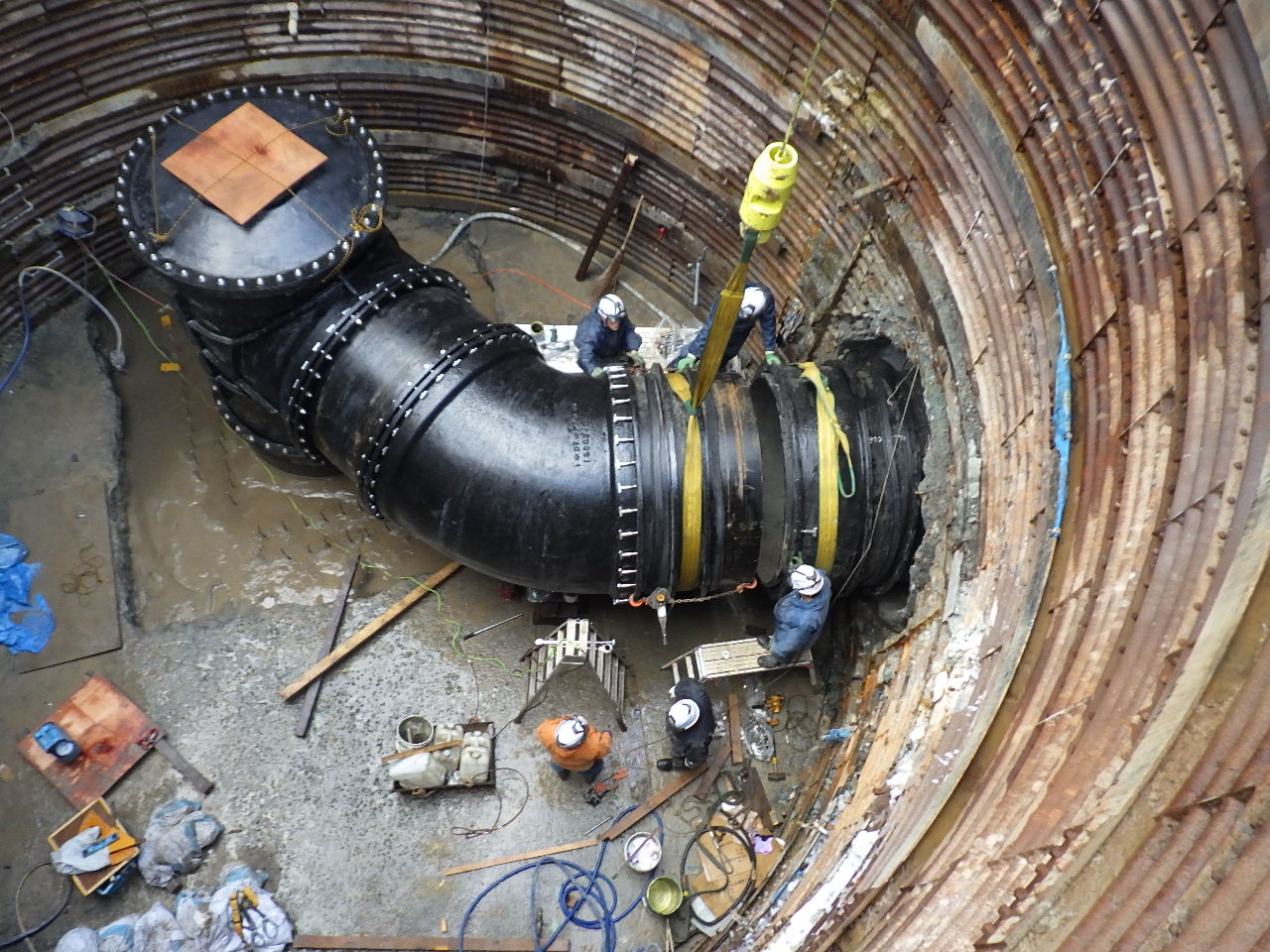

1)送水管延長~357.5m(内推進工 D=2,400mm~346.8m)
DUSP φ1,800mm~332.7m DUFP φ1,800mm~14.3m DKP φ1,800mm~10.5m
2)弁室築造工 4箇所(流量計室~1箇所、仕切弁室~2箇所、空気弁室~1箇所)
3)仕切弁設置工 7箇所(φ1,800~1箇所、φ200~5箇所、φ75~1箇所)
4)空気弁設置工 4箇所(φ200~4箇所)
5)照明設備工 一式
6)上屋設置工 一式(延床面積30m2、鉄筋コンクリート造 平屋建て)
