北海道新幹線、札樽トンネル(銭函)
トンネル工事
受注者
岩田地崎・荒井・森川・道興北海道新幹線、札樽トンネル(銭函)特定建設工事共同企業体
工期
着手:令和 2年 8月18日
竣工:令和10年 3月16日
工期:2768日間

施工場所
北海道小樽市
工事内容
NATMトンネル工事 本坑延長 L≒4,000m

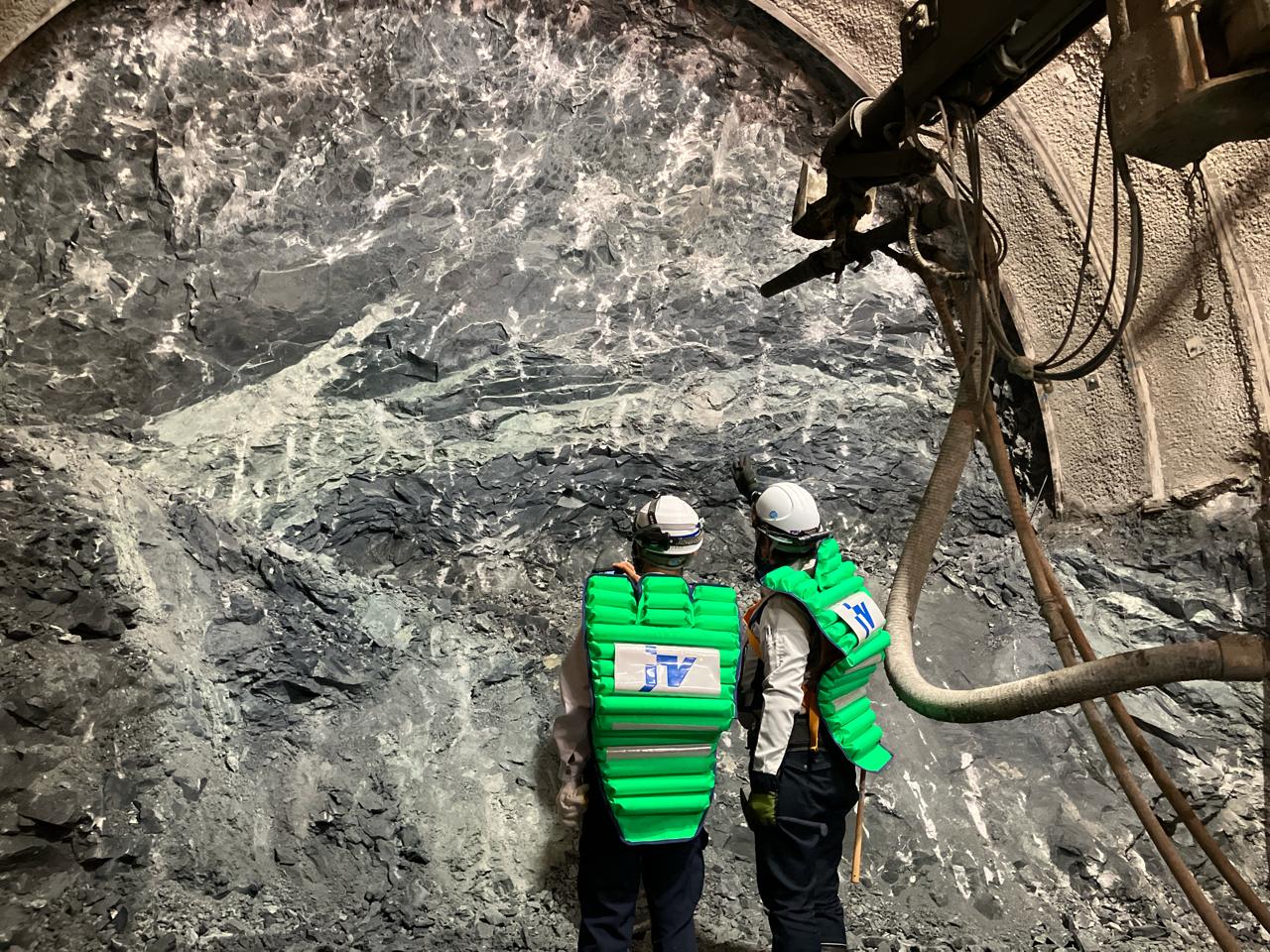

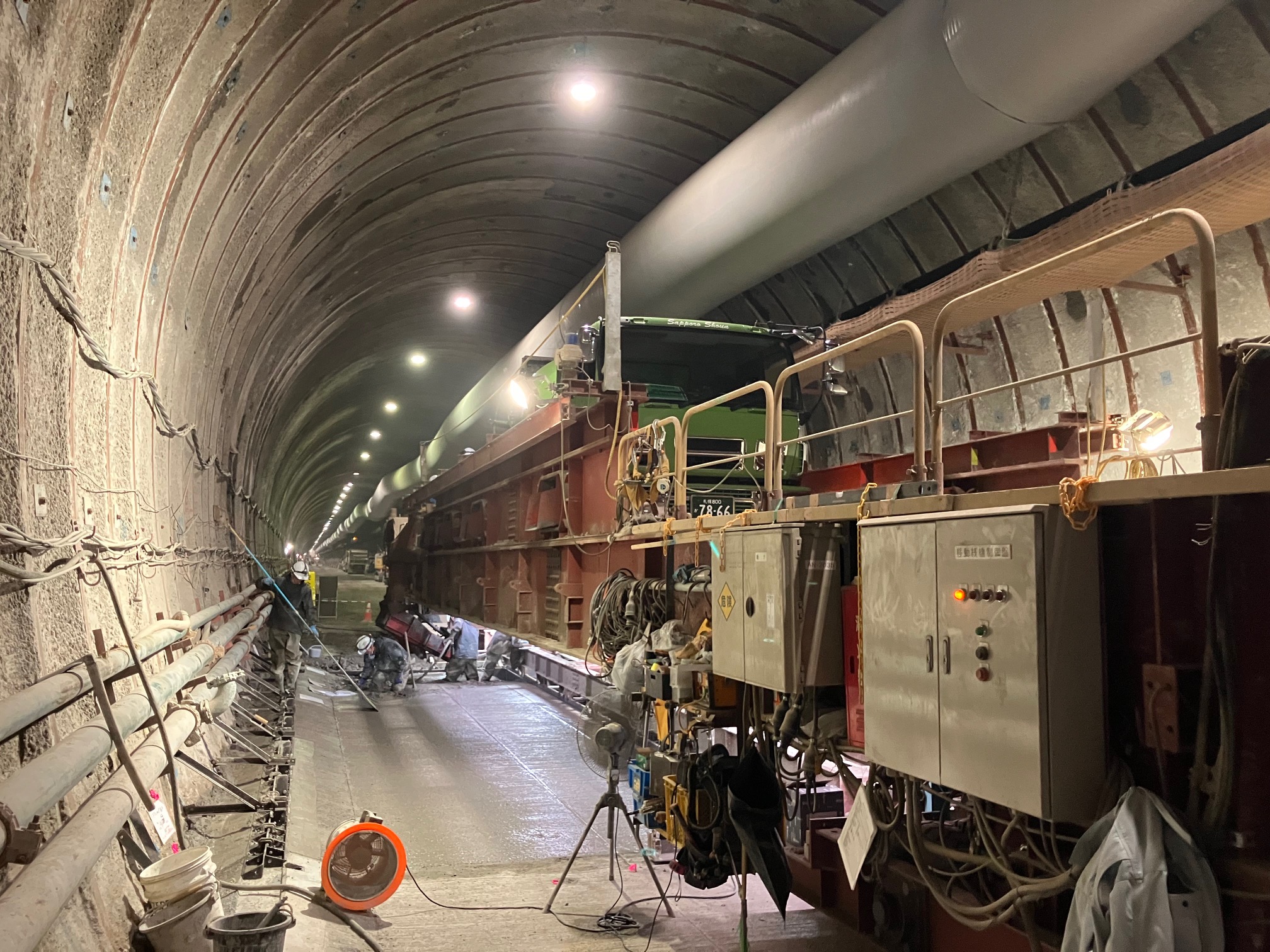

1)掘削

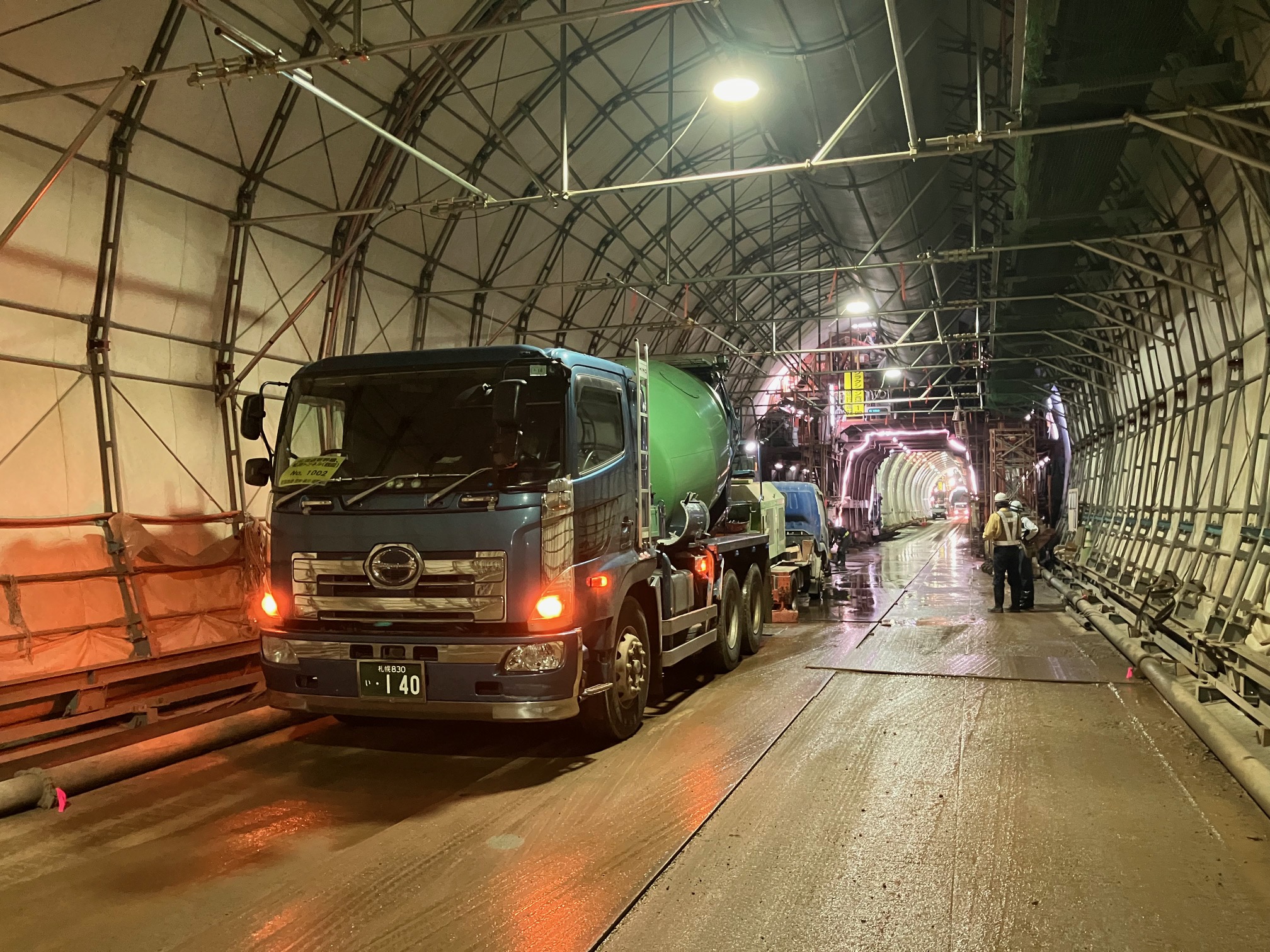

2)覆工

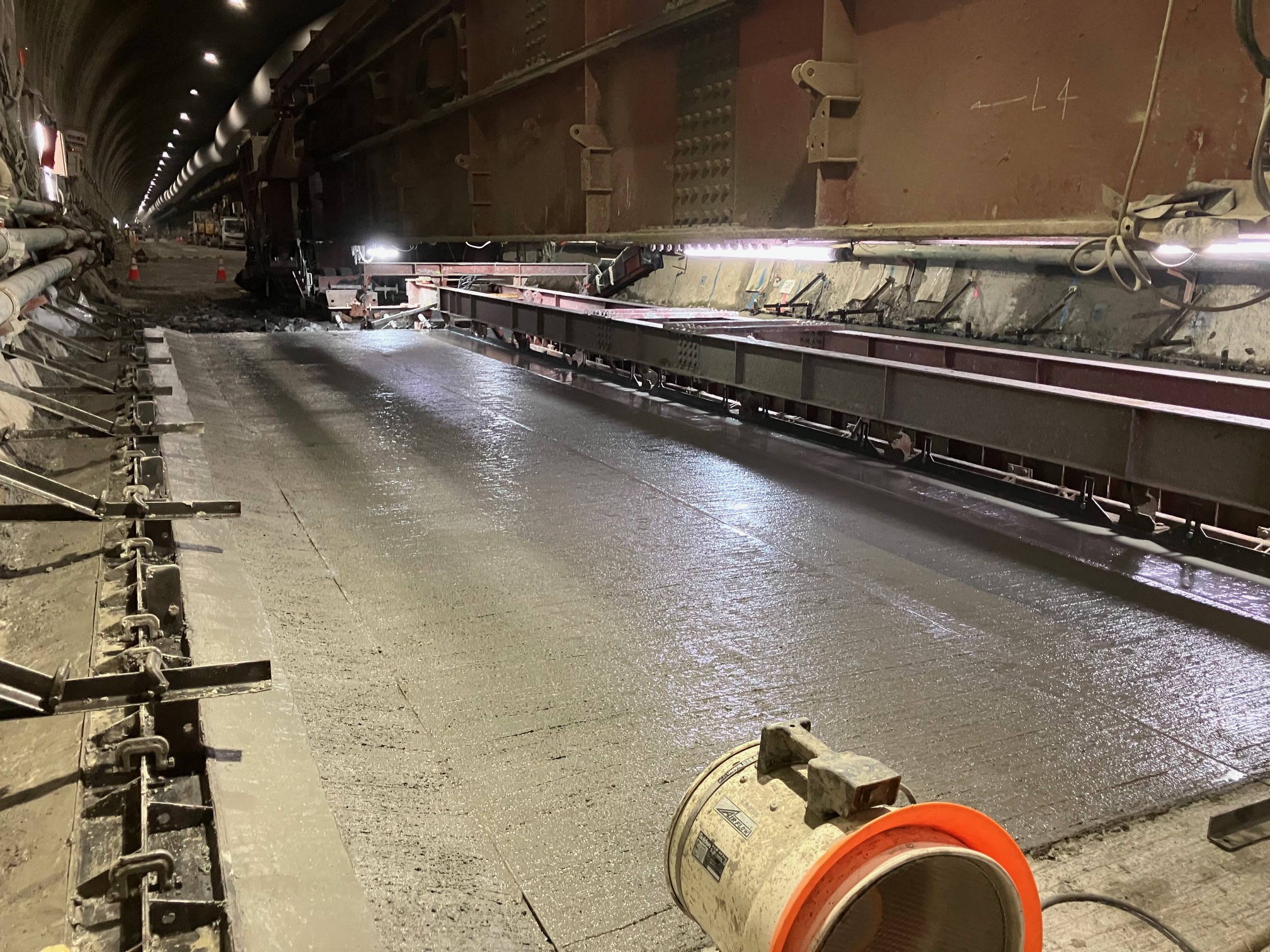

3)インバート工
4)坑内付帯工
5)路盤工
6)器材杭工 N=10箇所

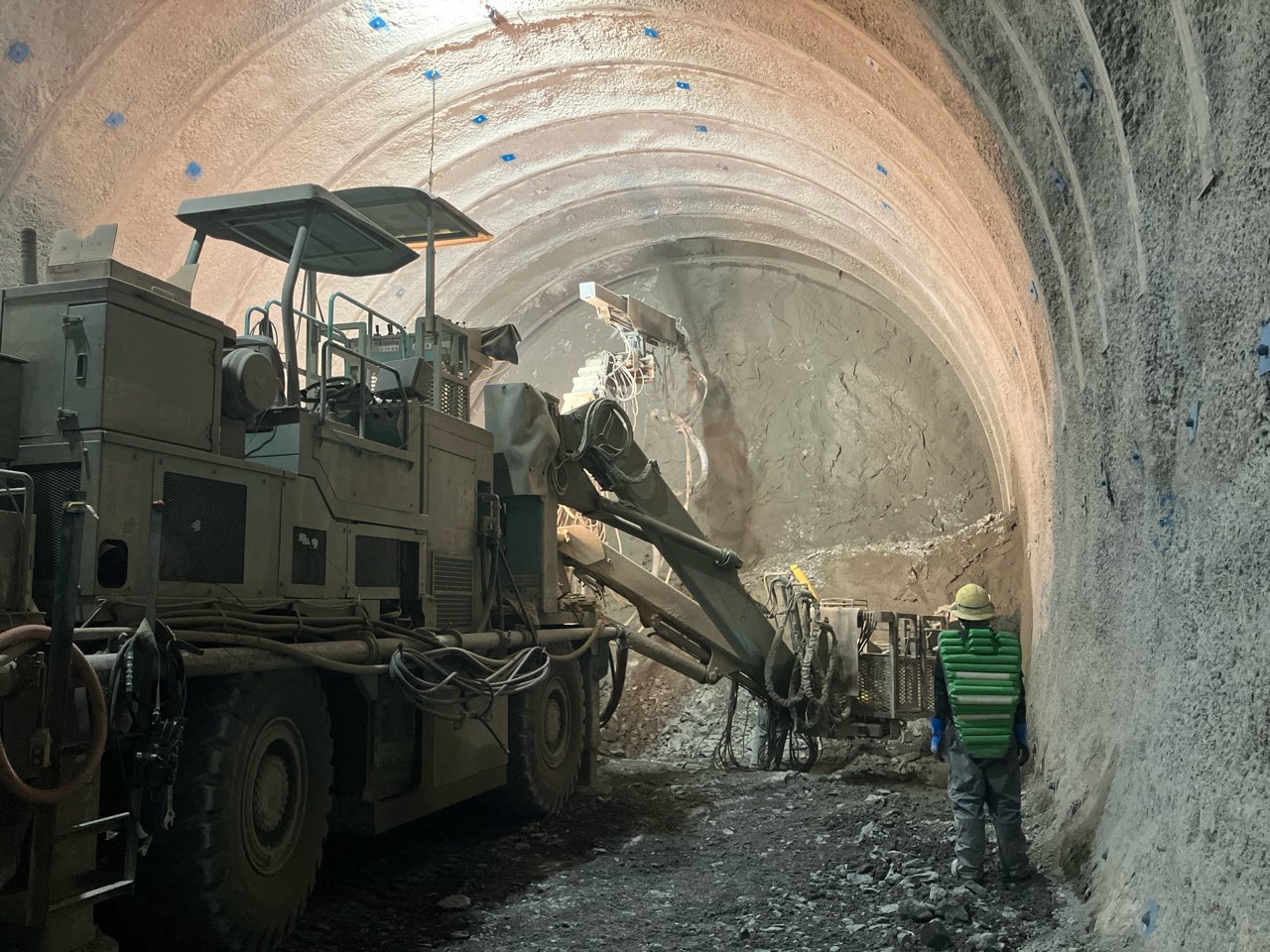

7)ずり処理工 V=309,920m3

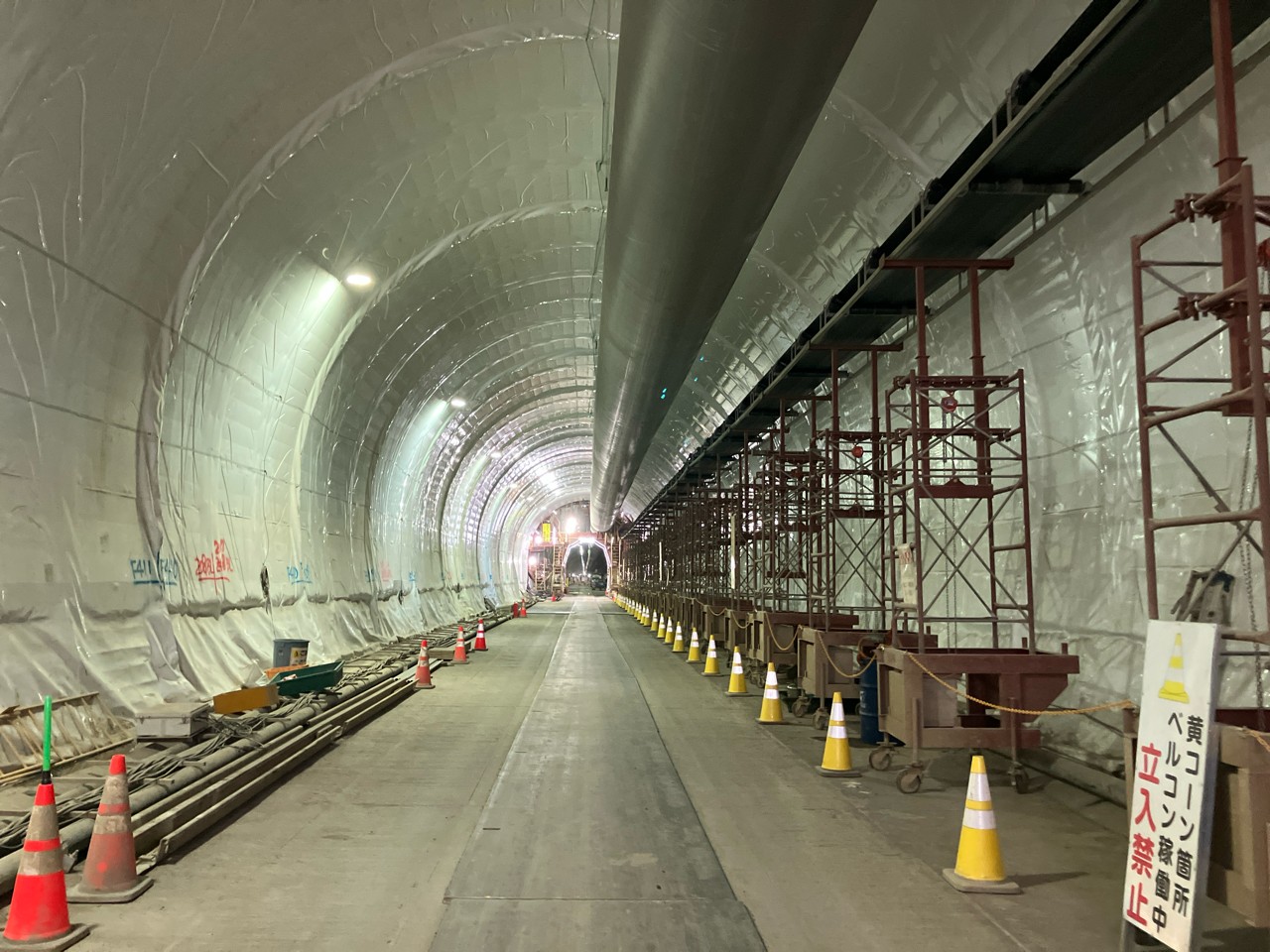

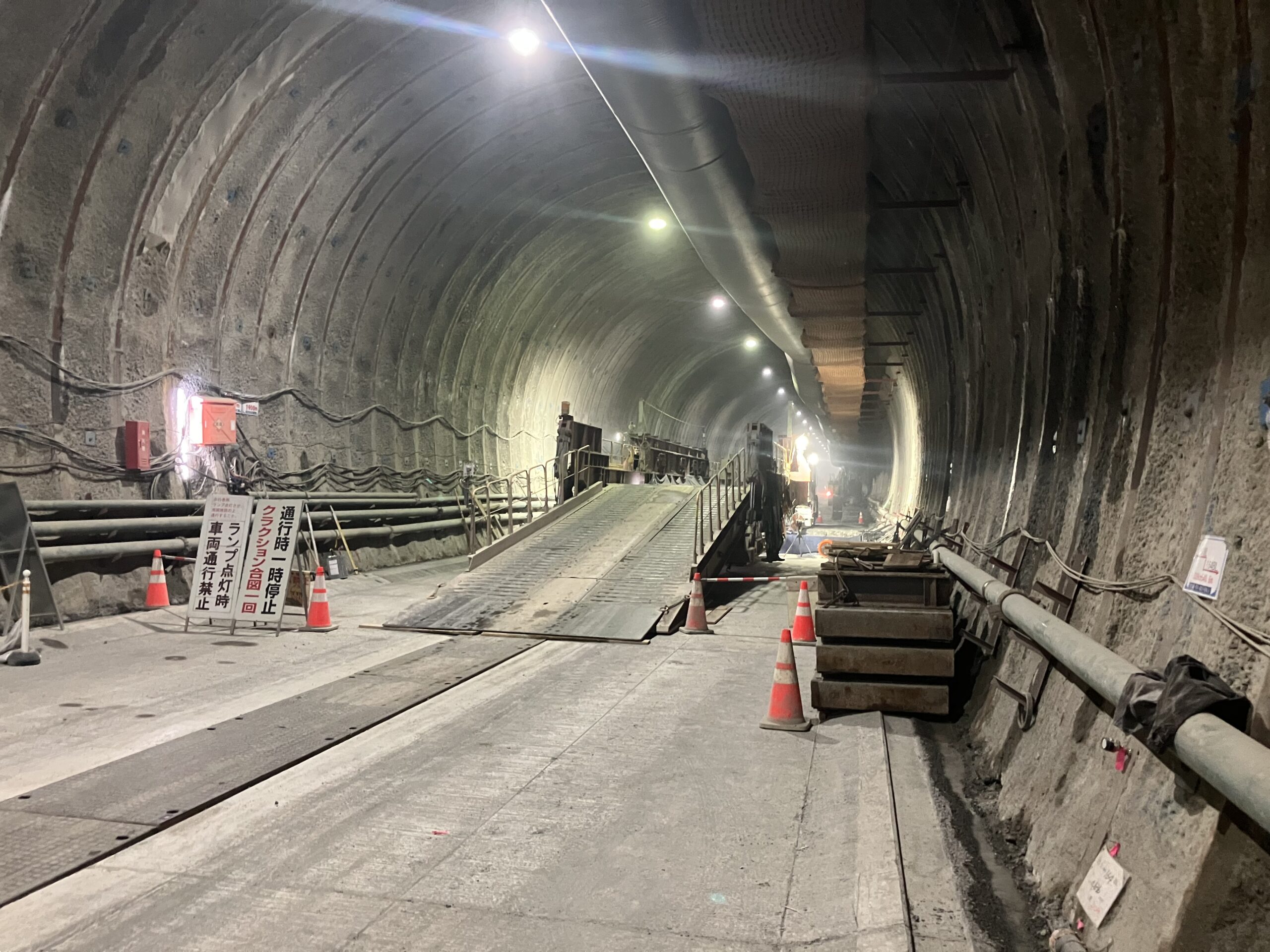

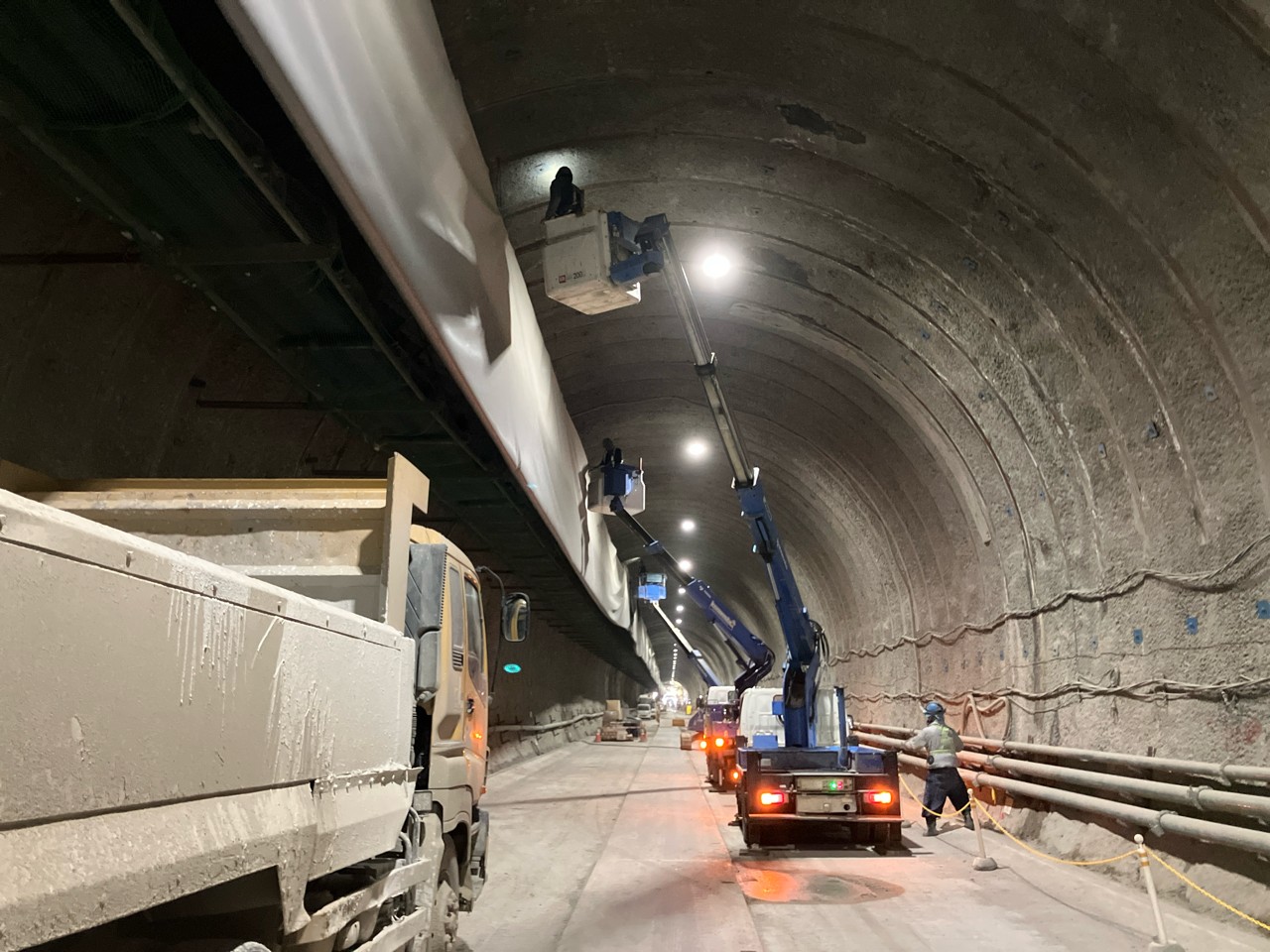

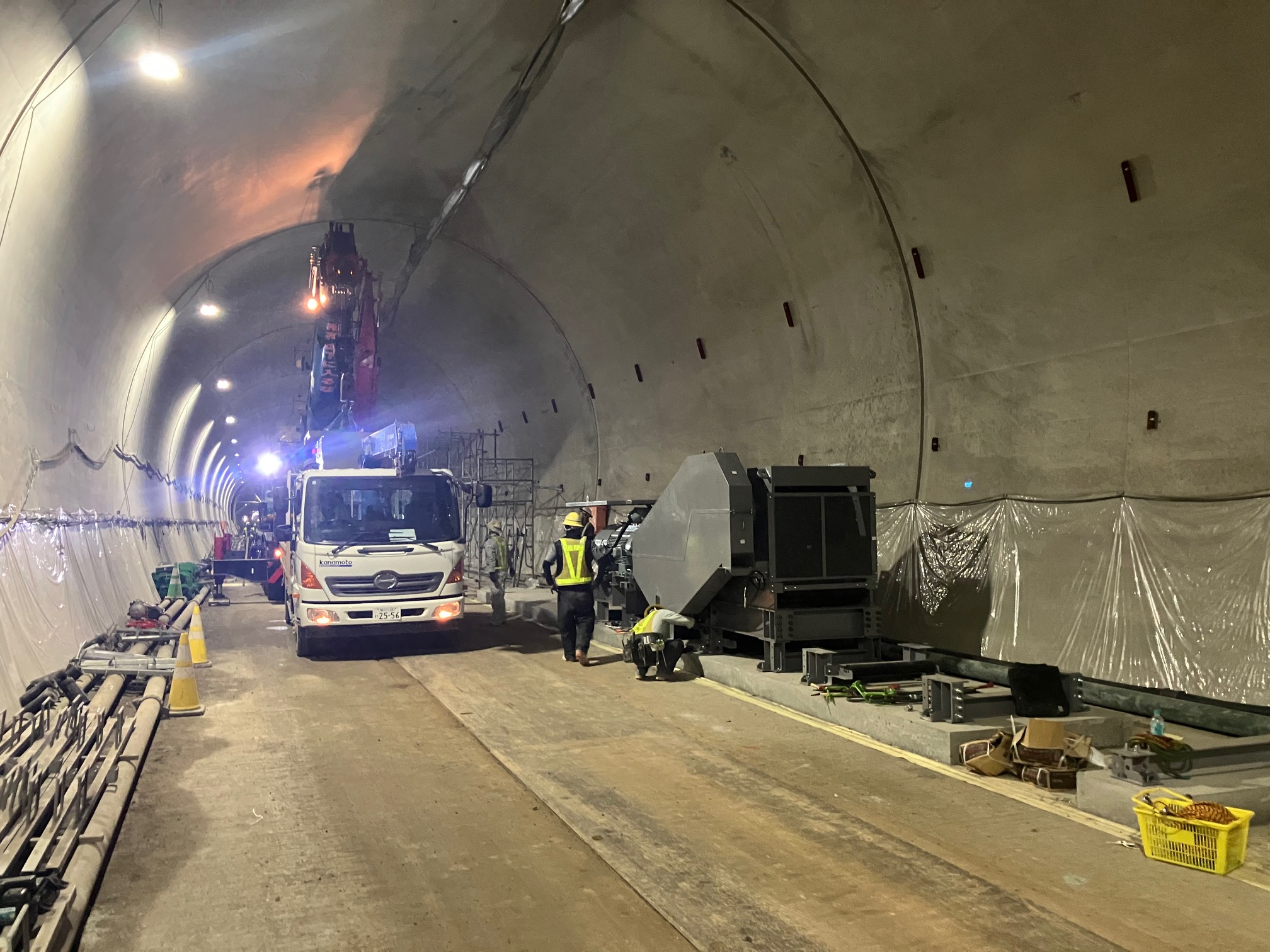

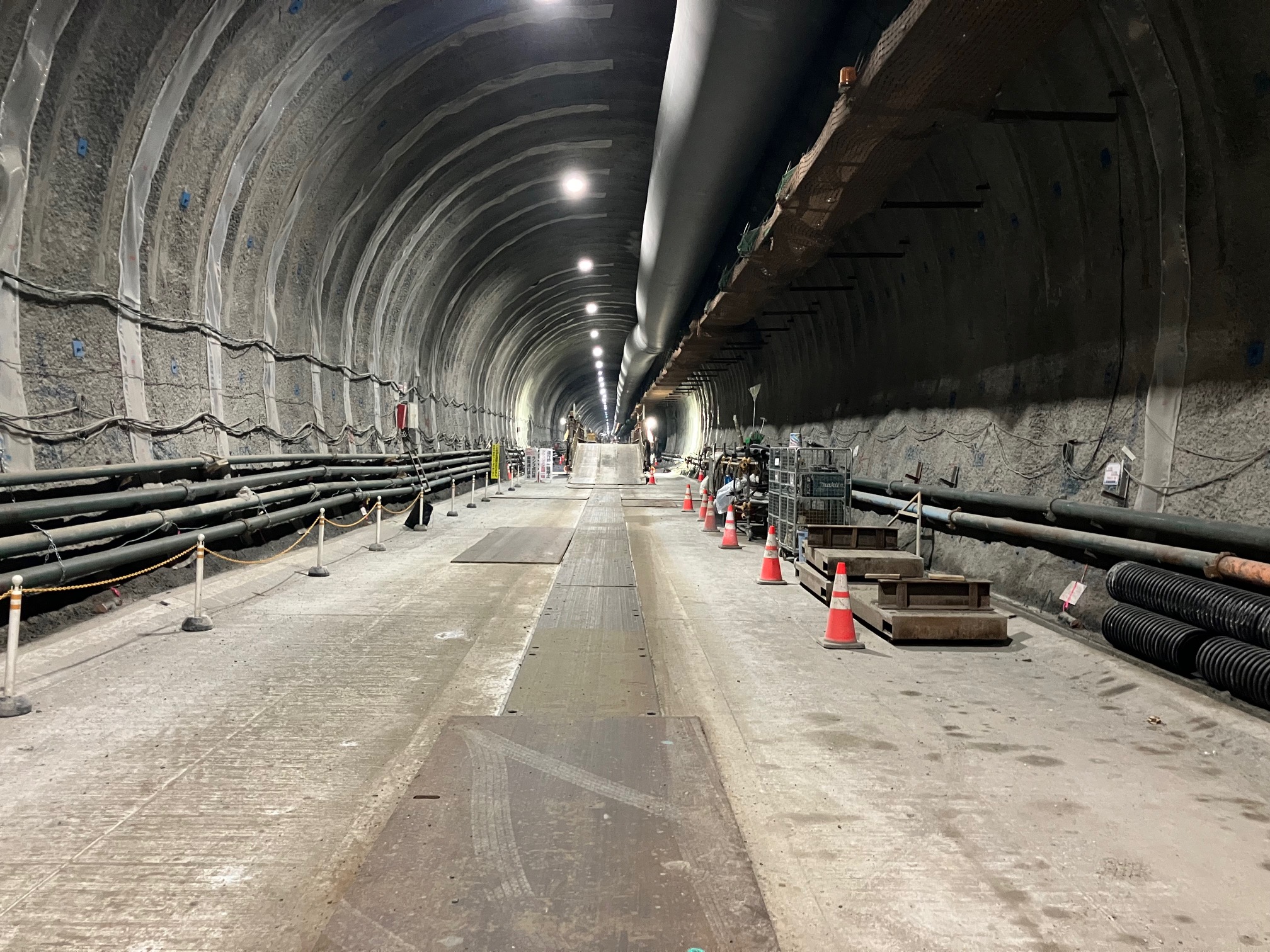

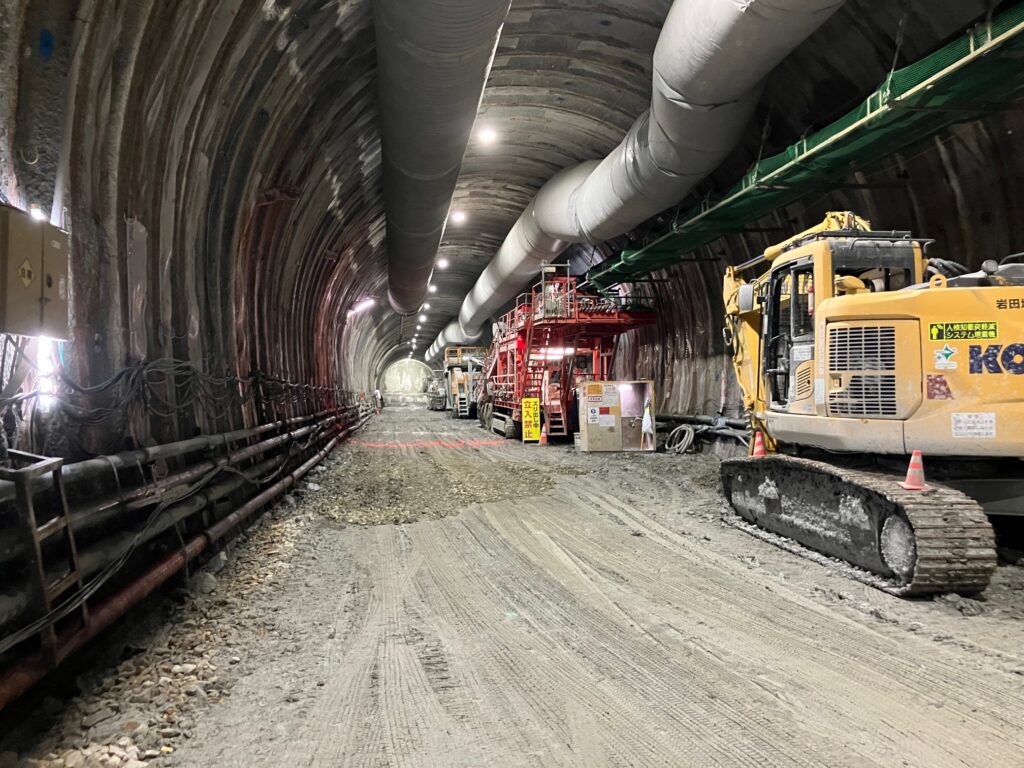

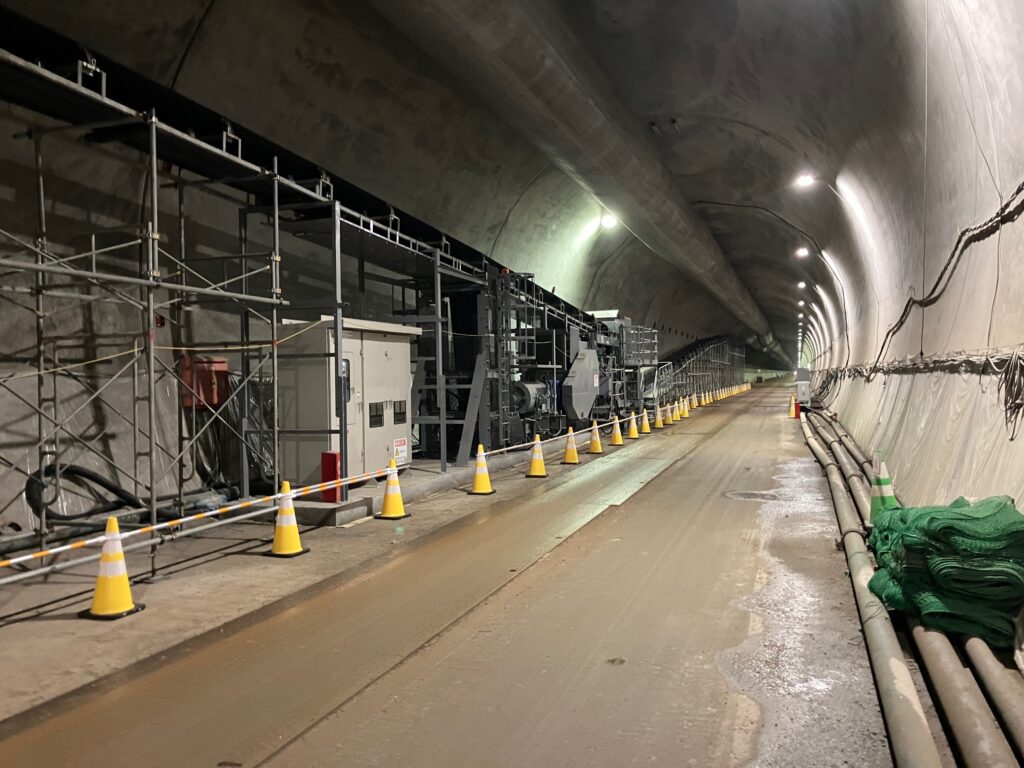

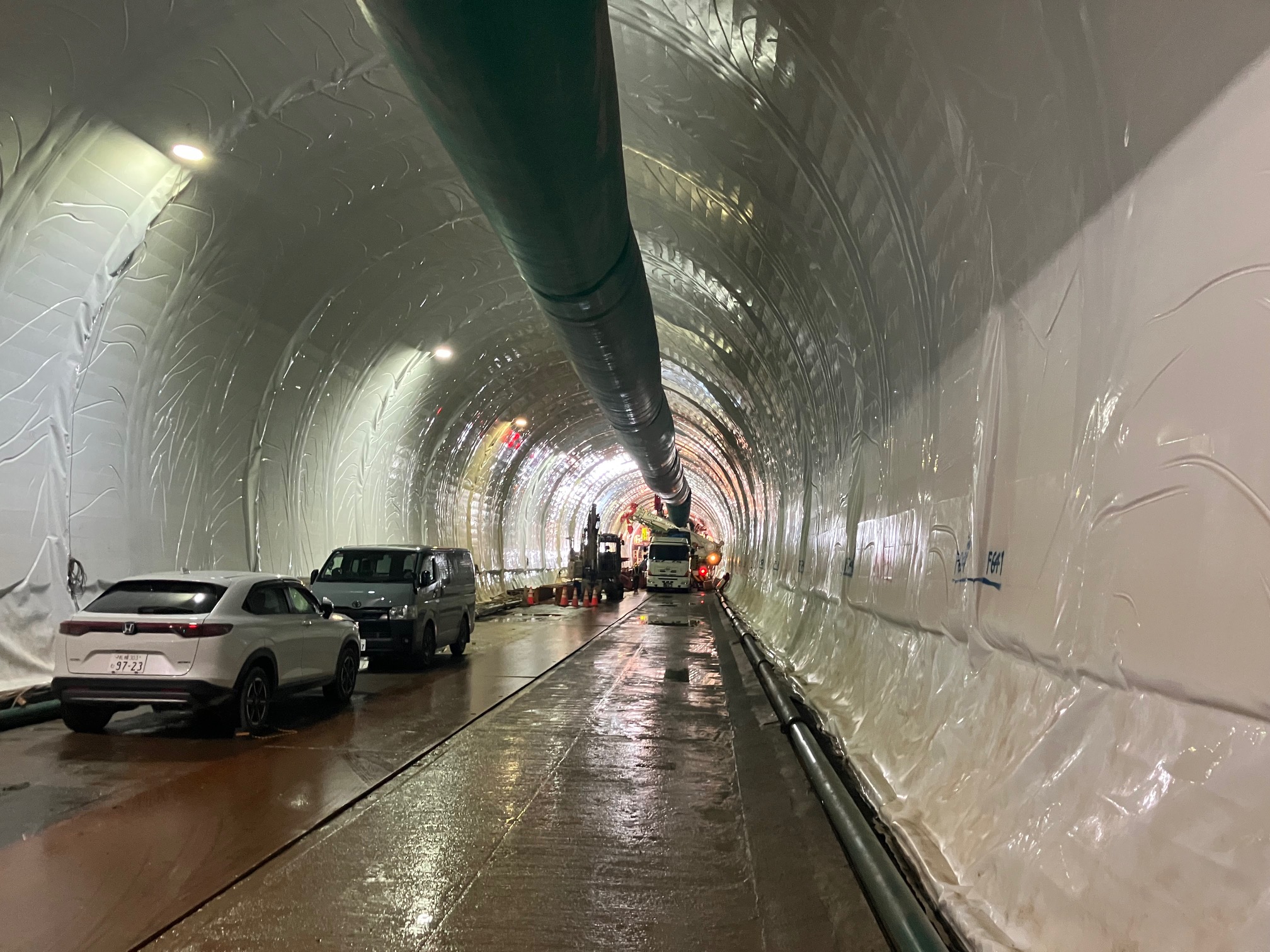

工事進捗レポート

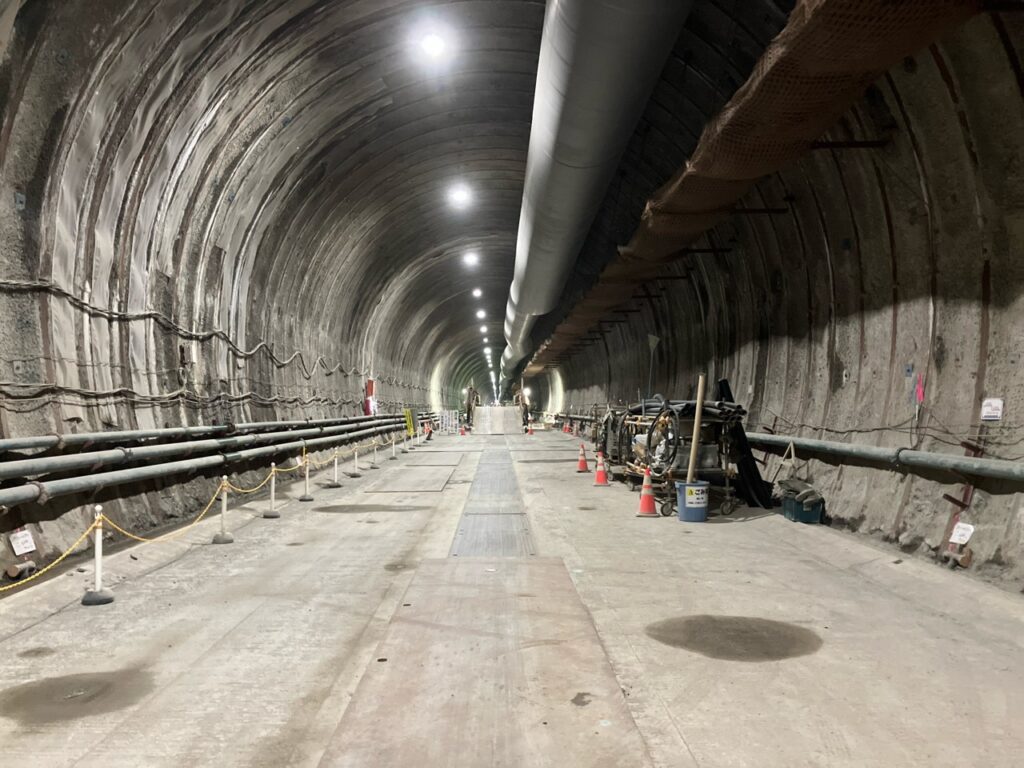

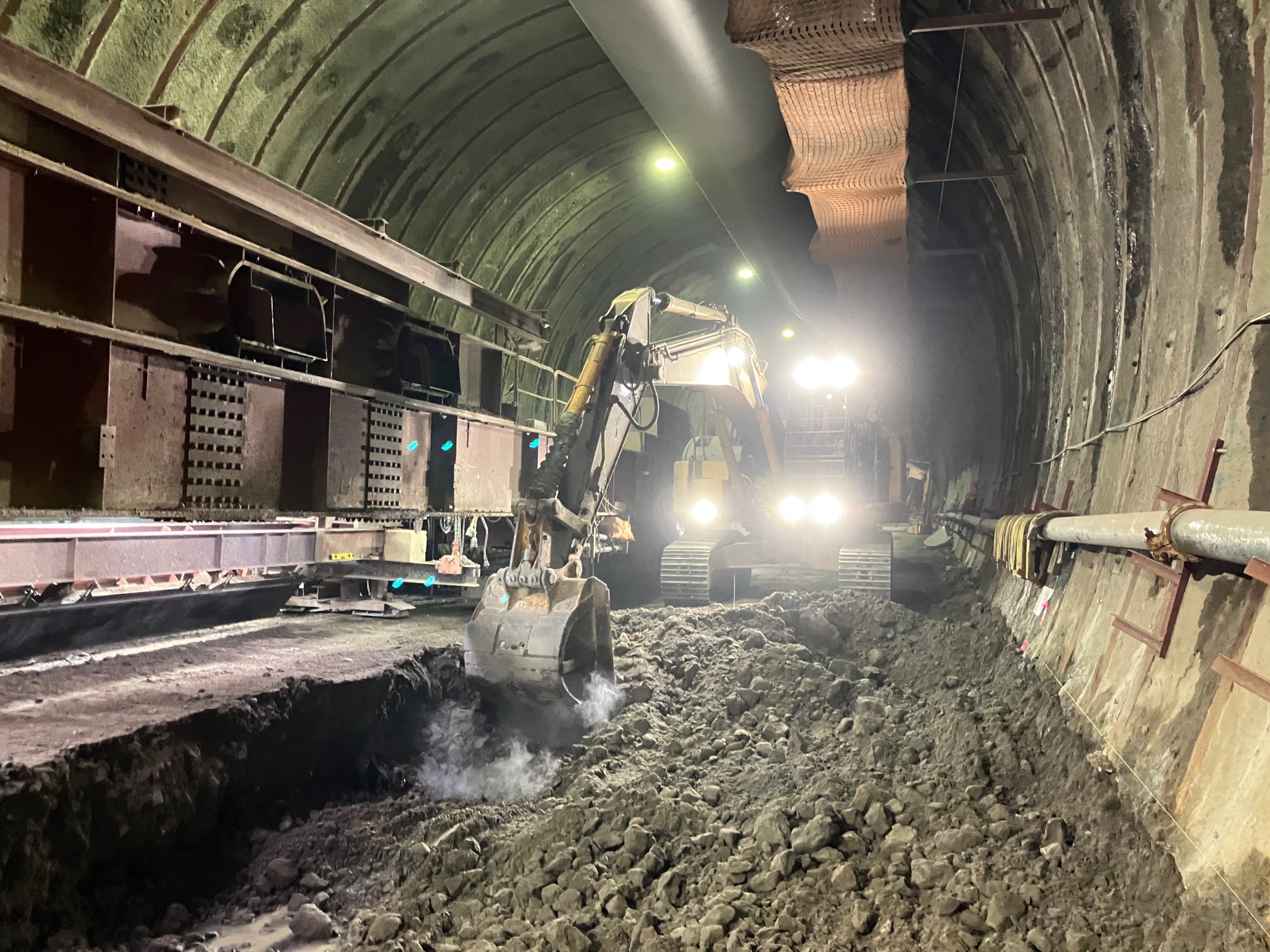

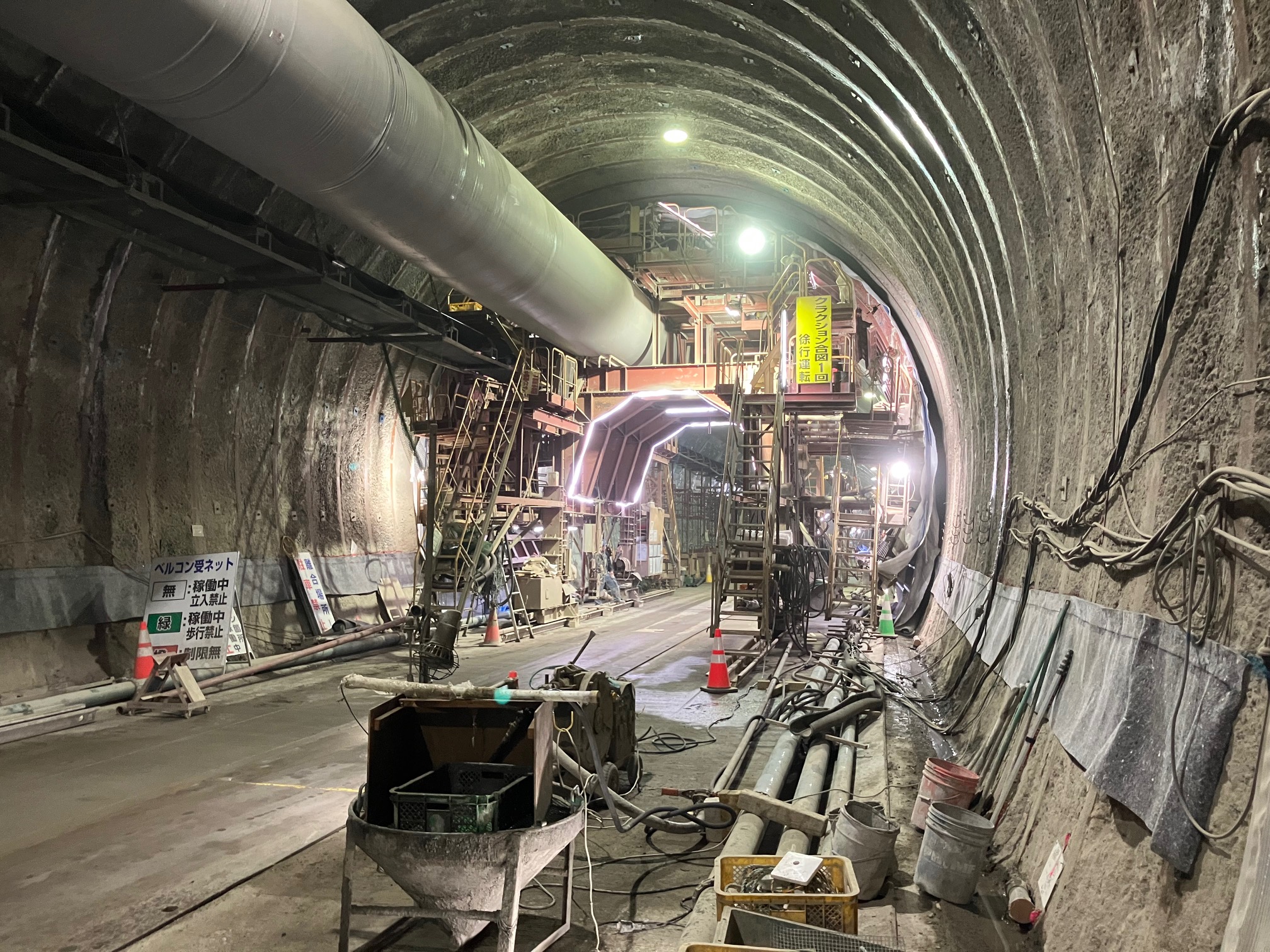

令和7年11月末日現在 進捗率49%
本坑の掘削が約55%・インバートが約44%完了しています。

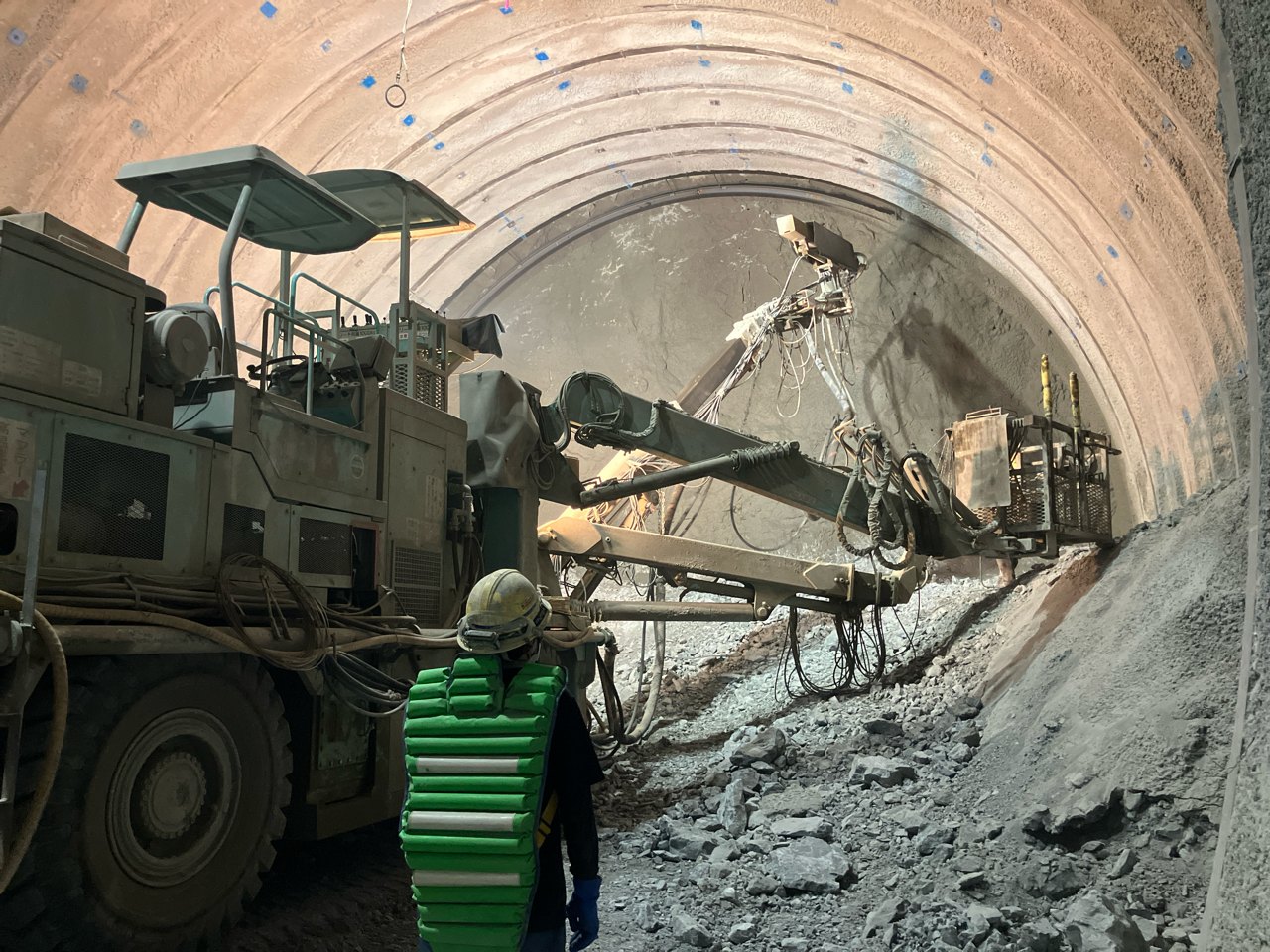

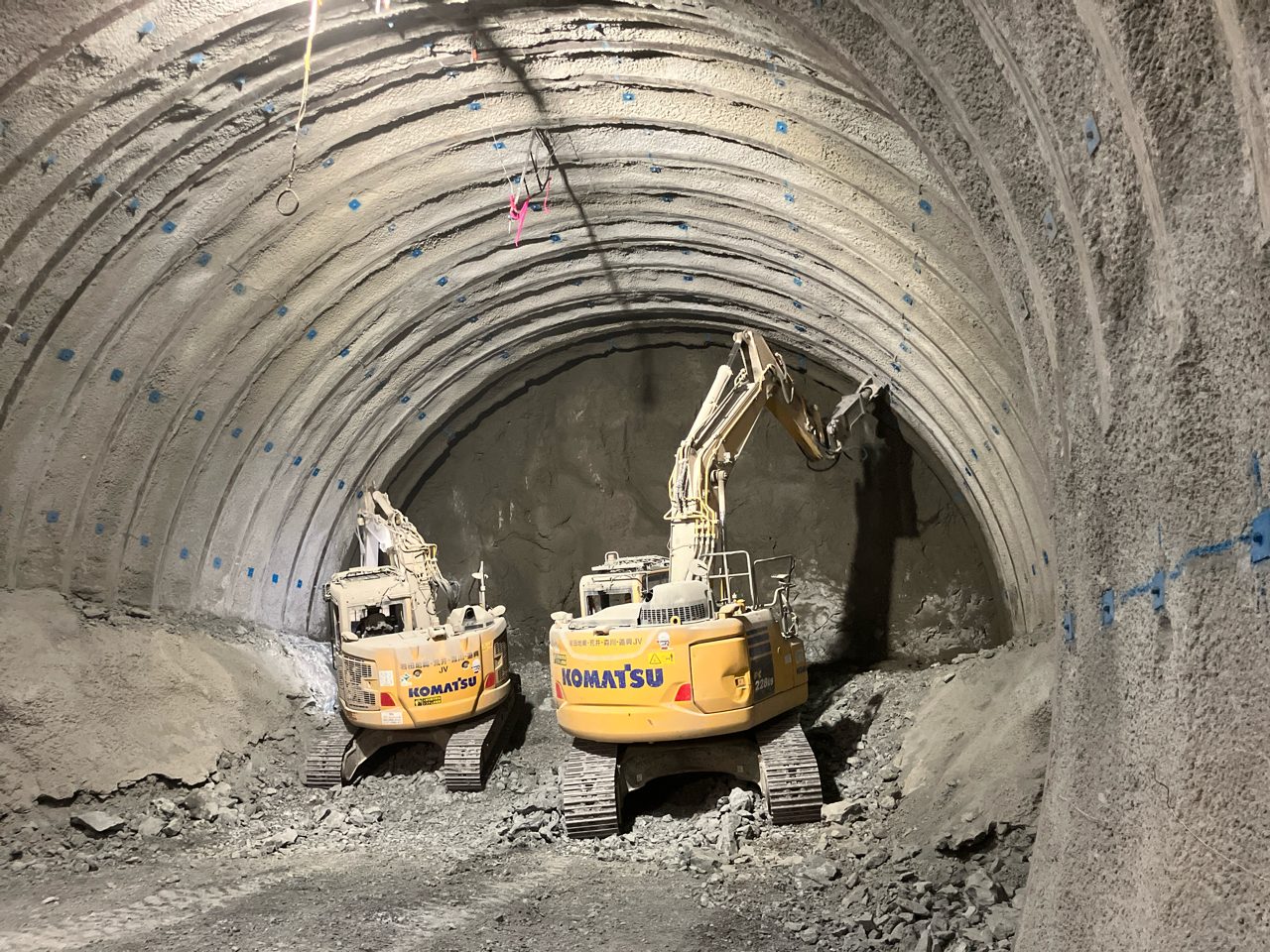

令和7年10月末日現在 進捗率48%
本坑の掘削が約55%・インバートが約42%完了しています。

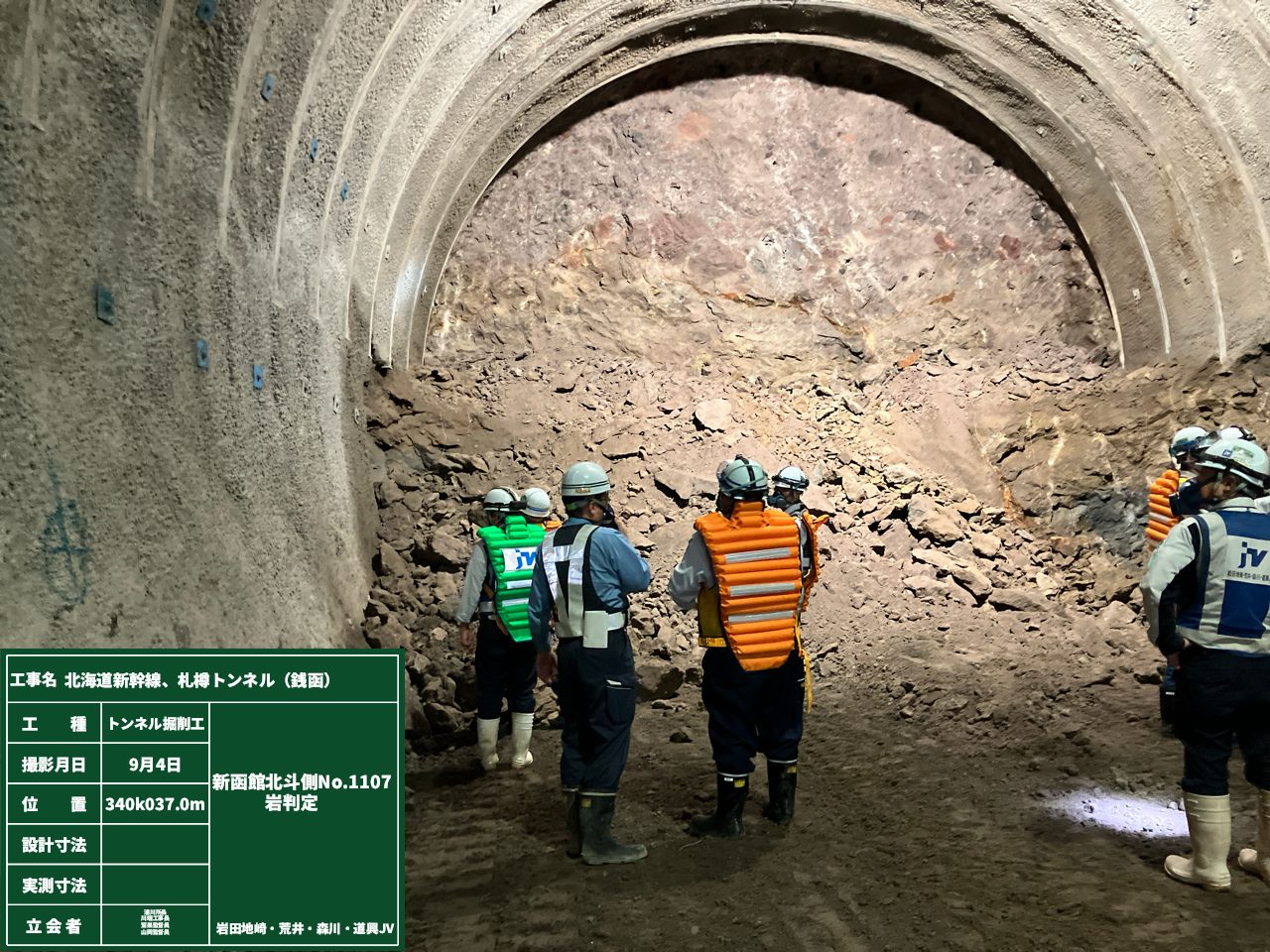

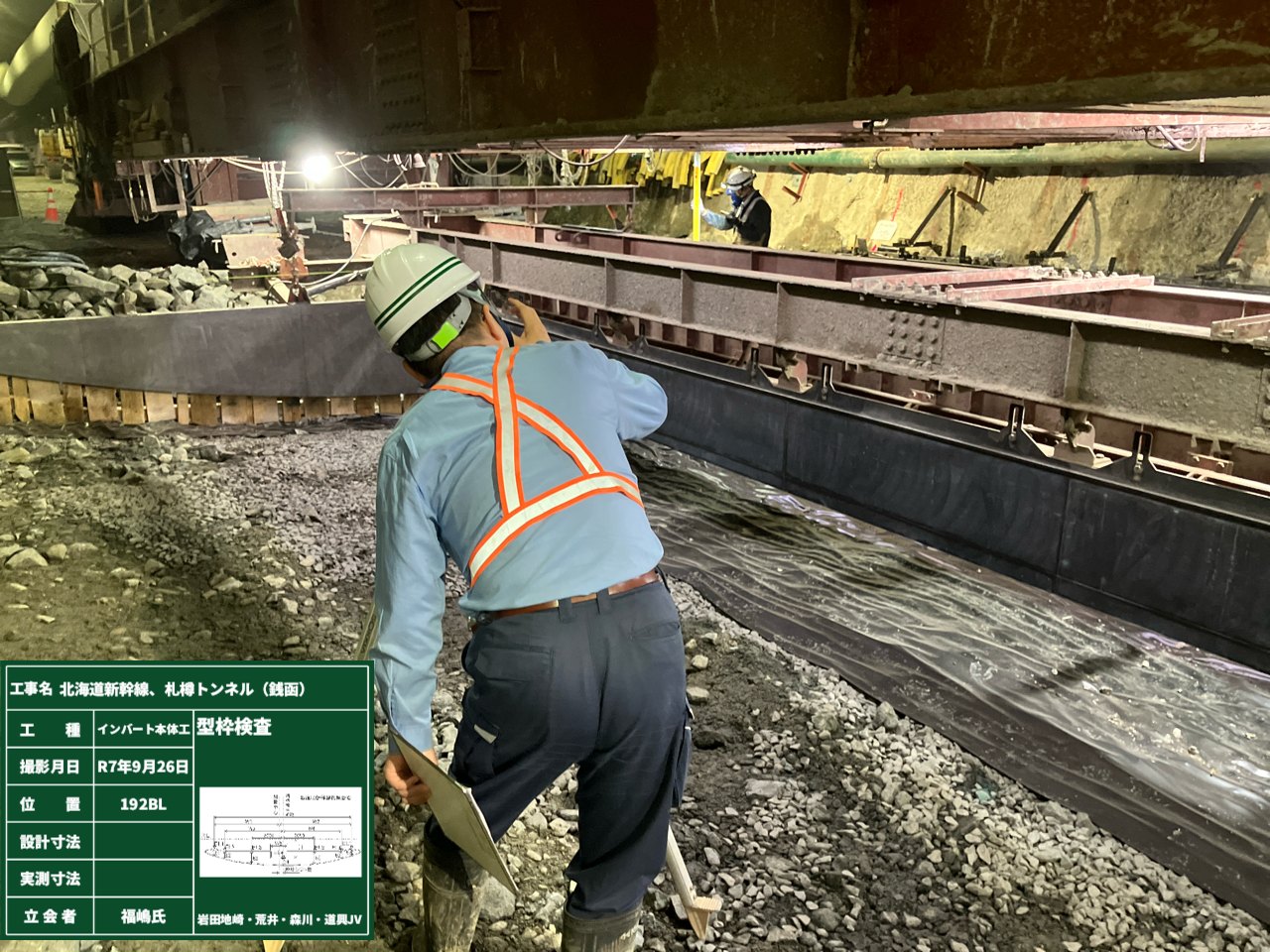

令和7年 9月末日現在 進捗率48%
本坑の掘削が約54%・インバートが約39%完了しています。
令和7年 8月末日現在 進捗率47%
本坑の掘削が約53%・インバートが約37%完了しています。

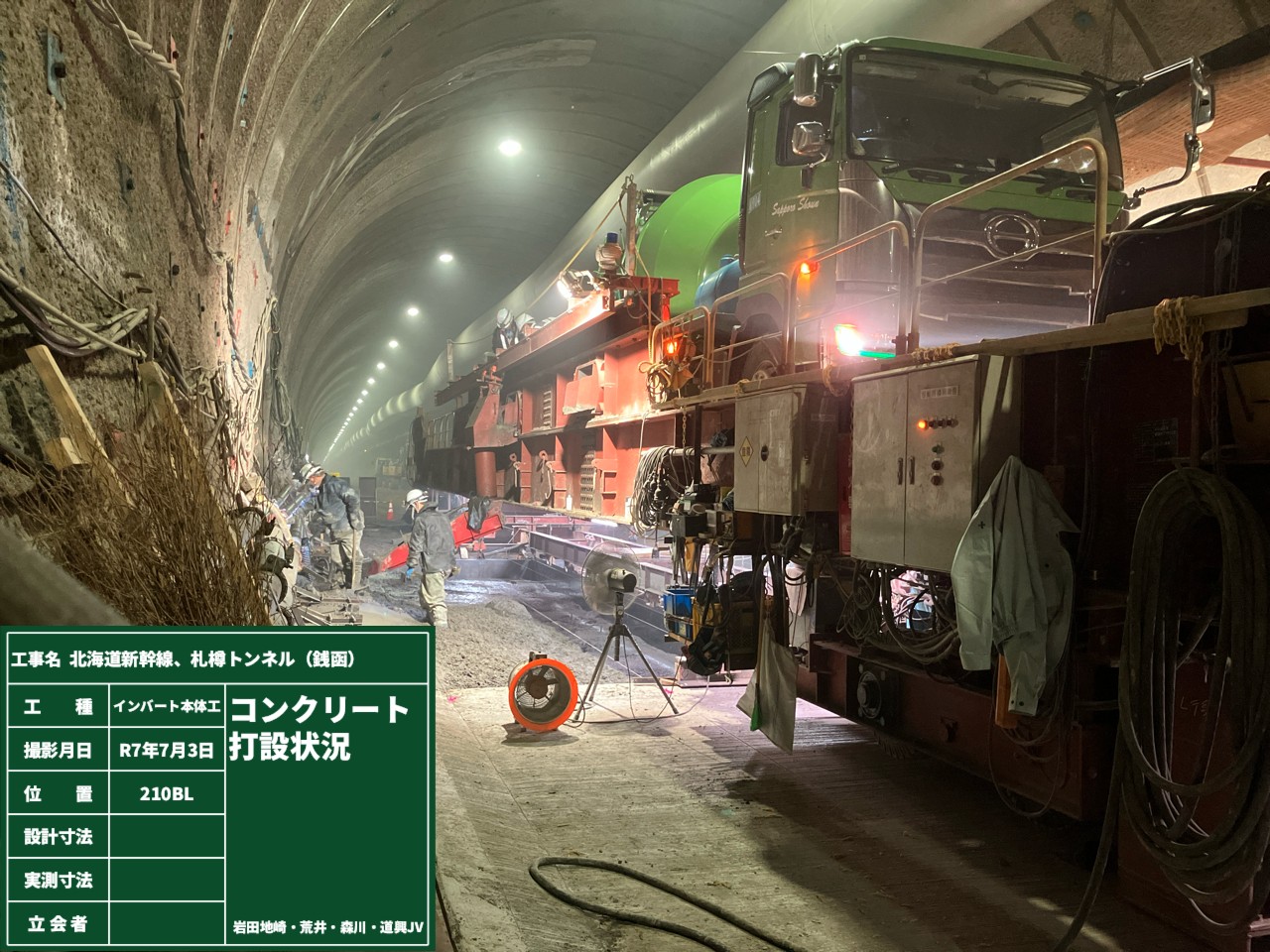

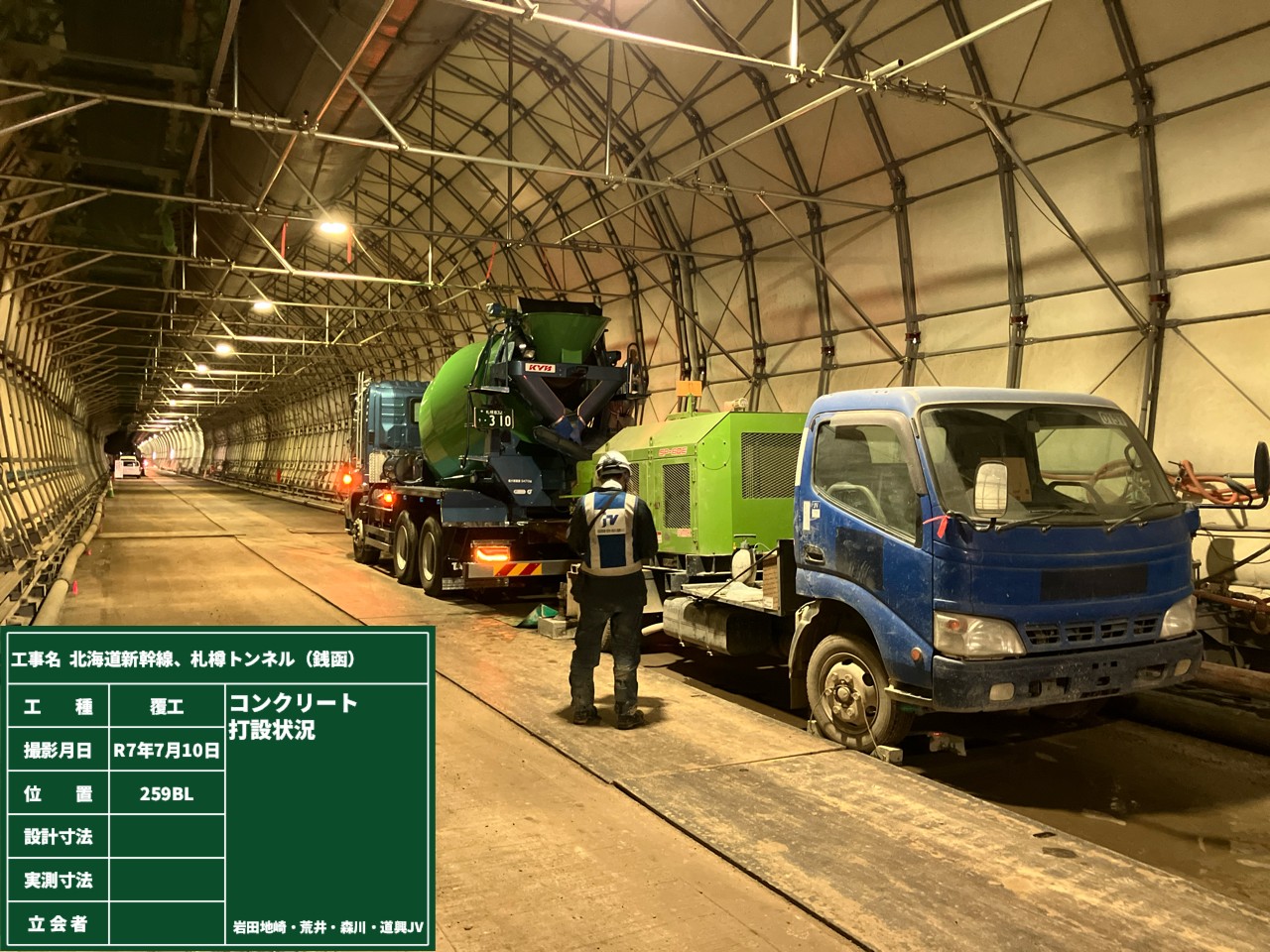

令和7年 7月末日現在 進捗率46%
本坑の掘削が約50%・インバートが約35%完了しています。

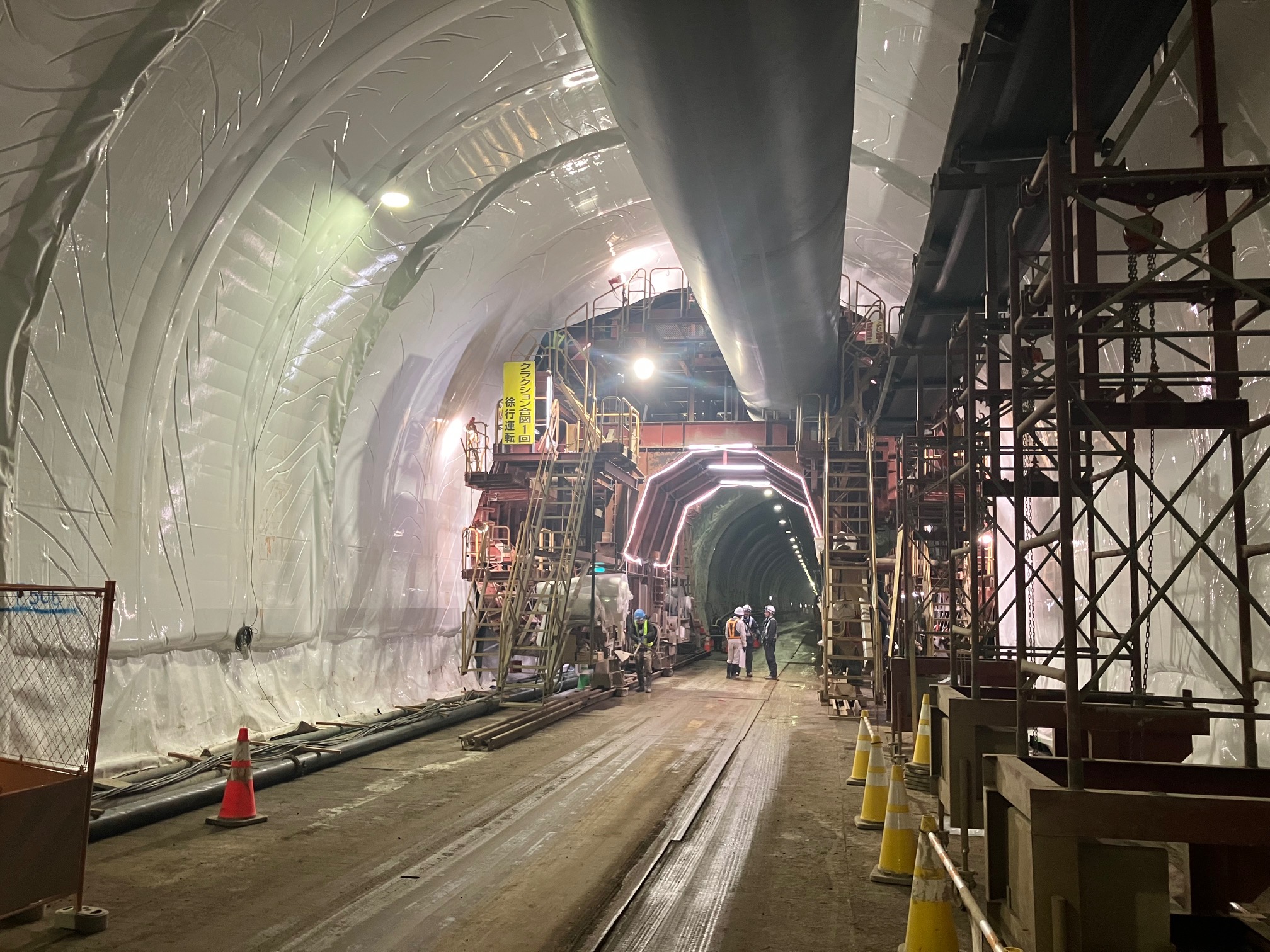

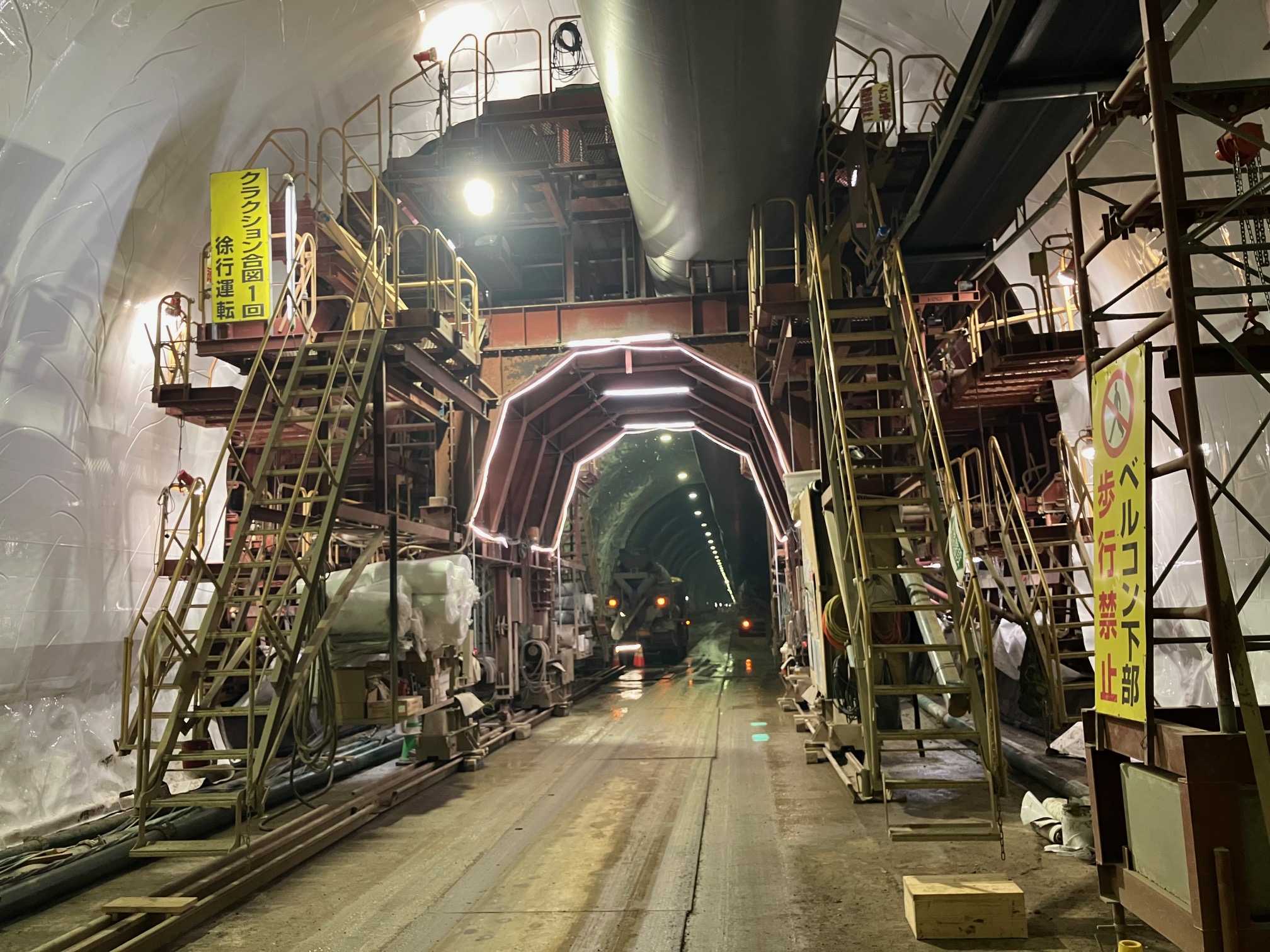

令和7年 6月末日現在 進捗率47%
本坑の掘削が約48%・インバートが約33%完了しています。

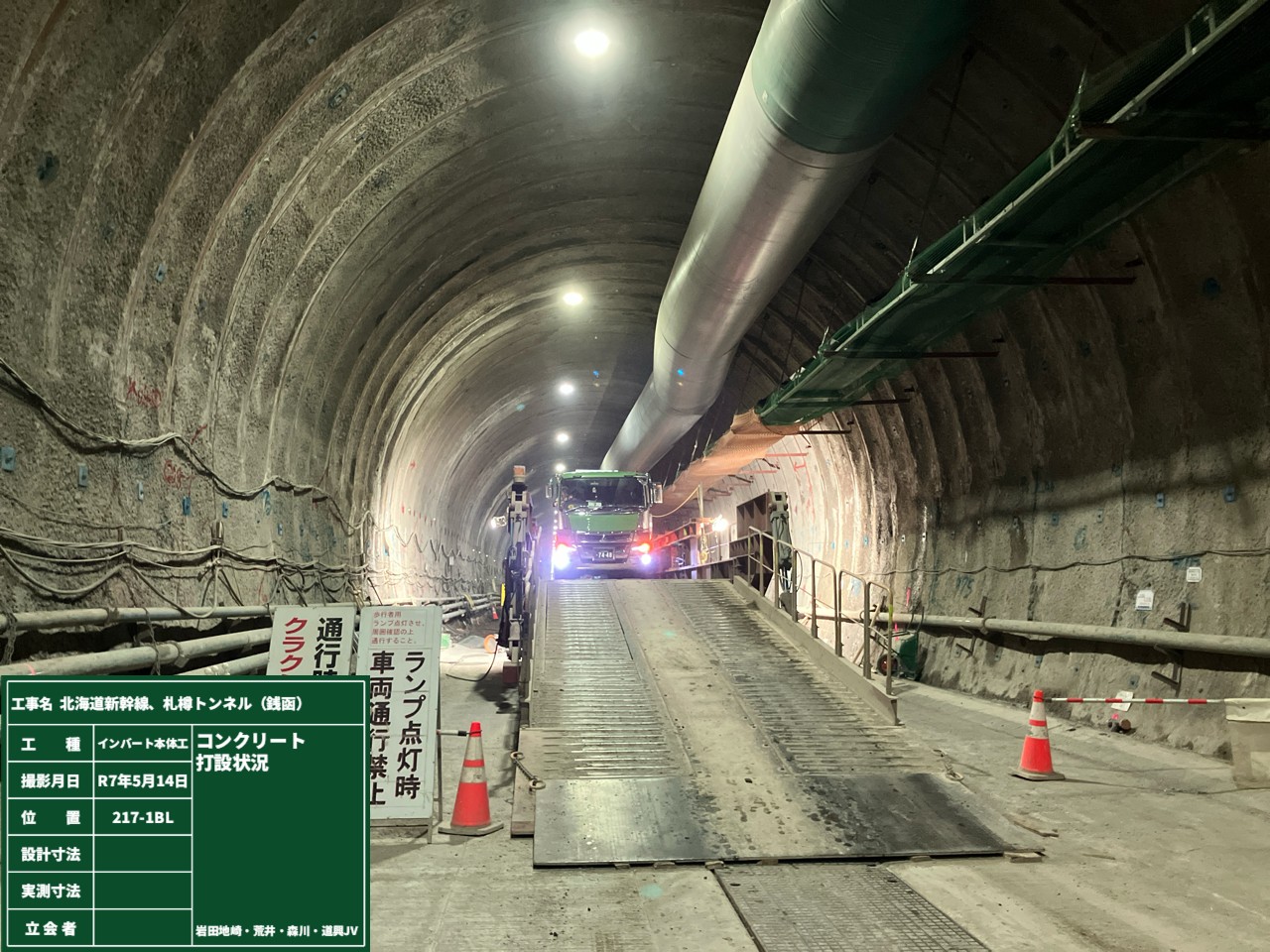

令和7年 5月末日現在 進捗率46%
本坑の掘削が約46%・インバートが約31%完了しています。

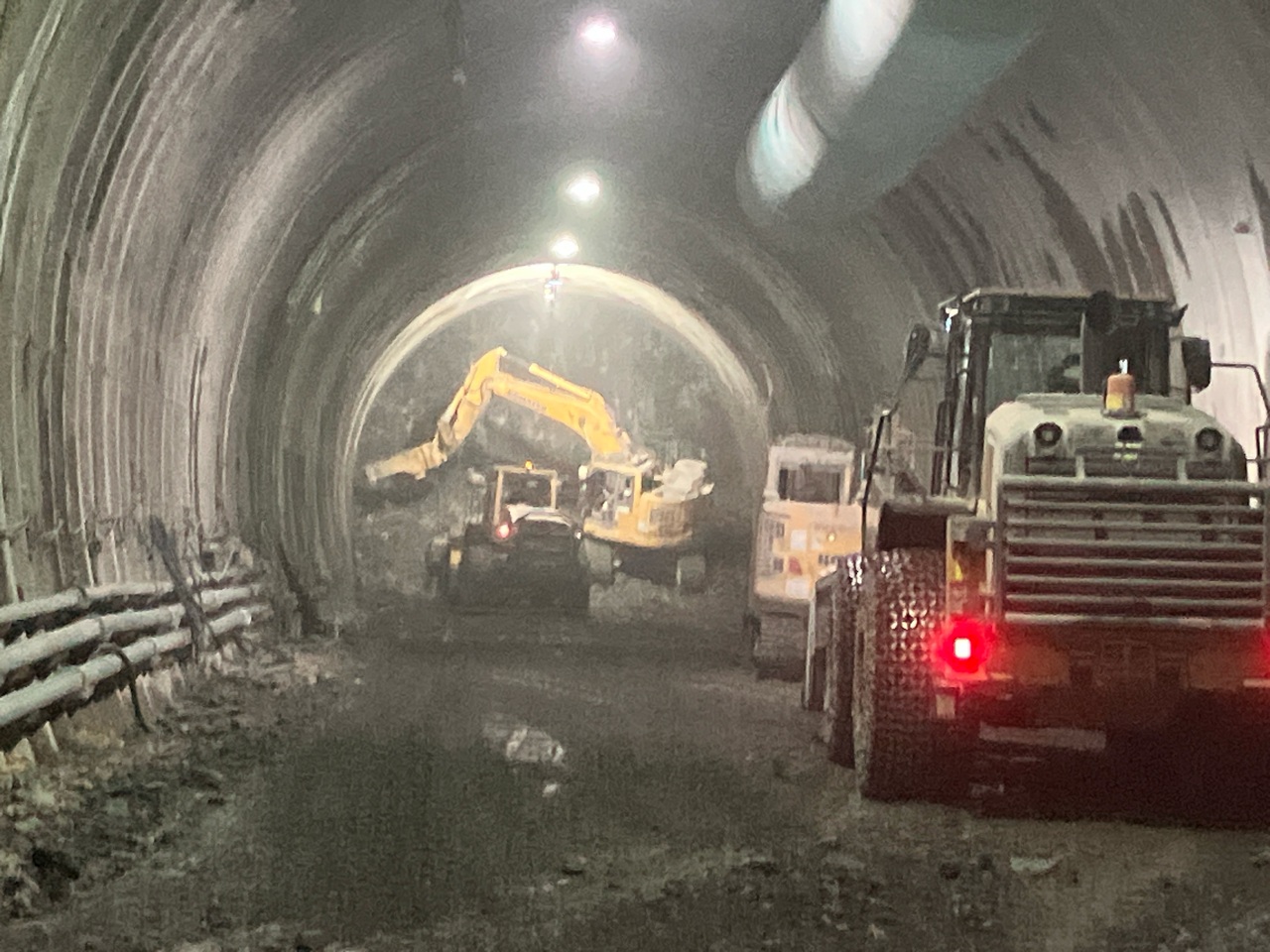

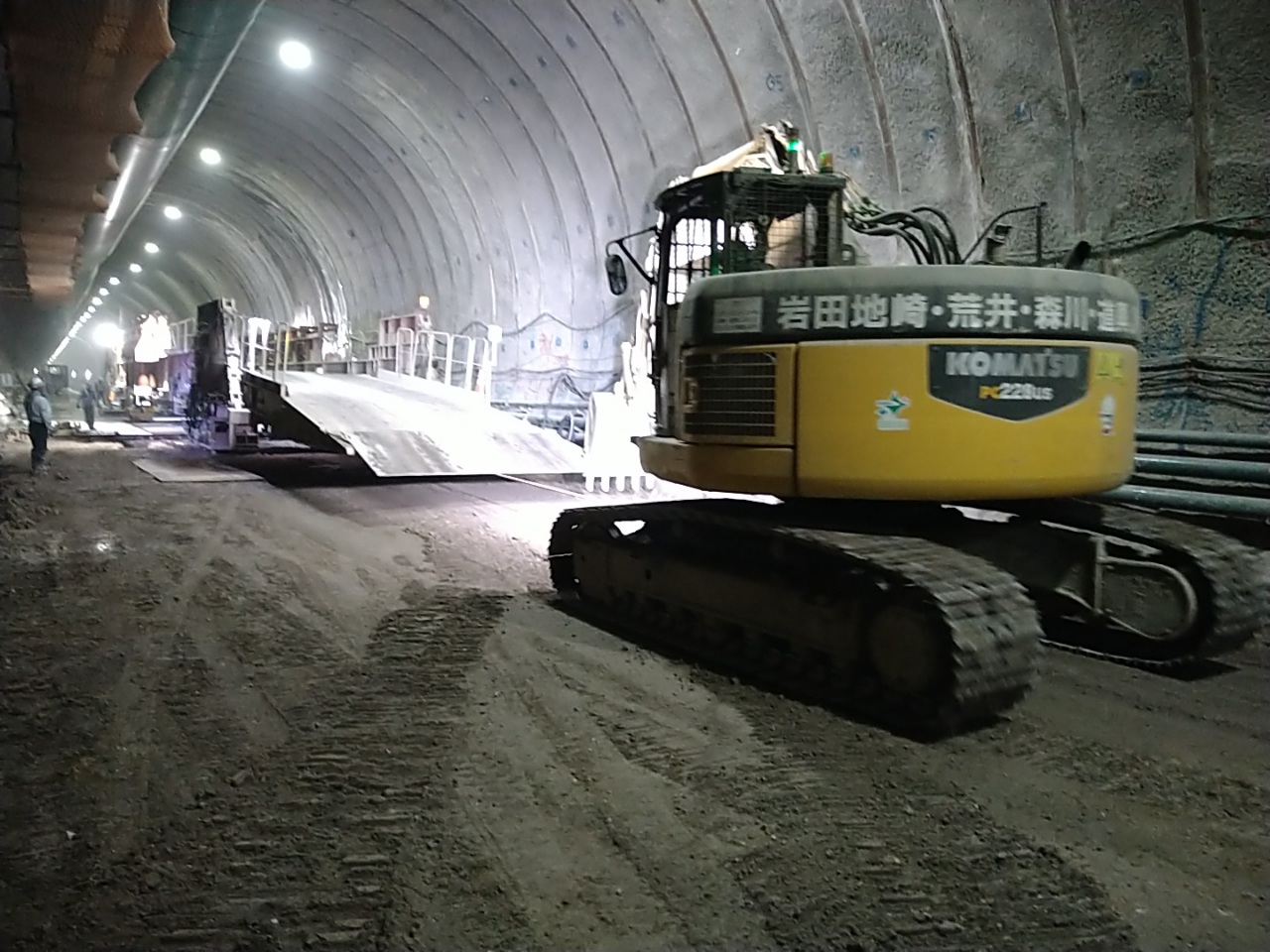

令和7年 4月末日現在 進捗率45%
本坑の掘削が約43%・インバートが約30%完了しています。
