白川取水渠ほか新設工事
上下水道工事
発注者:札幌市水道局
受注者
杉原・道興特定共同企業体
工期
着手:令和 6年 2月 7日
竣工:令和 9年 3月12日
工期:765日間
施工場所
北海道札幌市
工事内容
1)プレキャストボックスカルバート工 210.0m(外寸6,880mm×3,700mm×995mm(内寸2,500mm+2,500mm)×2,500mm)ほか
2)現場打ちボックスカルバート工 37.4m(外寸6,700mm×3,700mm×8,568mm(内寸2,500mm+2,500mm)×2,500mm)ほか
3)緊急導水接合井新設 24.1m×8.6m×6.2m
4)管路整備 148.7m(DSPφ1,500mm~113.8m、DUFPφ1,500mm~16.9m、DNSPφ350mm~18.0m)
5)付帯工 一式
工事進捗レポート

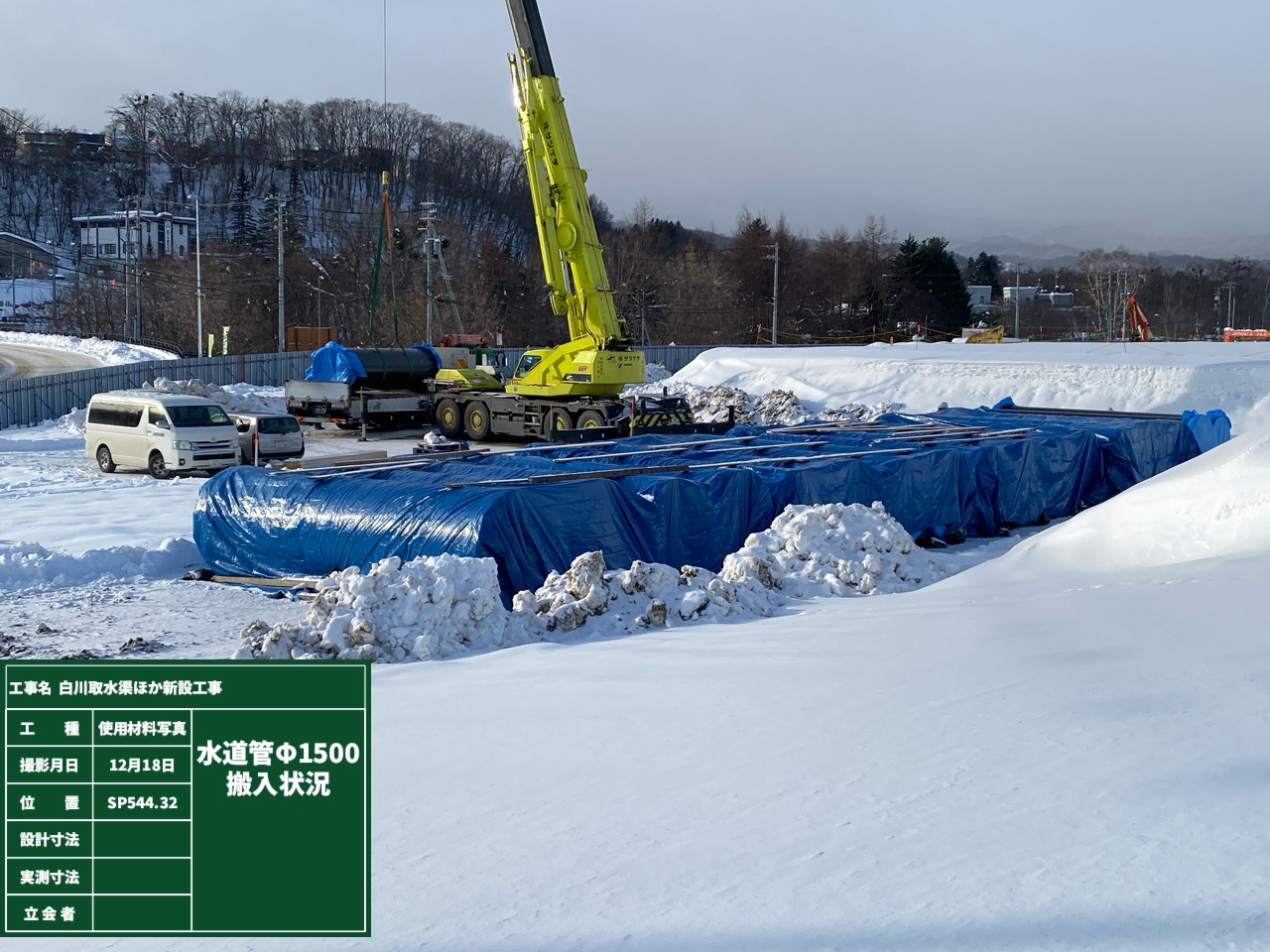

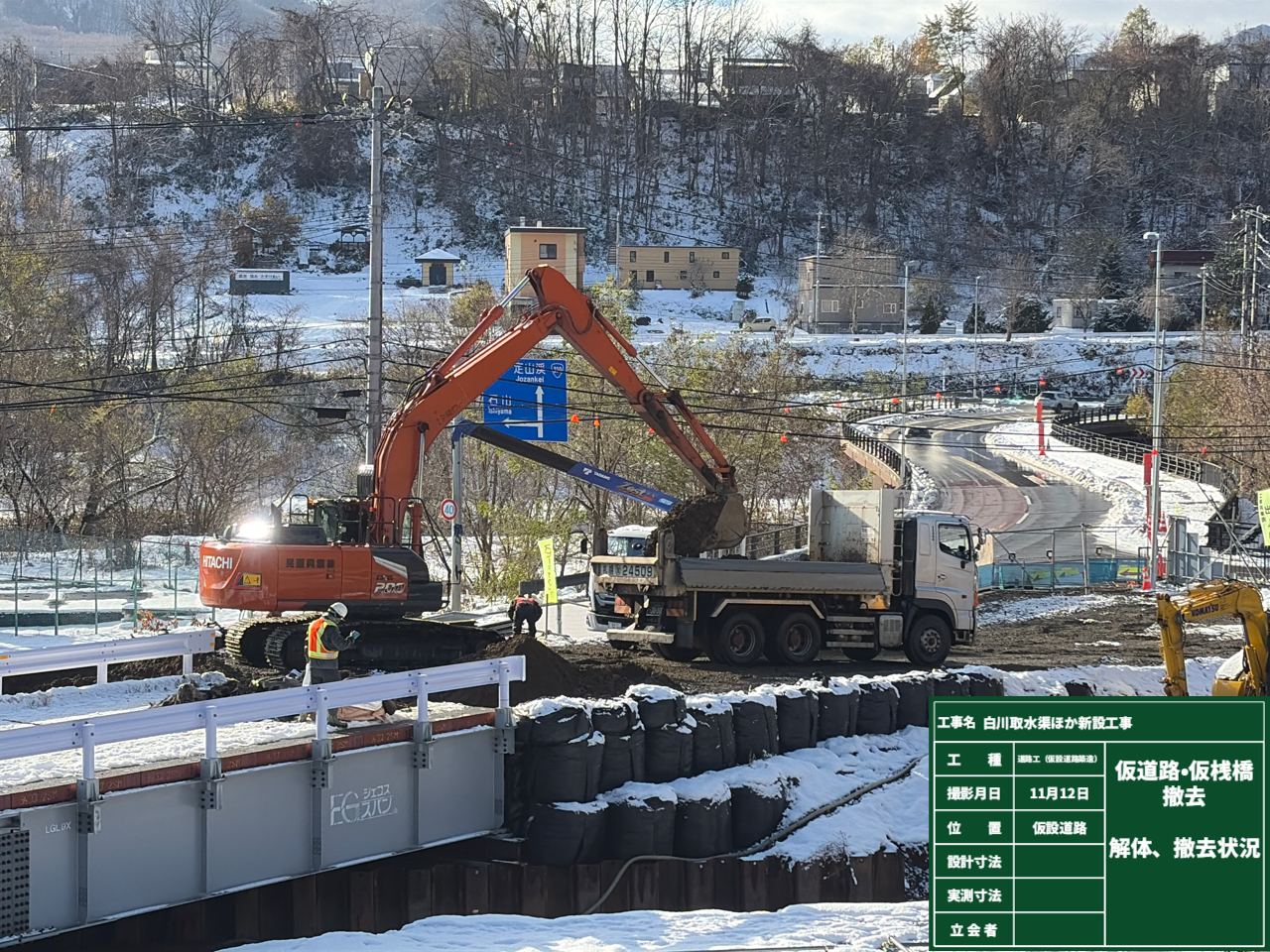

令和8年 4月末日現在 進捗率91%

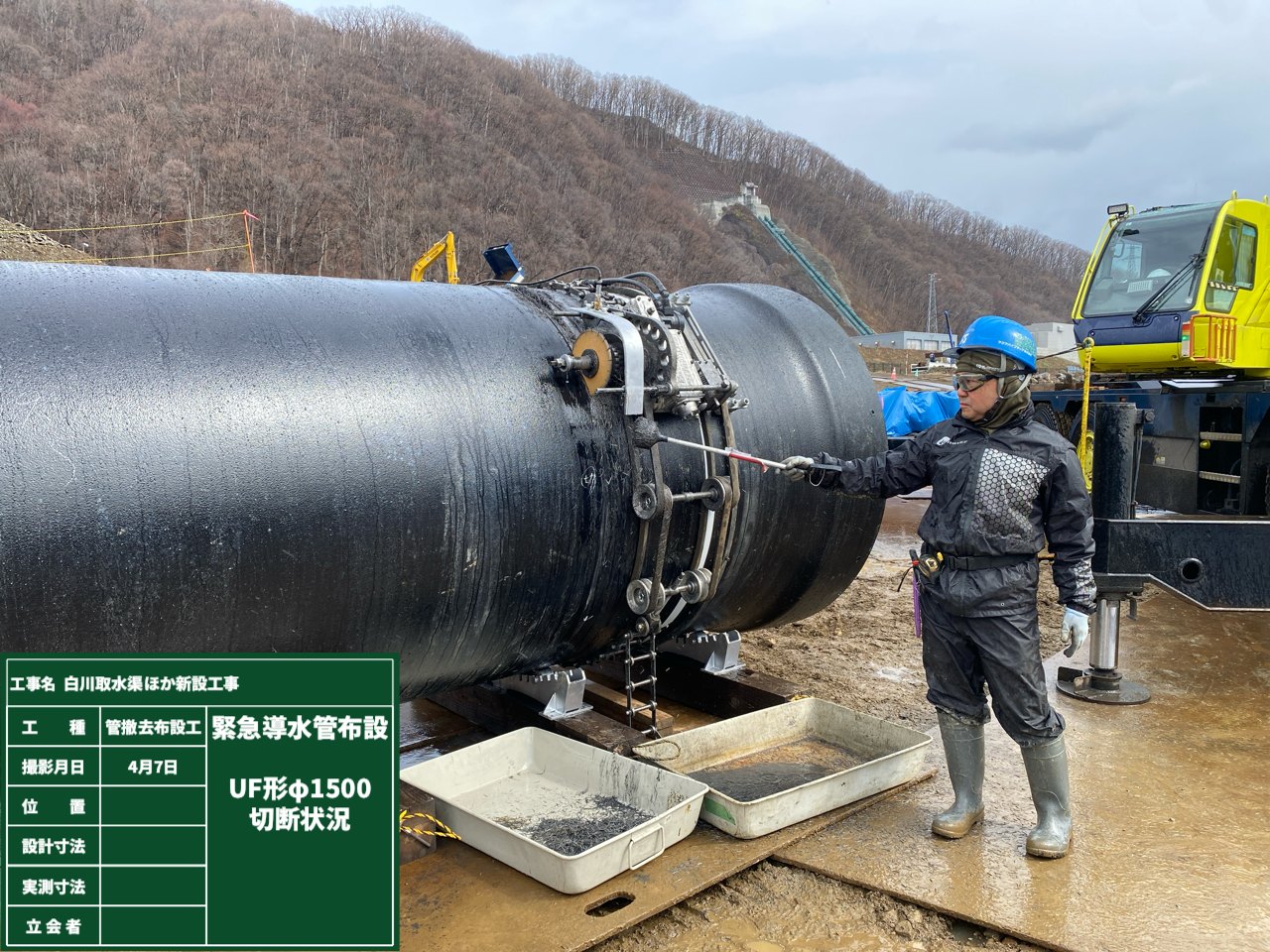

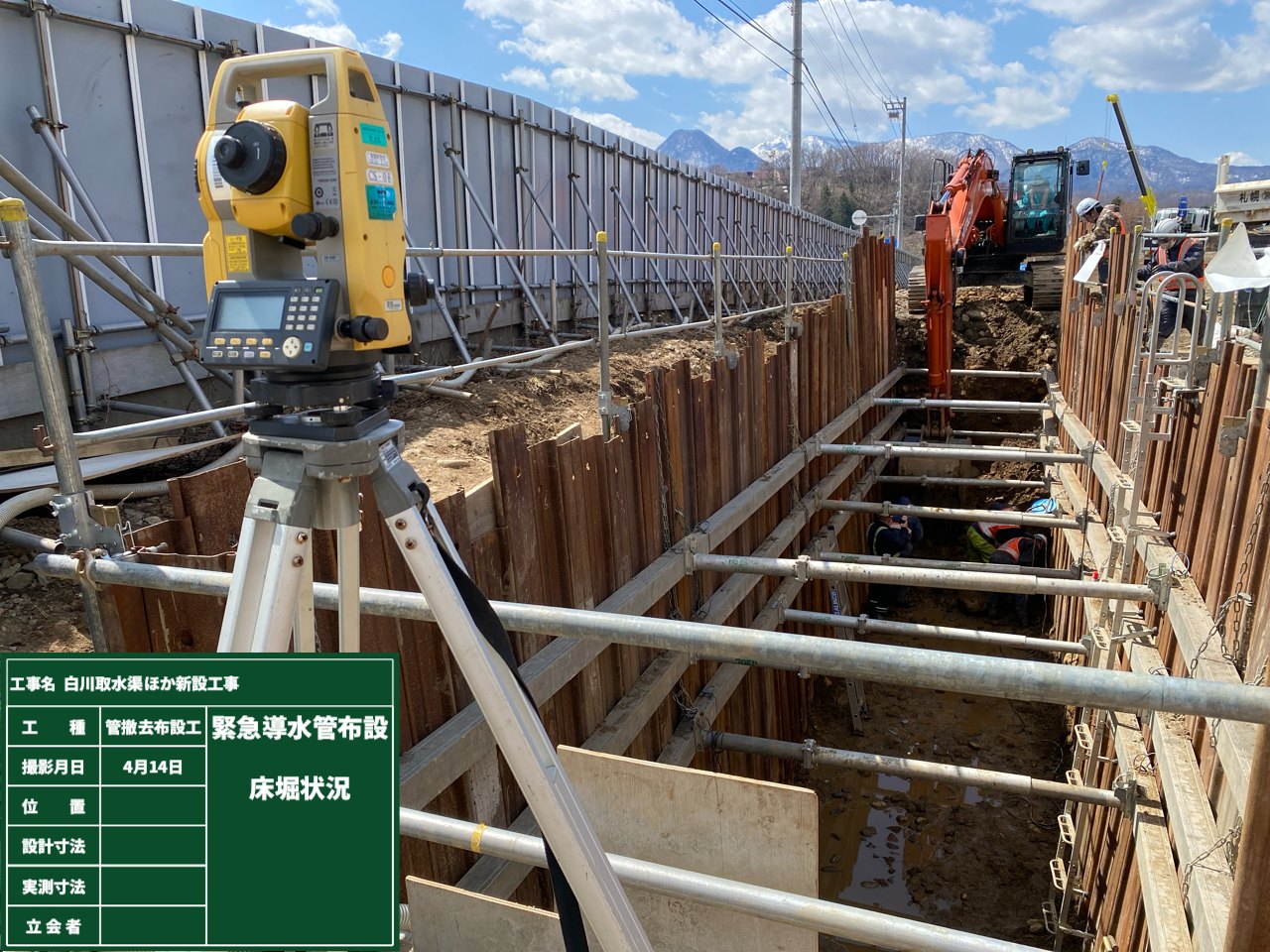

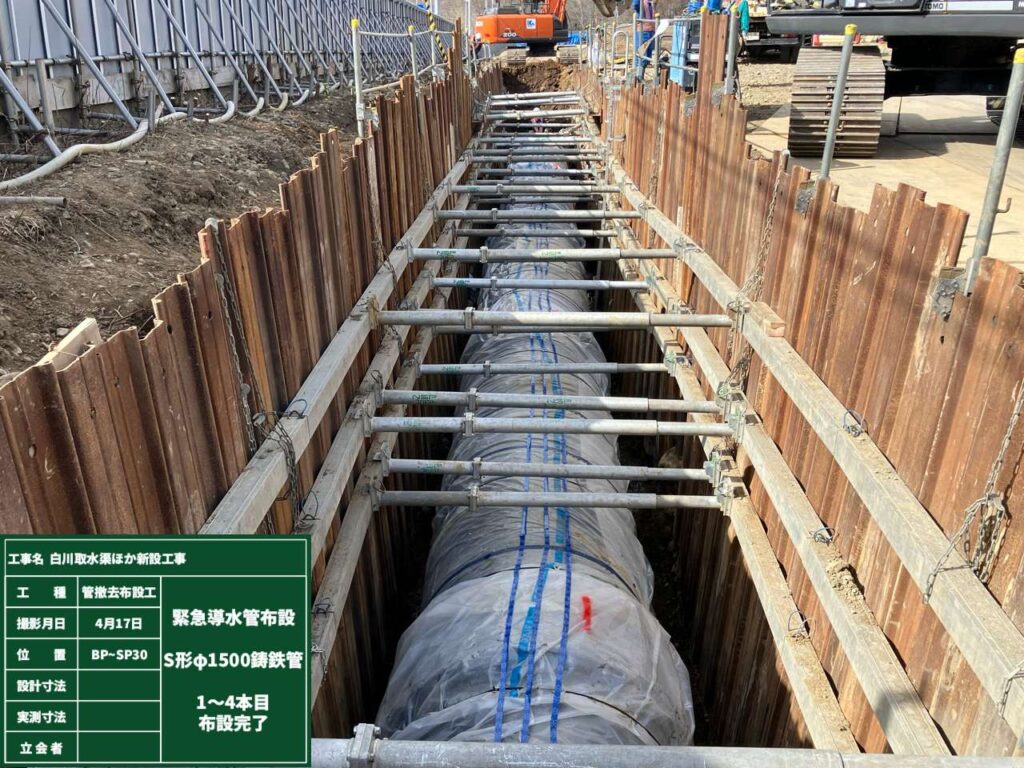

4月3日より工事を再開し、現在、水道管(Φ1500)の新設工事を実施しております。施工にあたっては、軽量鋼矢板による土留め掘削を行い、ラフタークレーンを使用して管の布設作業を進めております。引き続き約15mのシートパイル土留め掘削を実施した後、開削工法に切り替えて施工を進める予定です。
5月中旬を目途に、菅布設工事の完了を予定しております。

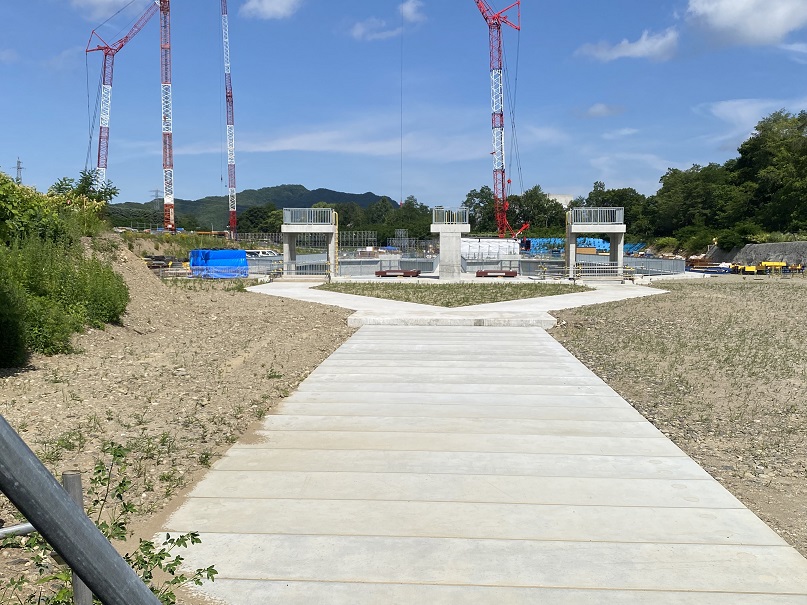

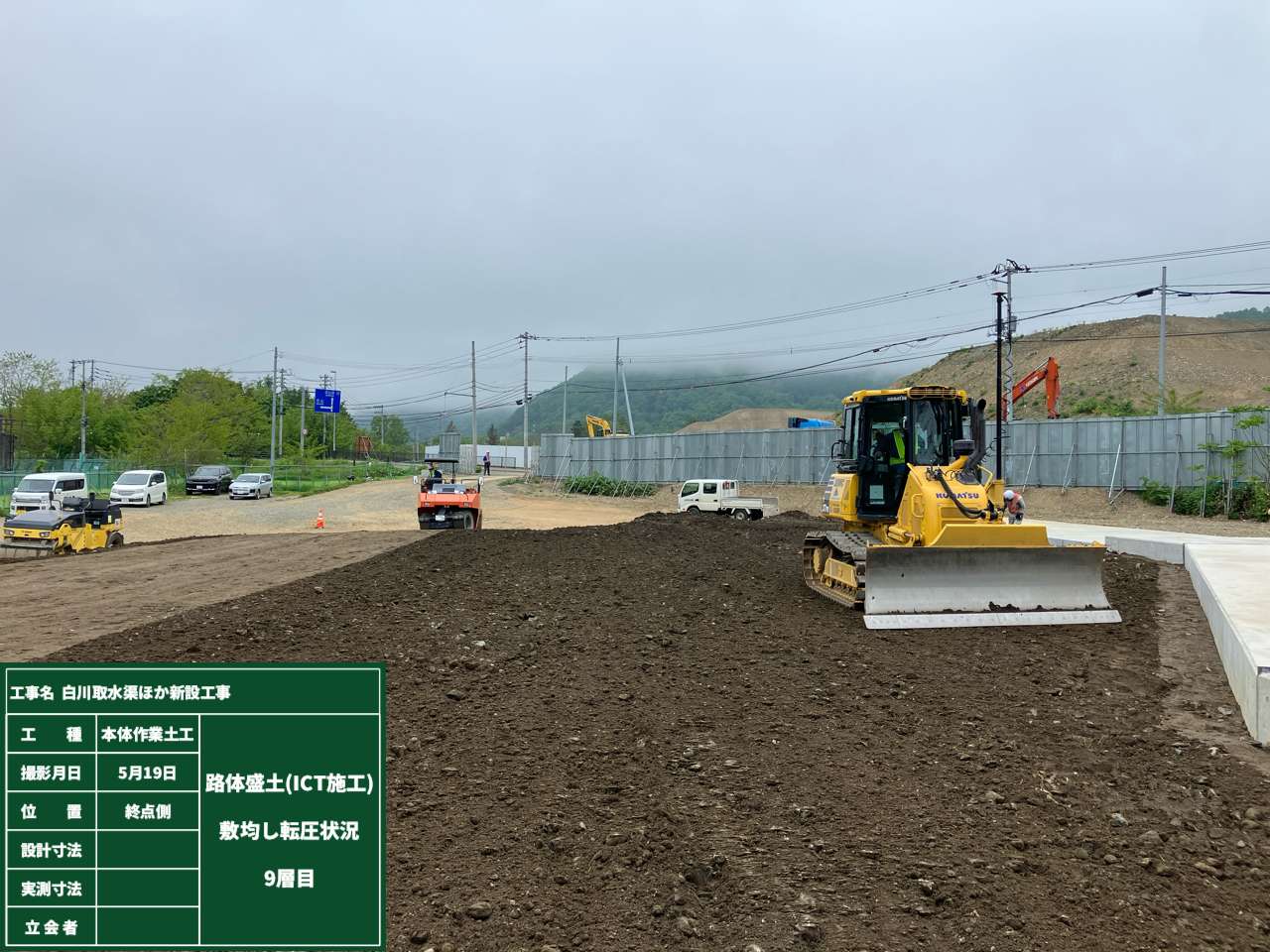

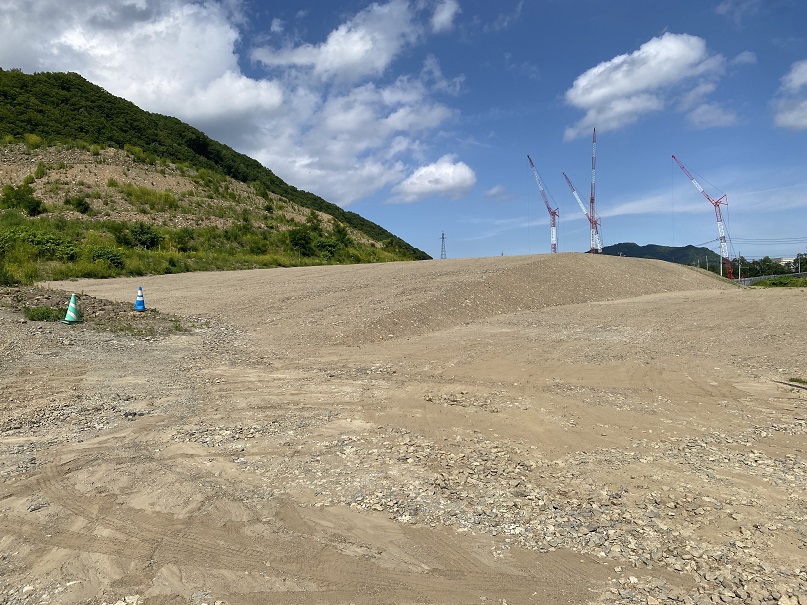

5月中旬以降は、起点側の路体盛土工事を開始する予定です。
令和7年12月末日現在 進捗率88%

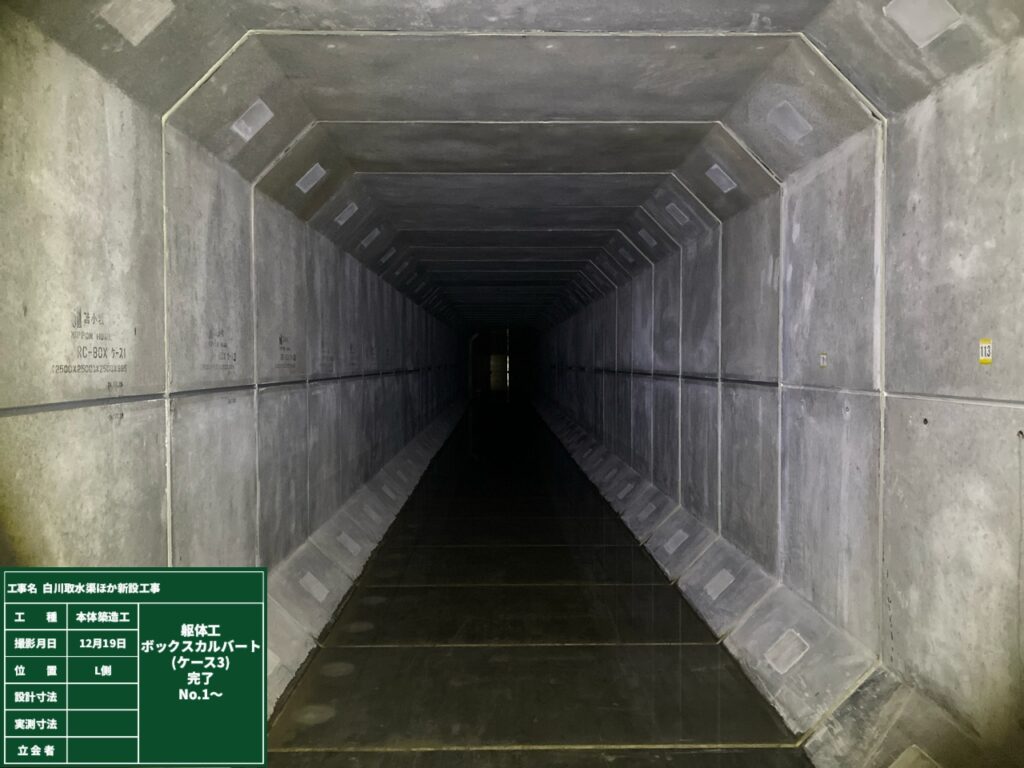

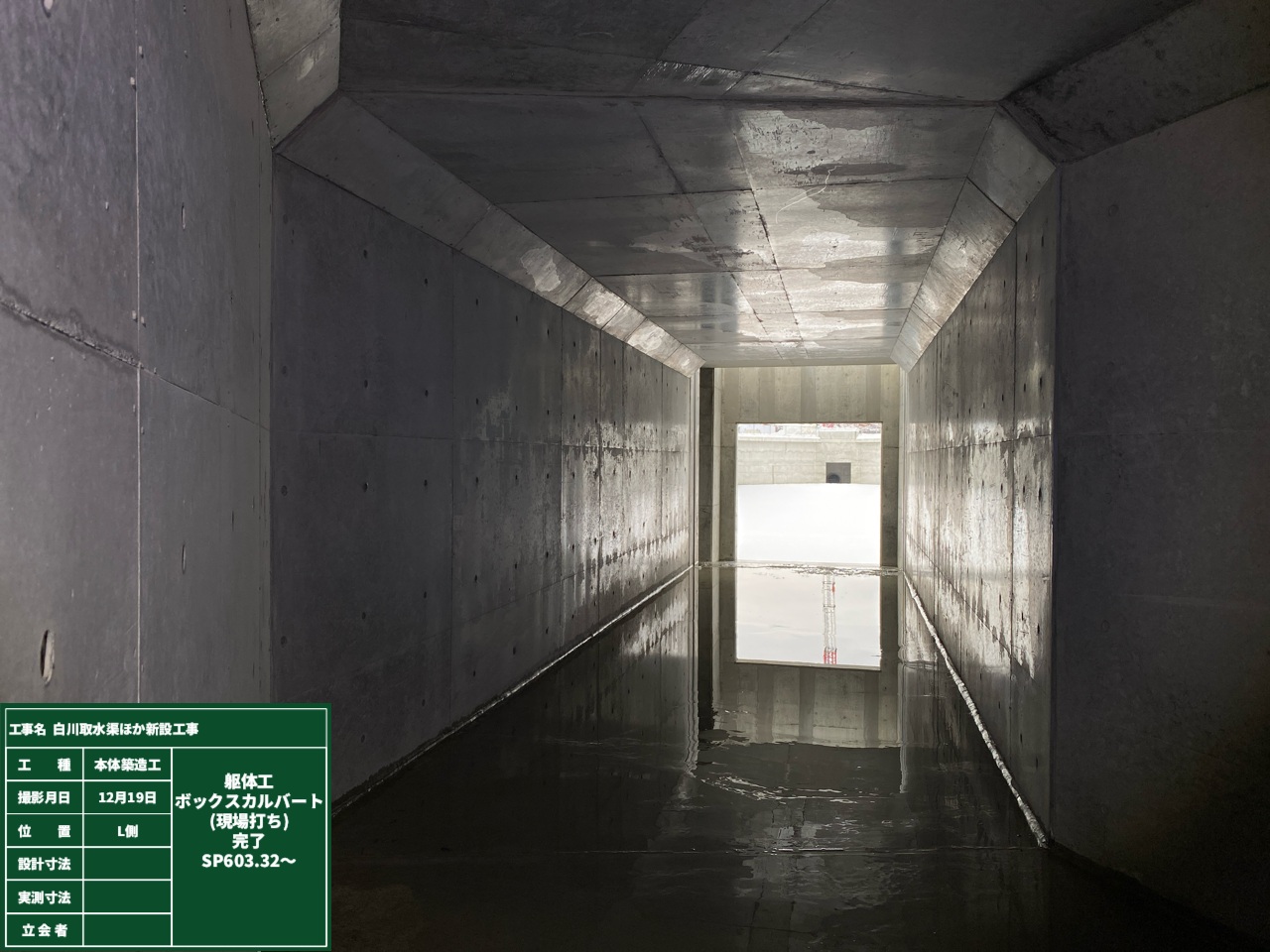

12月は、仮設工の撤去および現道復旧を行いました。なお、12月26日から3月31日までの冬期間は作業を休止し、4月より水道管の新設および路体盛土を行う予定です。

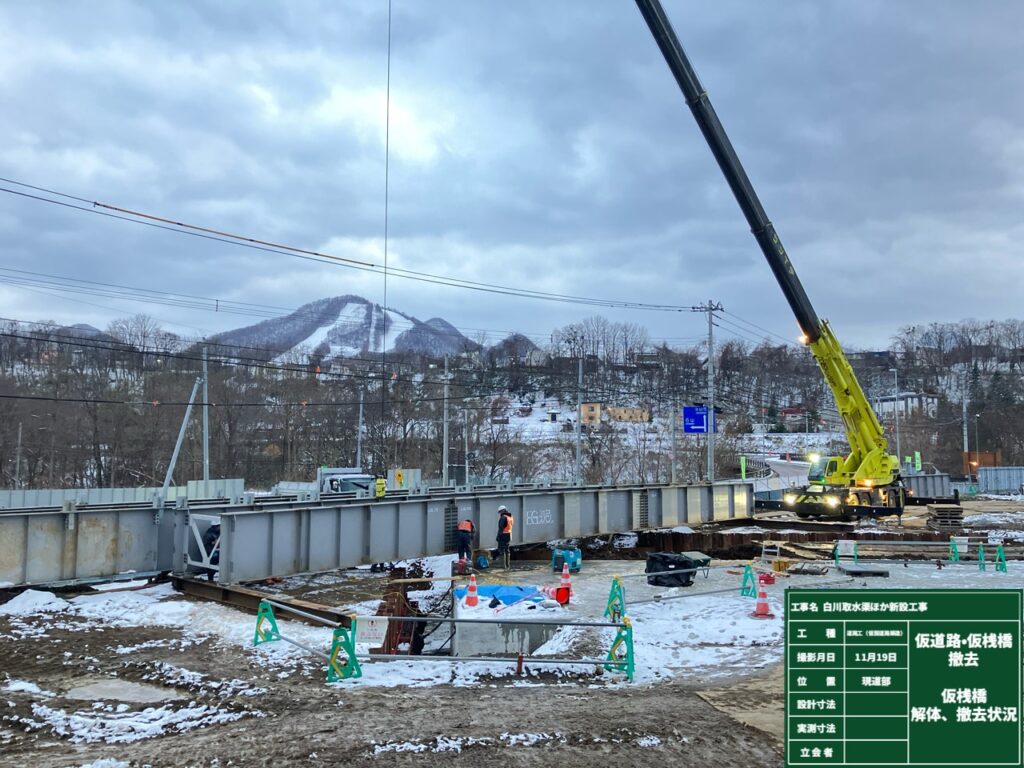

令和7年11月末日現在 進捗率85%
主に現道復旧と仮桟橋撤去を施工しています。

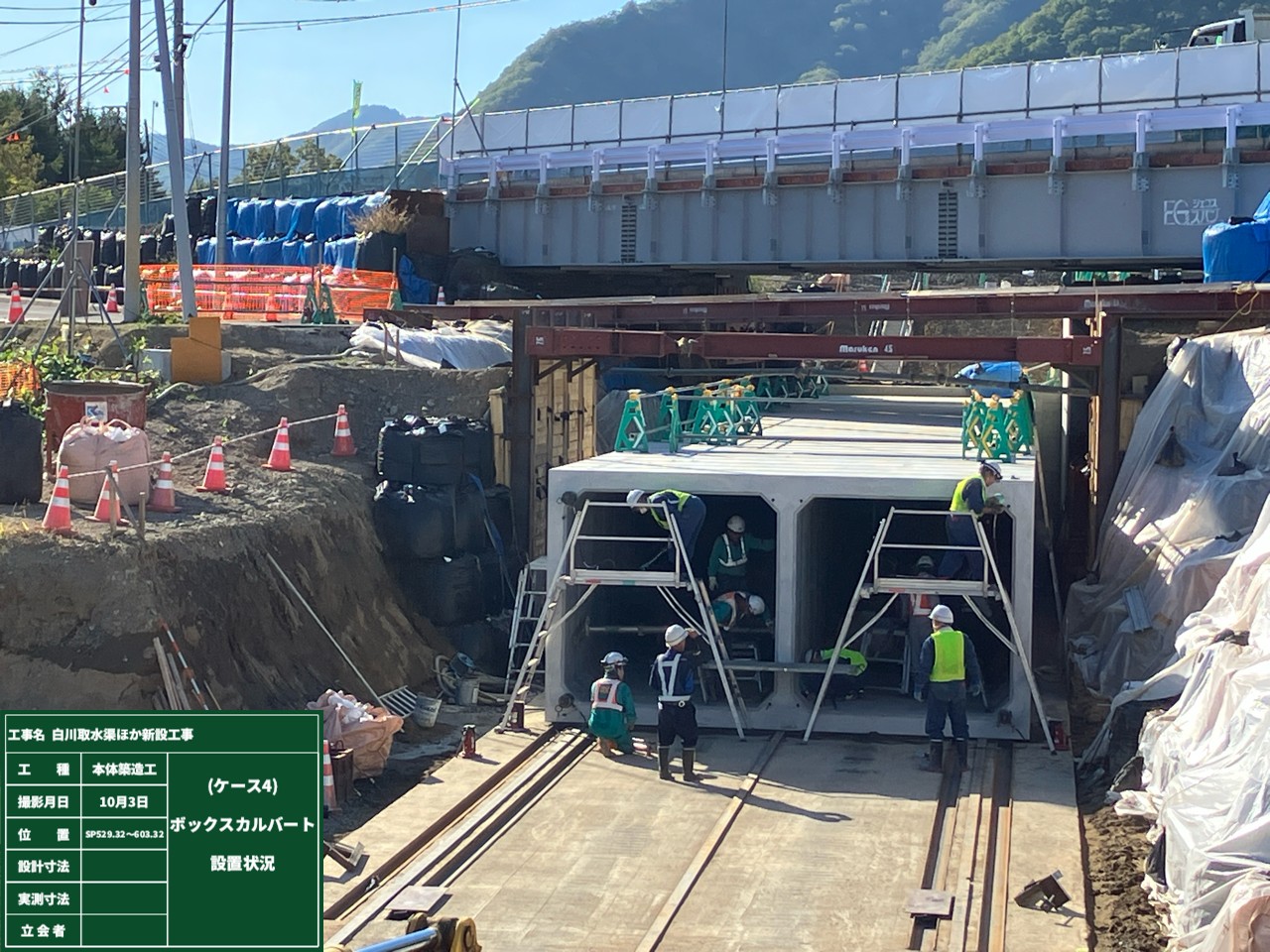

令和7年10月末日現在 進捗率81%

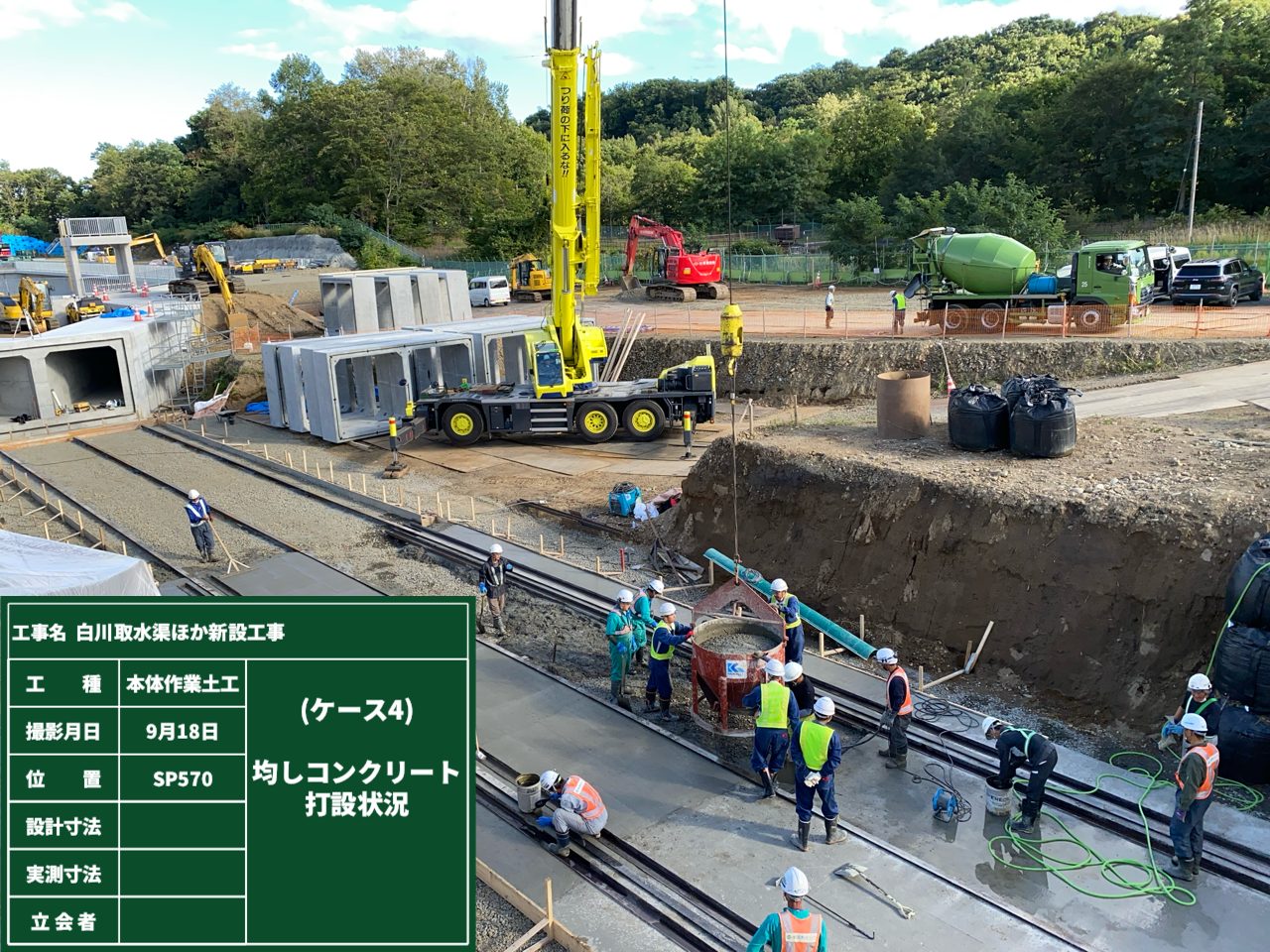

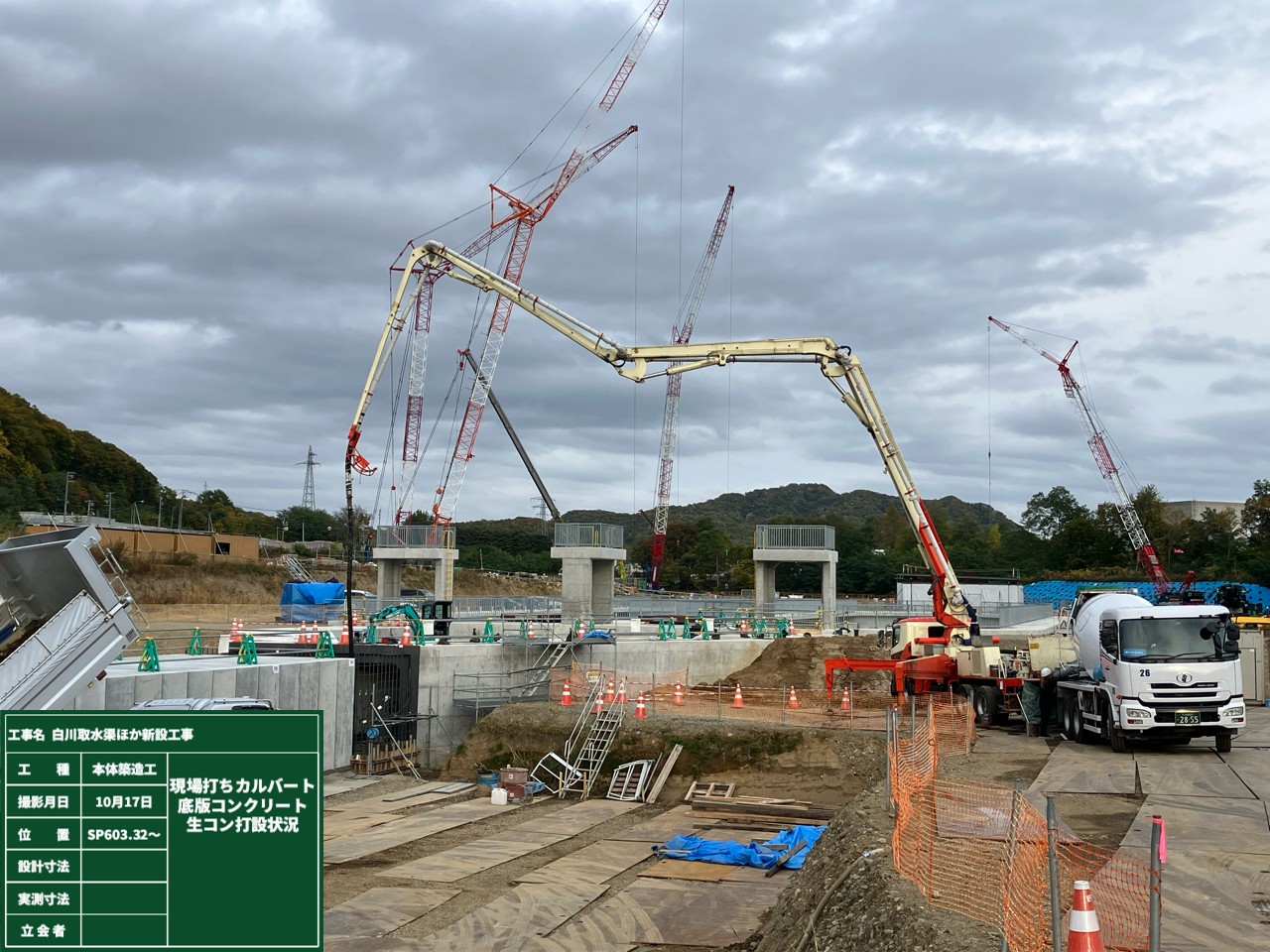

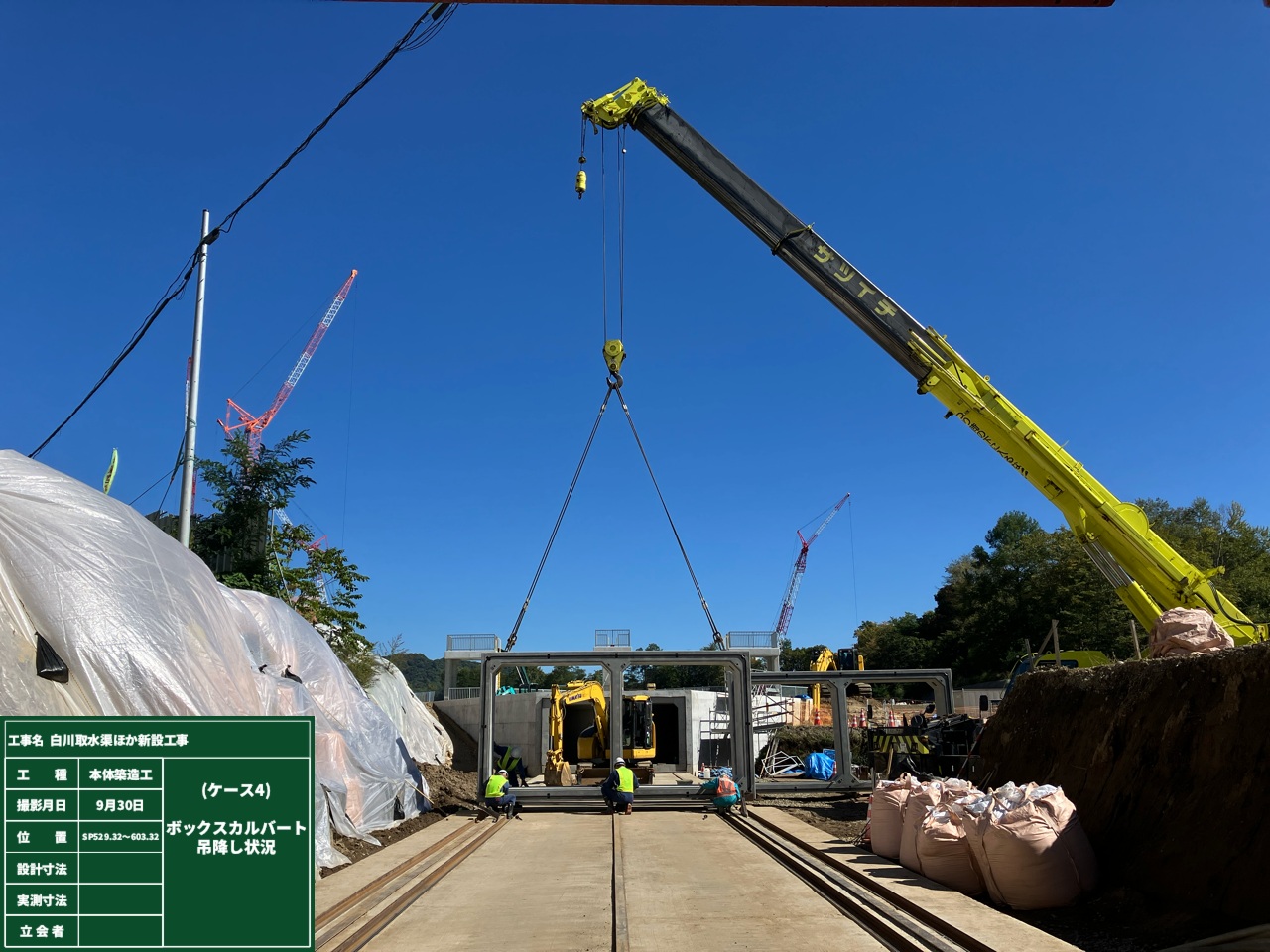

主に現場打ちボックスカルバート・プレキャストボックスカルバートを施工しています。
令和7年 9月末日現在 進捗率65%
主にプレキャストボックスカルバート・排水構造物を施工しています。

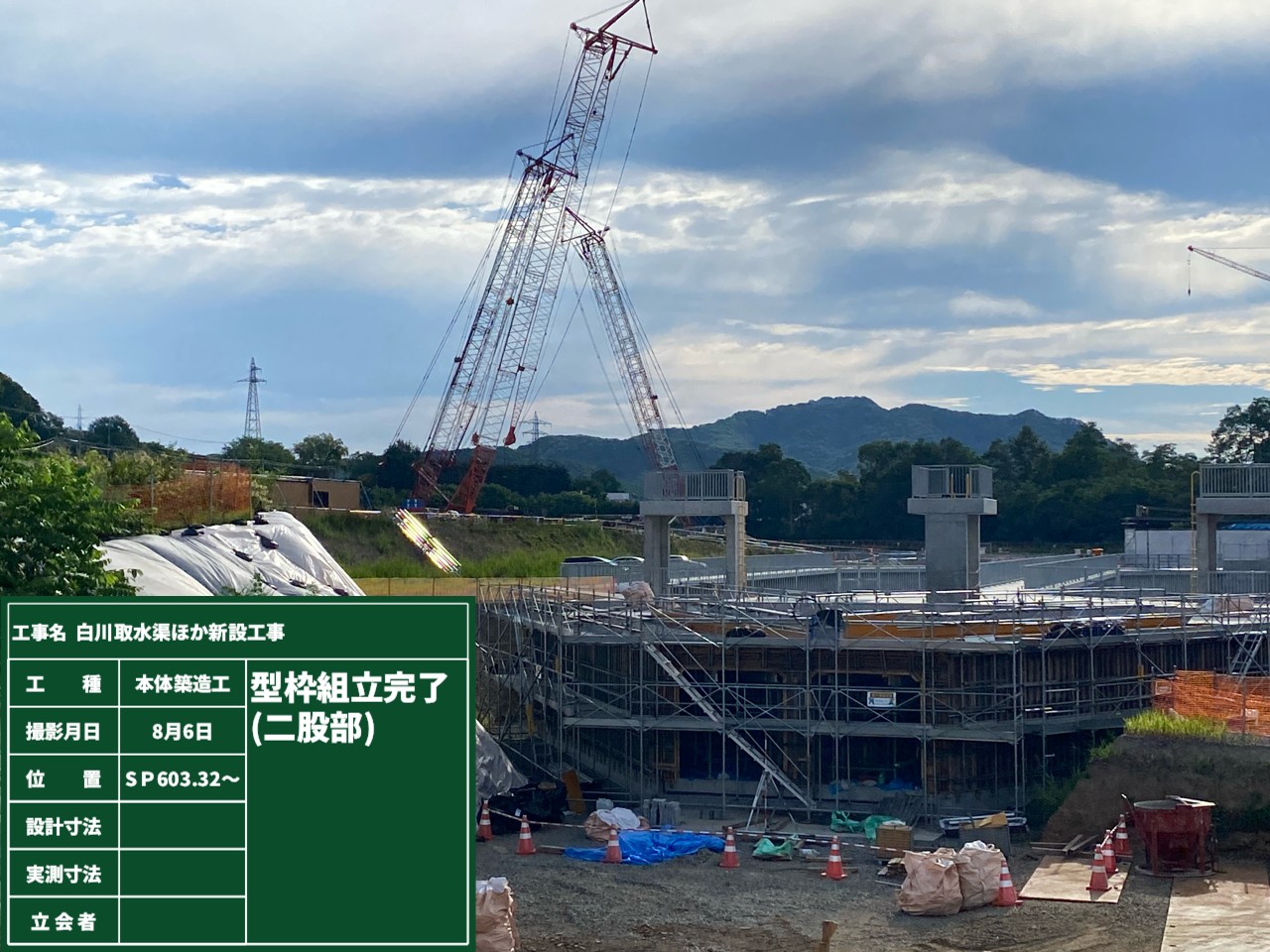

令和7年 8月末日現在 進捗率61%
主に排水構造物を施工しています。

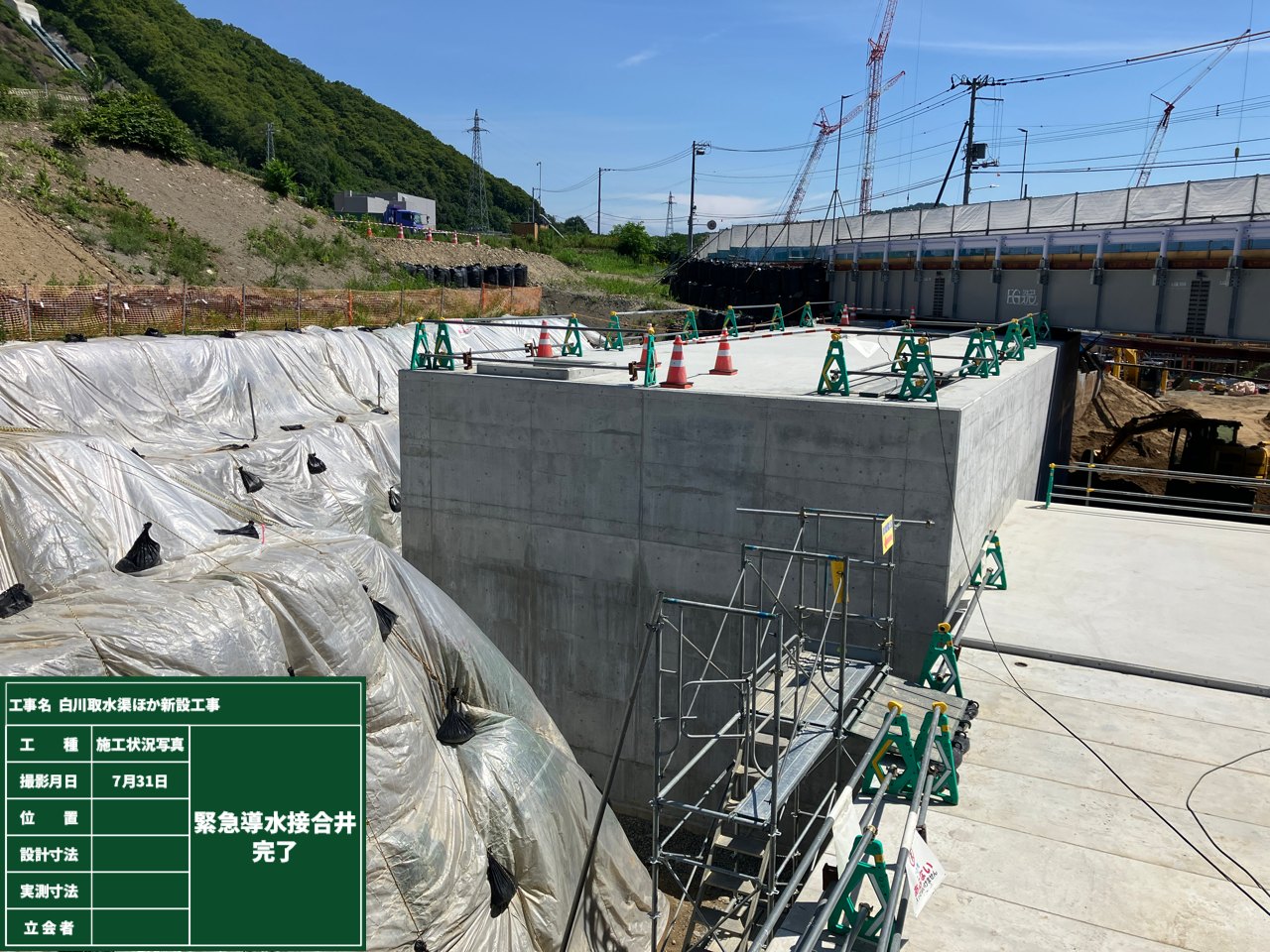

令和7年 7月末日現在 進捗率55%

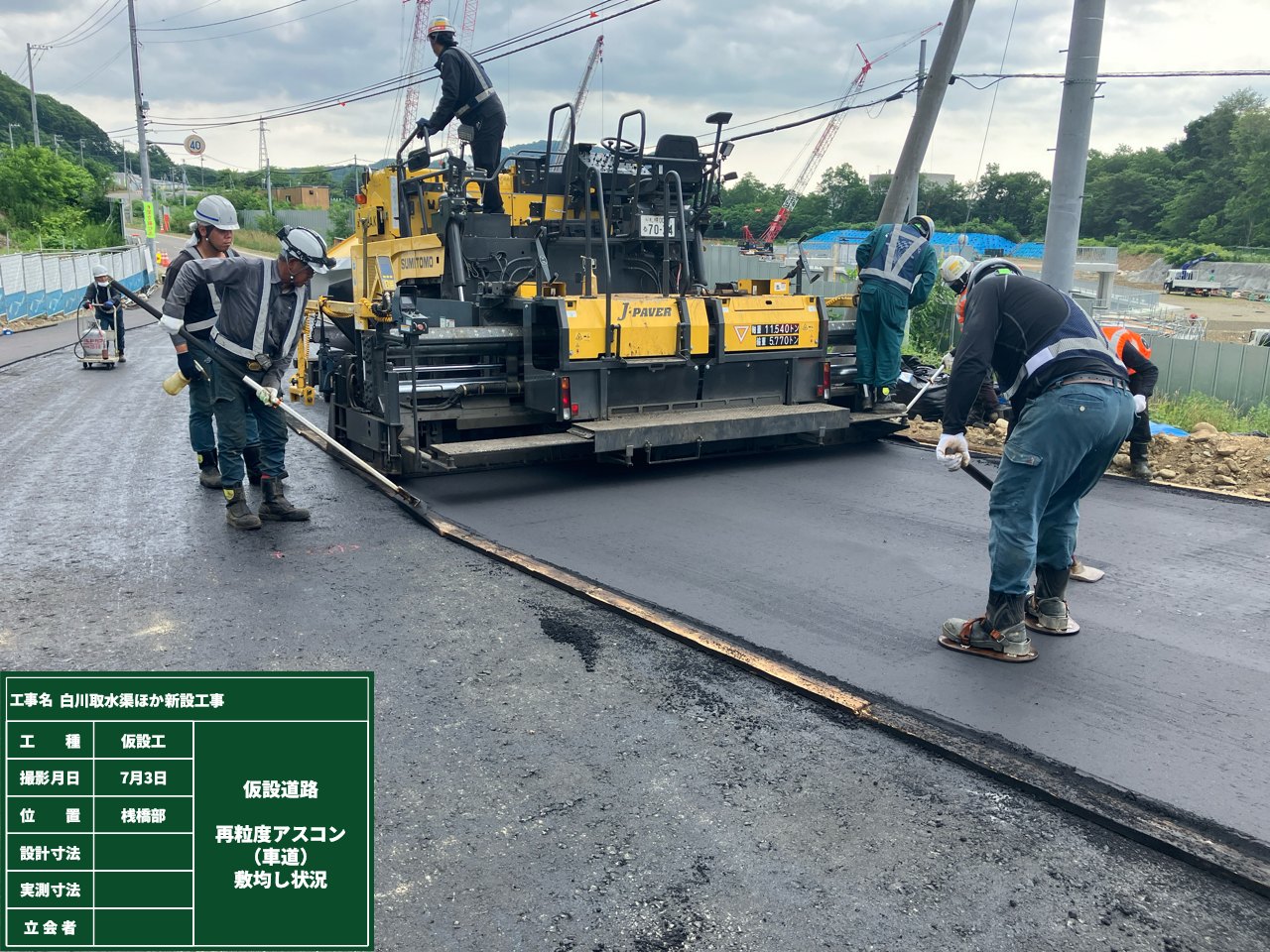

主にプレキャストボックスカルバート・切り回し道路を施工しています。

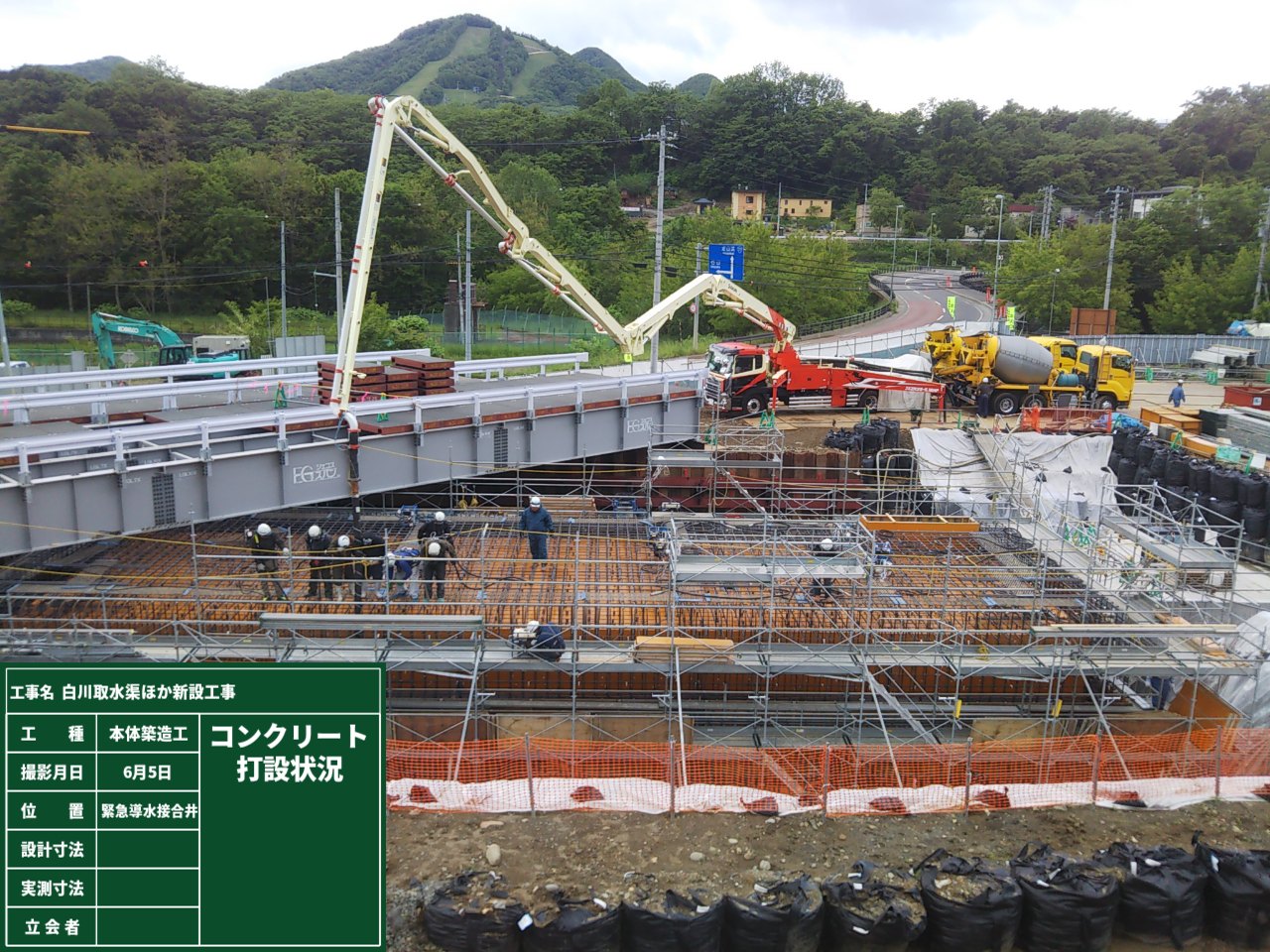

令和7年 6月末日現在 進捗率52%
主に現場打ちボックスカルバート・プレキャストボックスカルバートを施工しています。

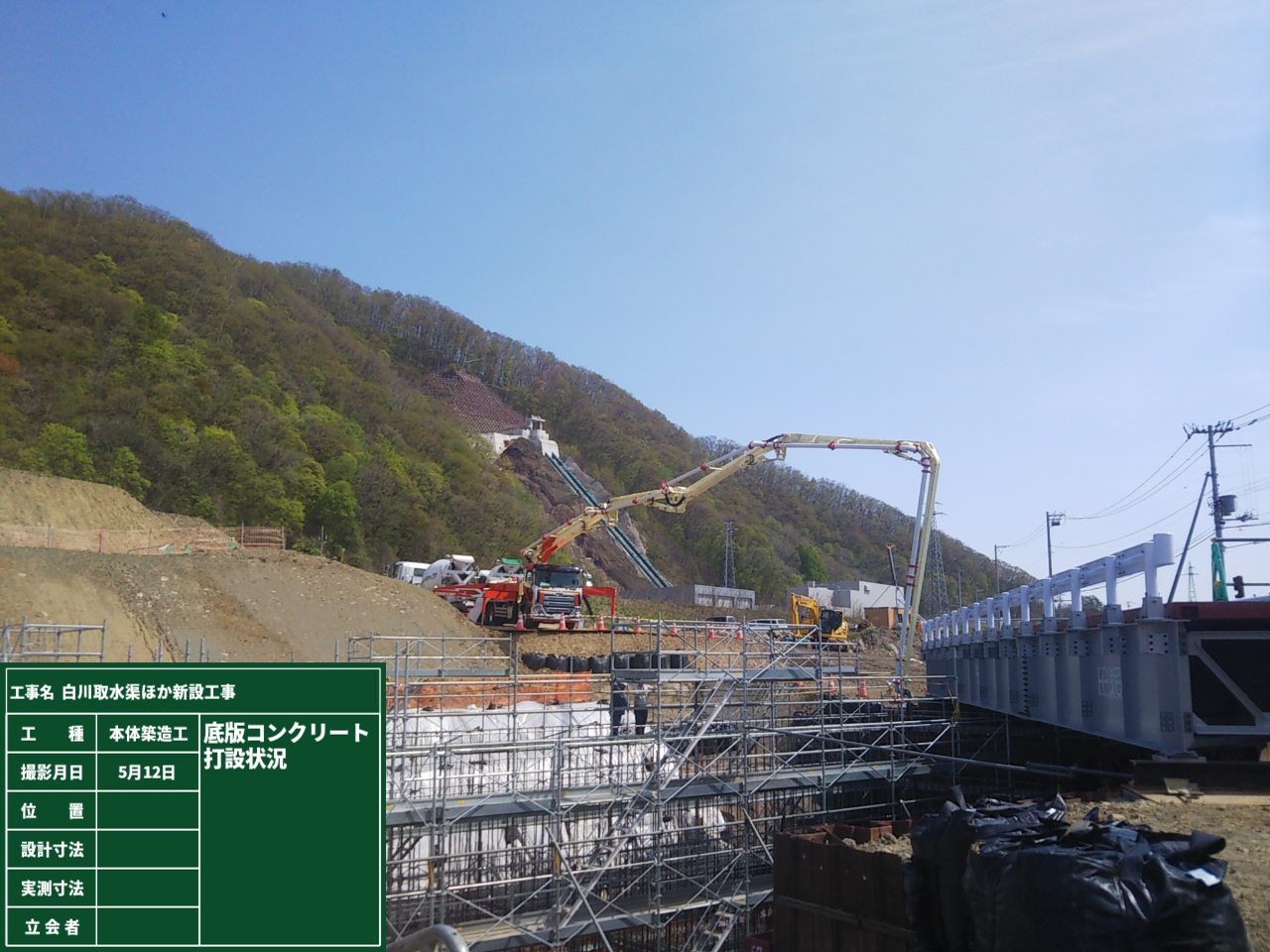

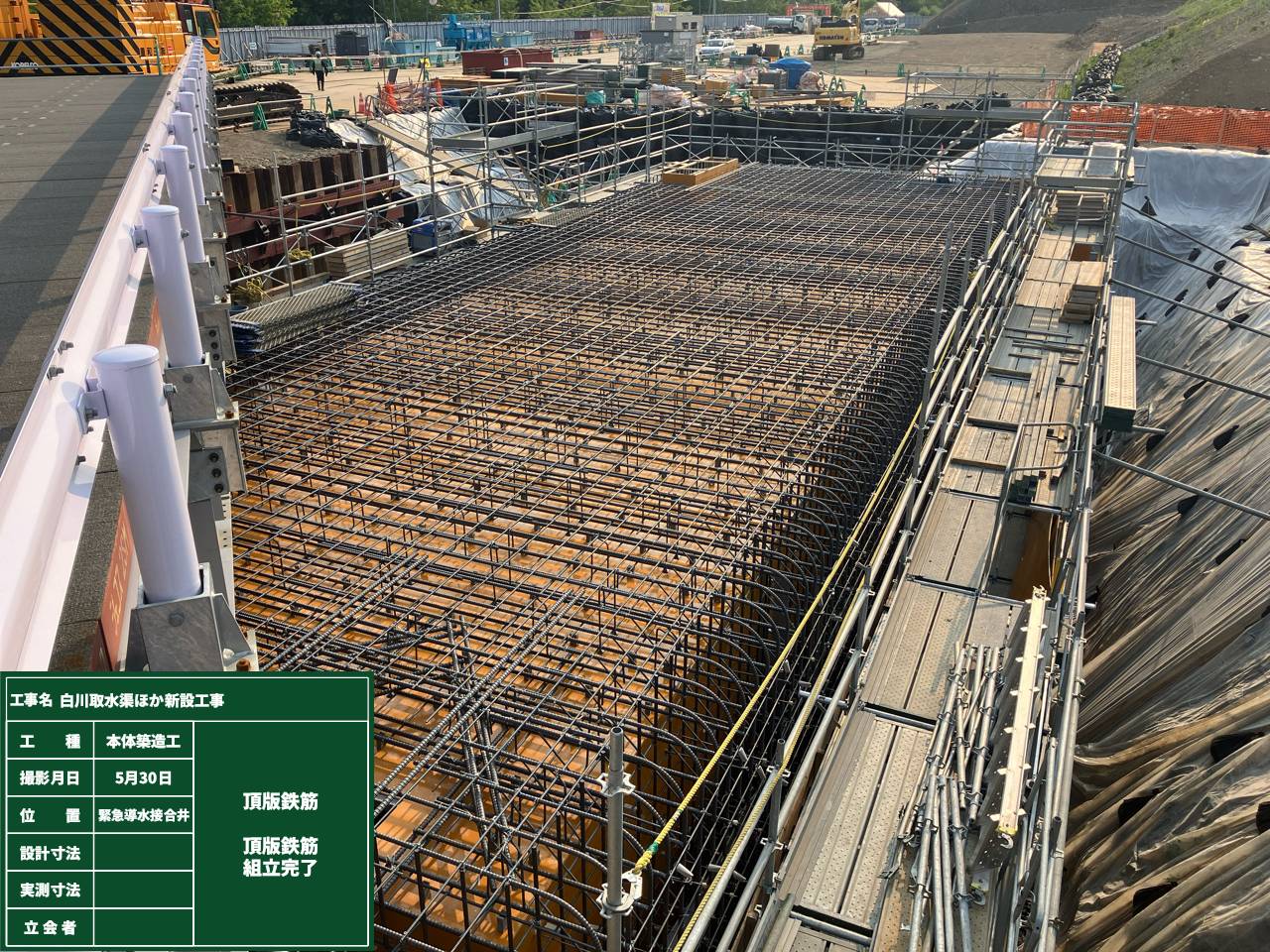

令和7年 5月末日現在 進捗率50%
主に現場打ちボックスカルバート・切り回し道路を施工しています。

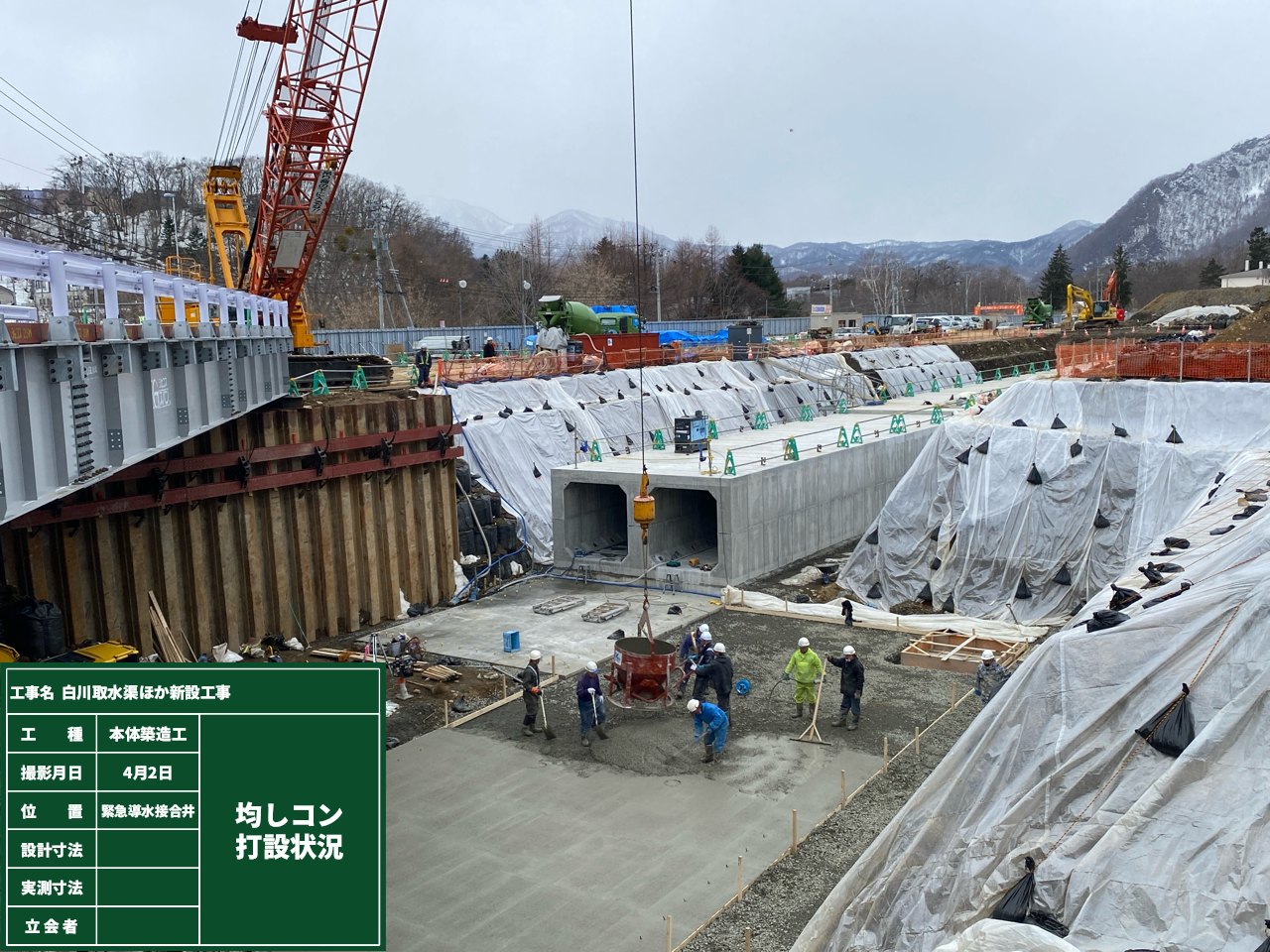

令和7年 4月末日現在 進捗率46%
主に現場打ちボックスカルバートを施工しています。
