道央圏連絡道路 長沼町 東4線改良工事
道路工事
発注者:札幌開発建設部
工期
着手:令和8年 4月 1日
工期:297日間
施工場所
長沼町
工事内容
1)購入土 V≒18,000m3
2)土壌改良材 W≒ 400t
3)補強土壁材 N= 1式
工事進捗レポート
令和8年 8月末日現在 進捗率62%
平素より本工事にご理解・ご協力を賜り、誠にありがとうございます。
工事は順調に進んでおり、全体の進捗は約60%となりました。
8月24日より、町道東4線において通行止め規制を実施し、町道を横断する排水管の布設工事を行っておりました。管路の施工は無事に完了し、現在は引き続き盛土作業を進めております。
〇今後の工事予定
・9月14日より、農業用配水管の施工が始まります。近隣の皆様への農業用水を供給する重要な管路となりますので、施工精度の確保を徹底しながら丁寧に施工してまいります。
・町道東4線の通行止め規制は、現在も継続中です。11月上旬に解除を予定しております。
近隣にお住まいの皆様には、引き続きご不便・ご迷惑をおかけいたしますことを深くお詫び申し上げます。これまでのご理解とご協力に心より感謝申し上げます。工事の完成に向けて、引き続きご理解とご協力を賜りますよう、何卒よろしくお願い申し上げます。ご不明な点は、現場担当者までお気軽にお問い合わせください。
令和8年 7月末日現在 進捗率50%
工事は順調に進んでおり、全体の進捗は約50%です。
道道札幌夕張線から小樽側で進めていた盛土作業は、7月15日に完了しました。 現在は、町道東4線付近にて盛土作業の準備および盛土を支える擁壁(土留め壁)の工事を行っています。
〇今後の工事予定
・お盆休暇明けより、本格的な盛土作業が始まります。それに伴い、大型ダンプトラックの往来が増えますが、運転手への安全運転指導および路面清掃の徹底に努めながら施工を進めてまいります。お気づきの点やご不明な点がございましたら、お気軽にお声がけください。
・8月24日より、町道東4線において通行止め規制が開始されます。
近隣にお住まいの皆様にはご不便をおかけいたしますが、これまでのご協力に心より感謝申し上げます。工事の完成に向けて、引き続きご理解とご協力を賜りますよう、何卒よろしくお願い申し上げます。

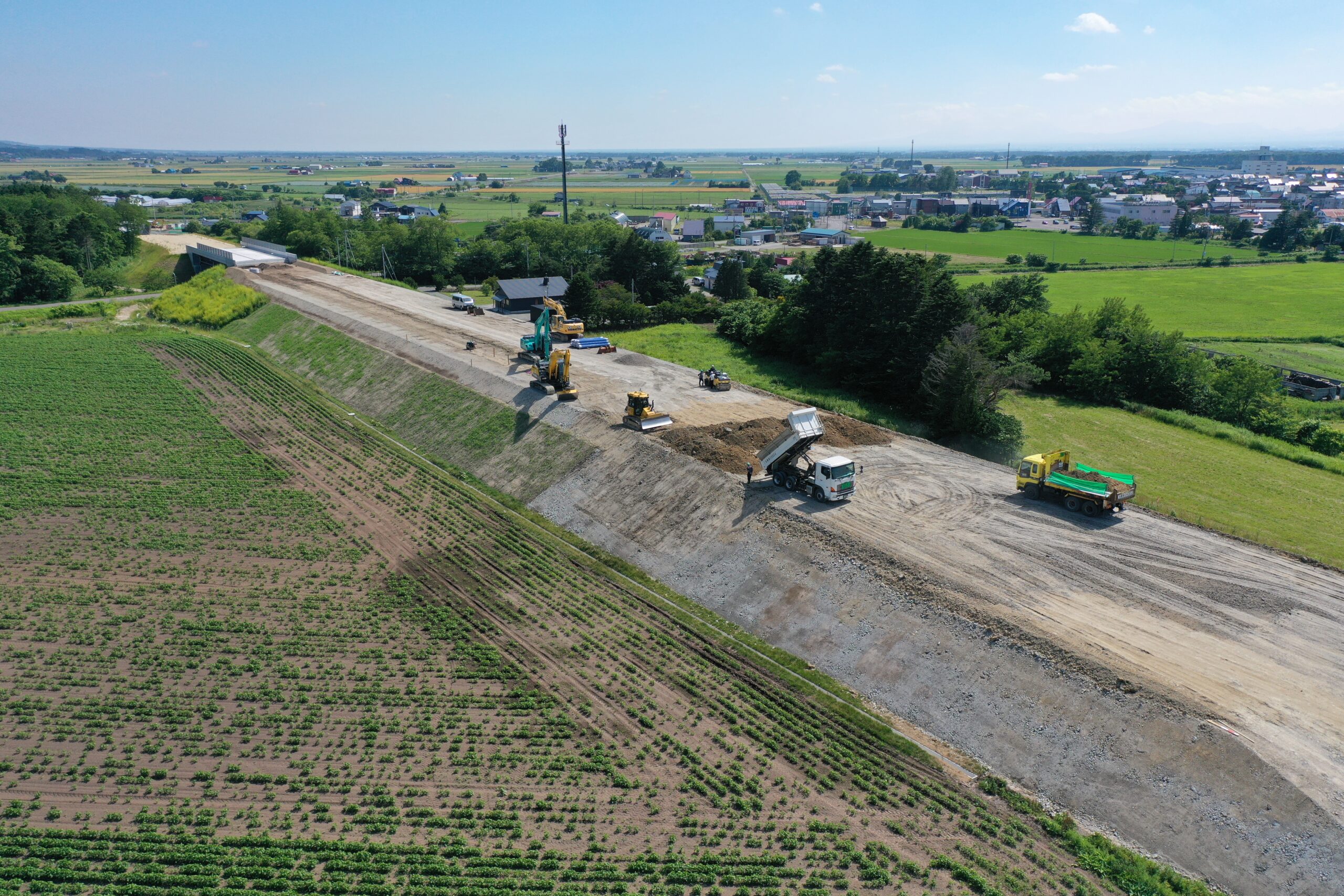

令和8年 6月末日現在 進捗率26%
平素より工事にご理解とご協力を賜り、誠にありがとうございます。
夏の気配が日ごとに色濃くなってまいりましたが、工事は計画通りに進んでおります。
〇今後の工事予定
・起点側工区

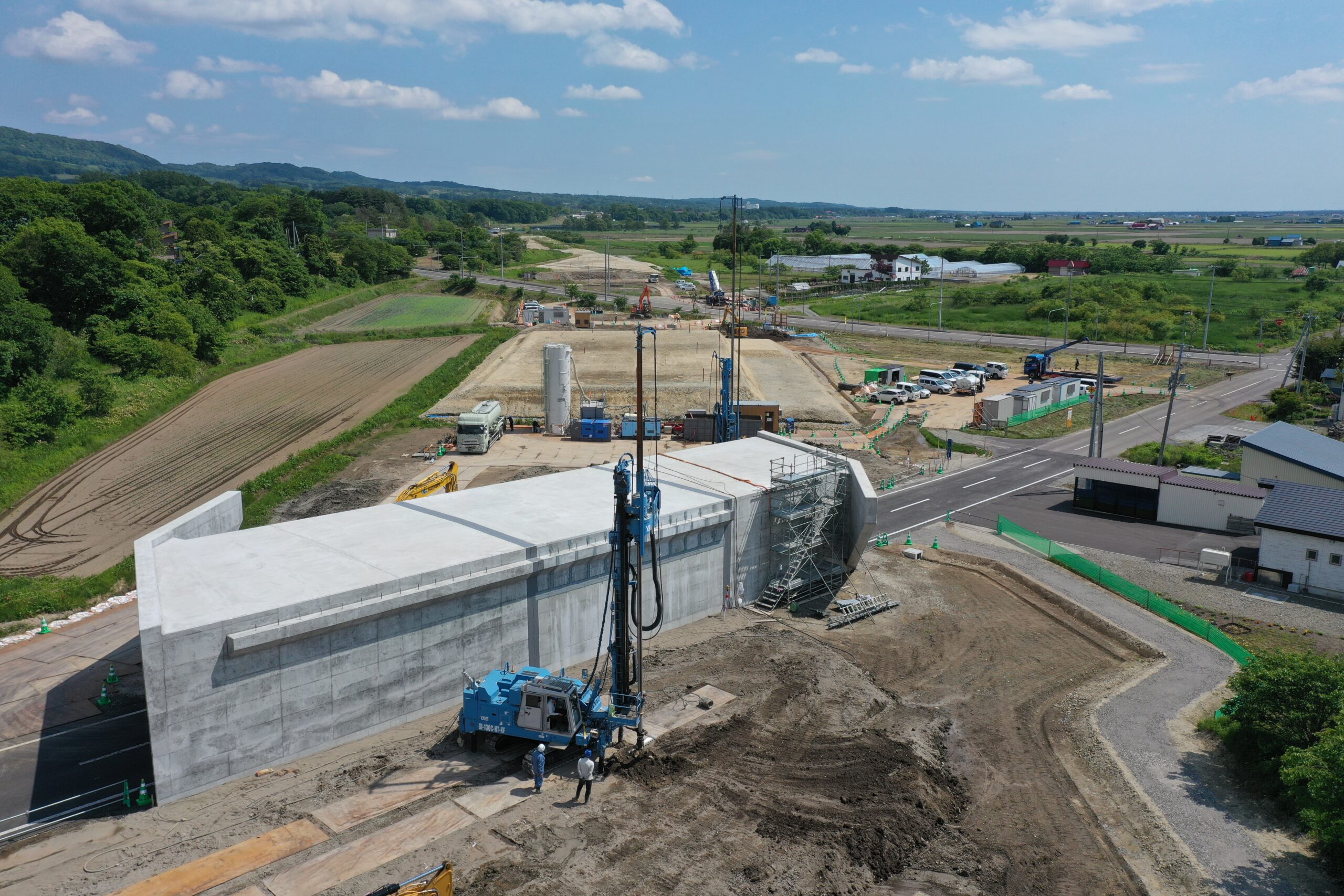

地盤改良工が、6月26日をもって完了いたしました。起点側の今後の工程としては、250mmの農業用水管を設置した後、サンドマット施工から盛土へと順次進めてまいります。
・終点側工区

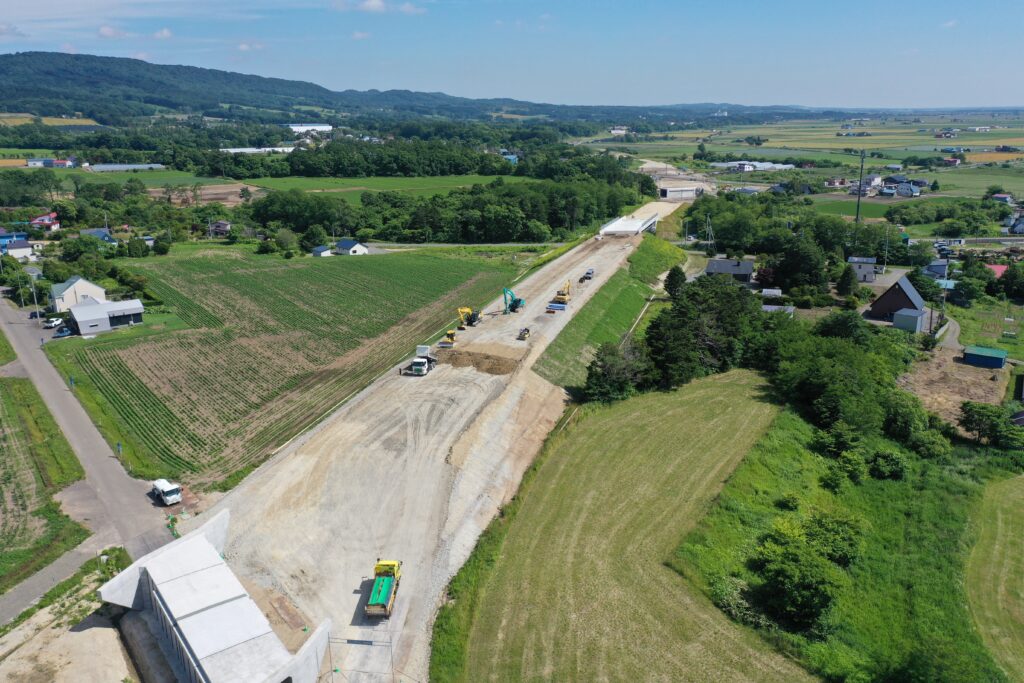

盛土作業につきましては、完了段階を迎えております。今後は情報ボックス工の施工を行い、当社が担当する工事が完了した後、別工事への引き渡しとなります。
〇工事に伴うお願い
本工事の施工期間中は、大型ダンプ車両が頻繁に通行いたします。運転手への安全運転指導および路面清掃の徹底に十分配慮しながら施工を進めております。近隣にお住まいの皆様には、これまでのご協力に心より感謝申し上げます。工事完成まで、引き続きご理解とご協力を賜りますよう、何卒よろしくお願い申し上げます。

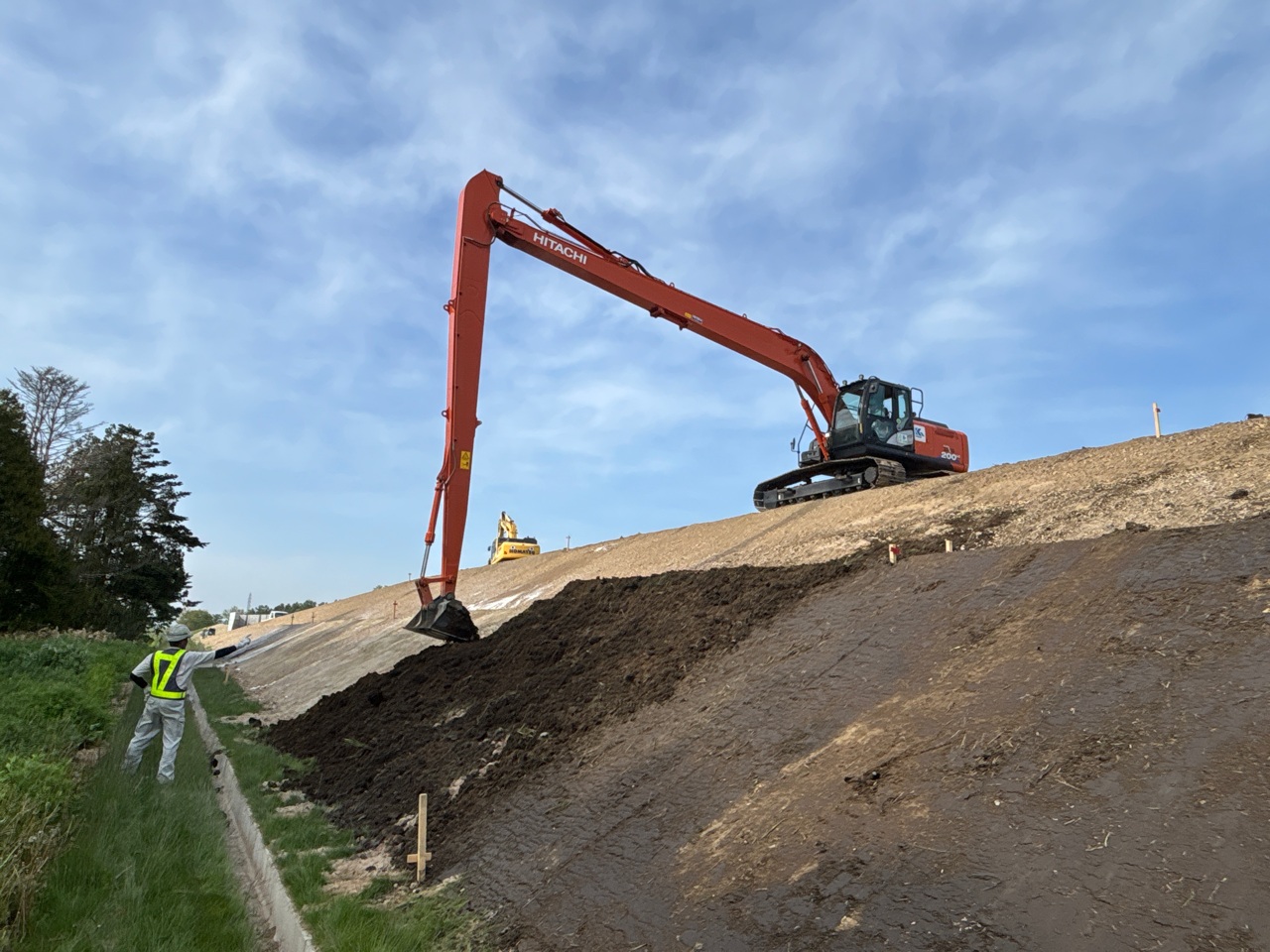

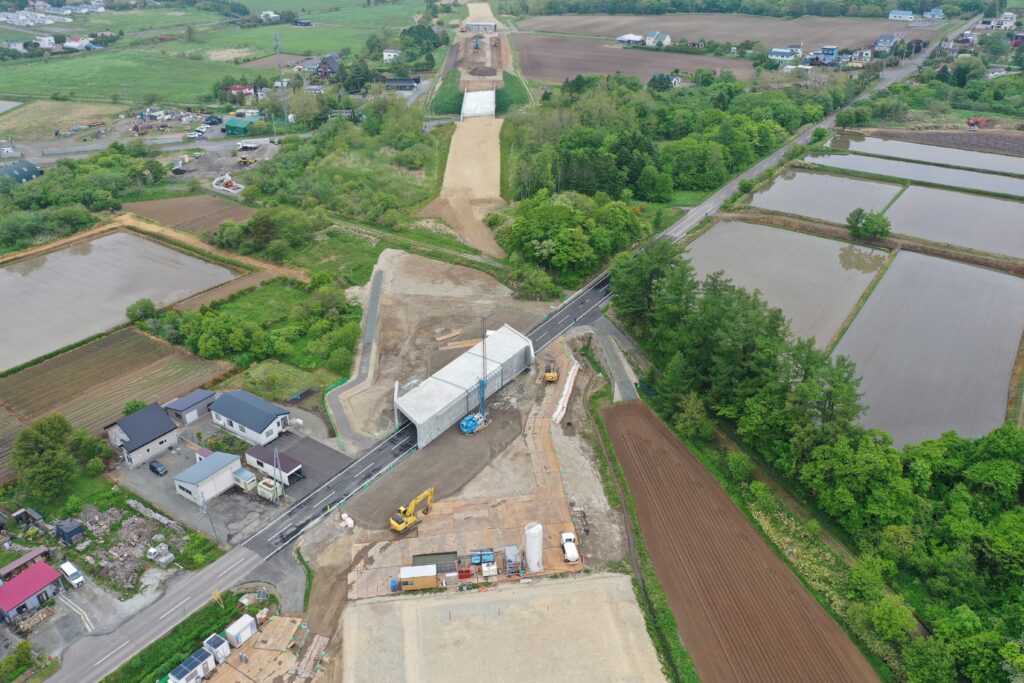

令和8年 5月末日現在 進捗率14%
平素より工事にご理解とご協力を賜り、誠にありがとうございます。
5月の連休明けより、本格的な施工を開始いたしました。
〇今後の工事予定
・起点側工区

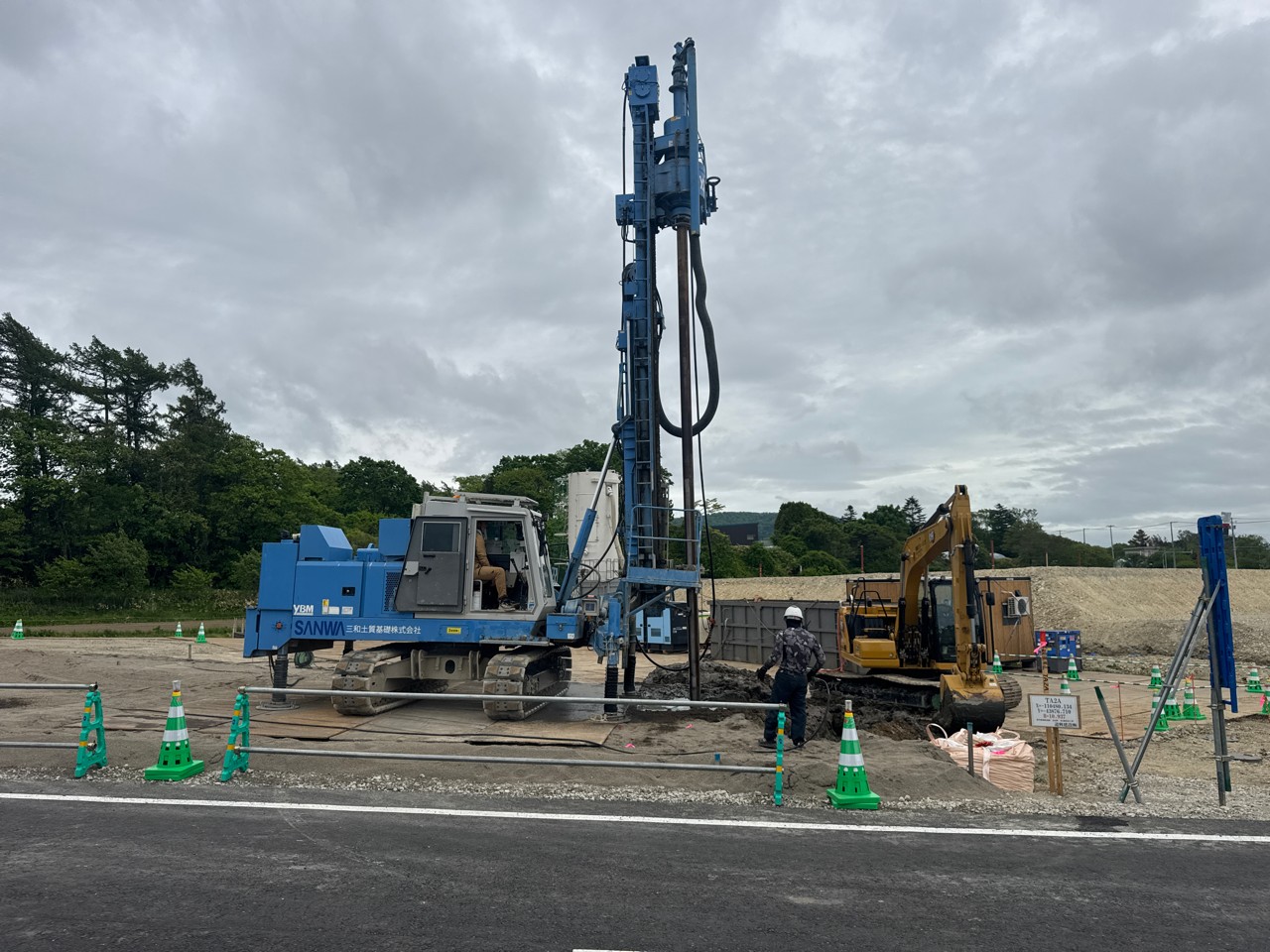

現在、改良杭の施工を行っており、6月下旬までの完了を予定しています。完了後は、排水管の整備 → 盛土作業へと進めてまいります。
・終点側工区
6月1日より、盛土作業を開始する予定です。
〇工事に伴うお願い
本工事の施工においては、大型ダンプ車両の通行が頻繁に発生いたします。運転手への安全運転指導および路面清掃には十分注意して施工いたしますが、近隣にお住まいの皆様には、ご不便をお掛けいたしますことをお詫び申し上げます。
工事完成まで、引き続きご理解とご協力を賜りますよう、よろしくお願い申し上げます。

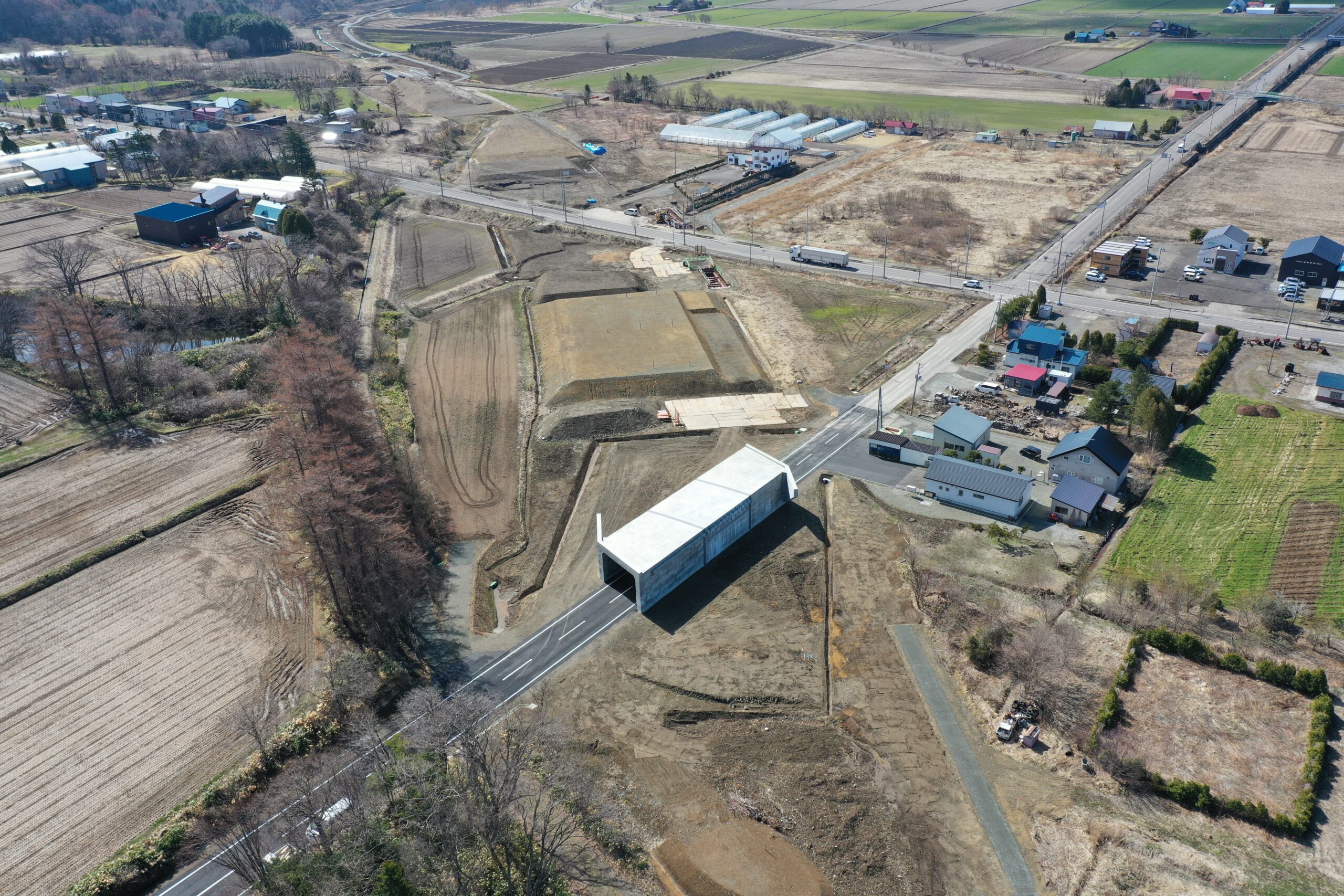

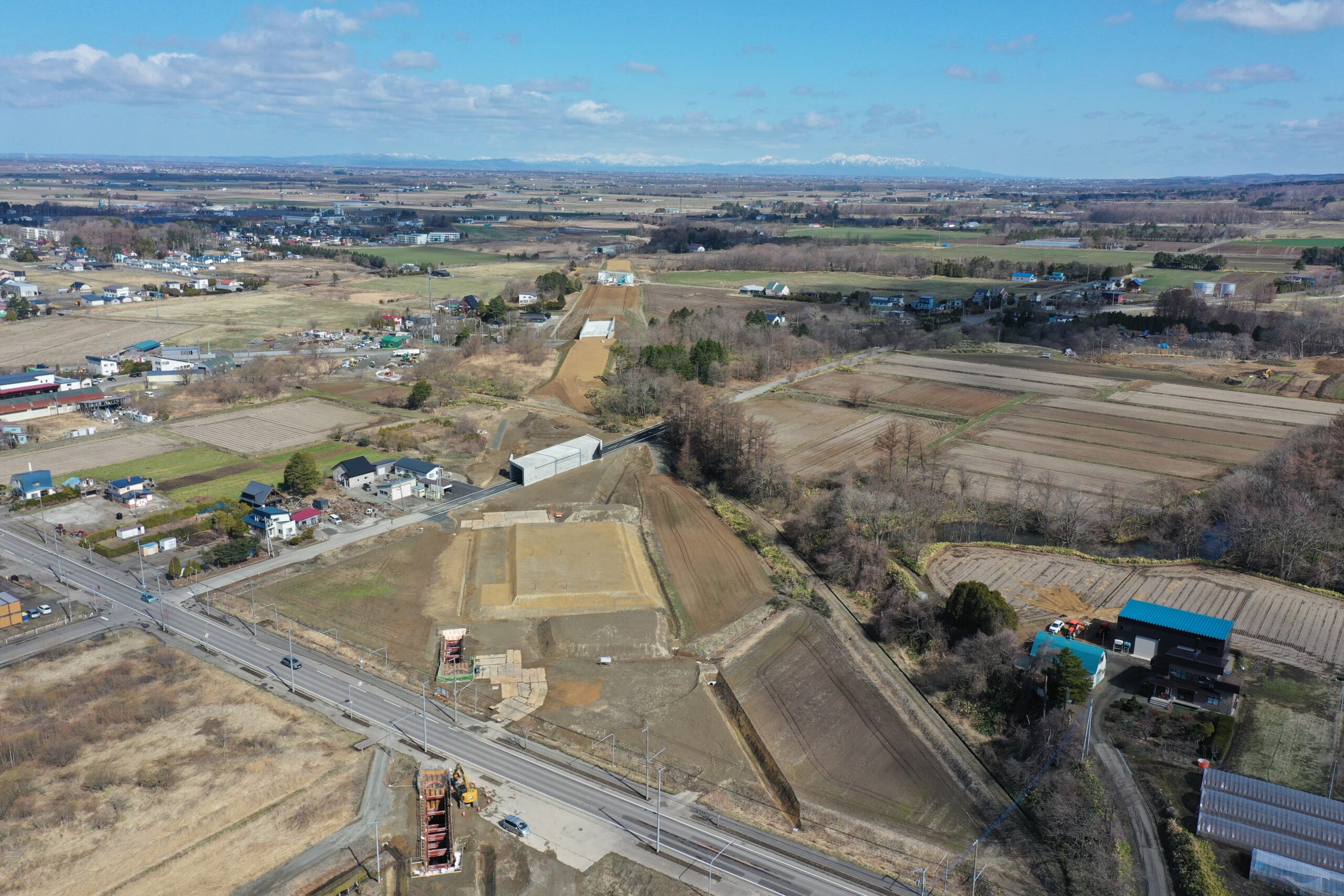

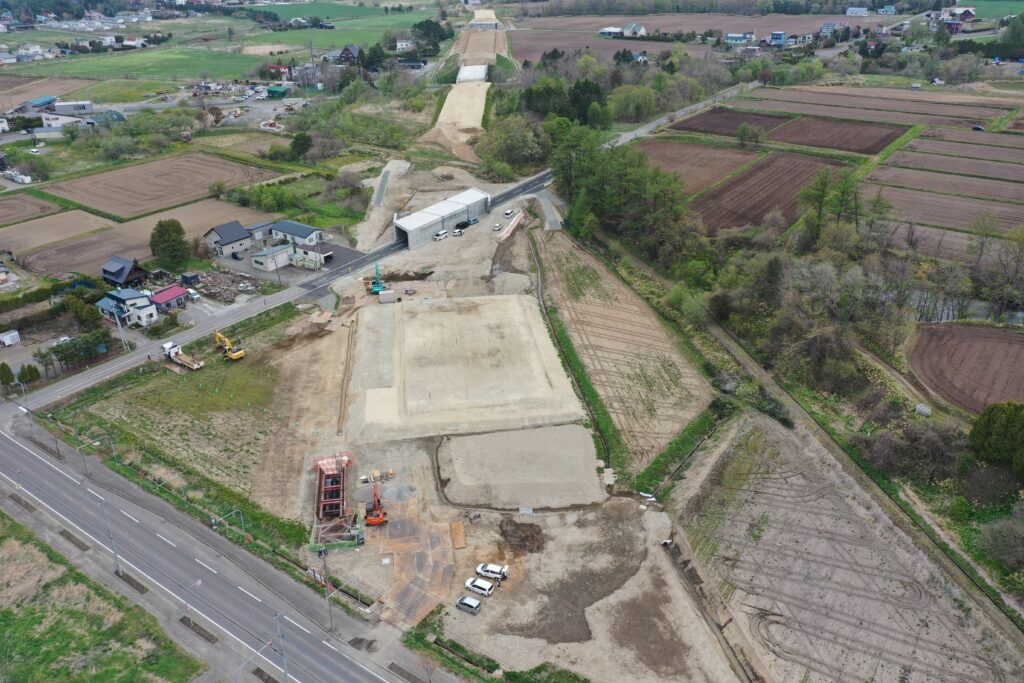

令和8年 4月末日現在 進捗率 1%
今後のスケジュールについては、5月18日より町道東4線のボックスカルバートの地盤改良を開始し、7月上旬まで継続する予定です。また、地盤改良と並行して、盛り土作業も進めてまいります。施工期間中は、大型ダンプトラックの通行が頻繁に発生いたします。運転手への安全運転指導の徹底および路面清掃に十分配慮しながら施工を進めてまいりますので、近隣にお住まいの皆様には、何卒ご理解いただけますと幸いです。工事完了まで、引き続き皆様のご理解とご協力を賜りますよう、よろしくお願い申し上げます。
