恵庭栗山線馬追橋架替工事(道路工)(補正)

道路工事

発注者:札幌建設管理部

工期

着手:令和 8年 4月20日

工期:297日間

施工場所

夕張郡栗山町

工事内容

工事延長 L=316.7m W=16.0m・18.0m
1)掘削工 2.190m
2)路体盛土工 490m3
3)ジオテキスタイル補強土壁工 1式
4)自立山留め式擁壁工 96.5m
5)プレキャストU型側溝 158m
6)凍上抑制層・下層路盤 1,340m2
7)上層路盤 1,400m2
8)基層・表層 1,400m2
9)踏掛版 16m3

工事進捗レポート

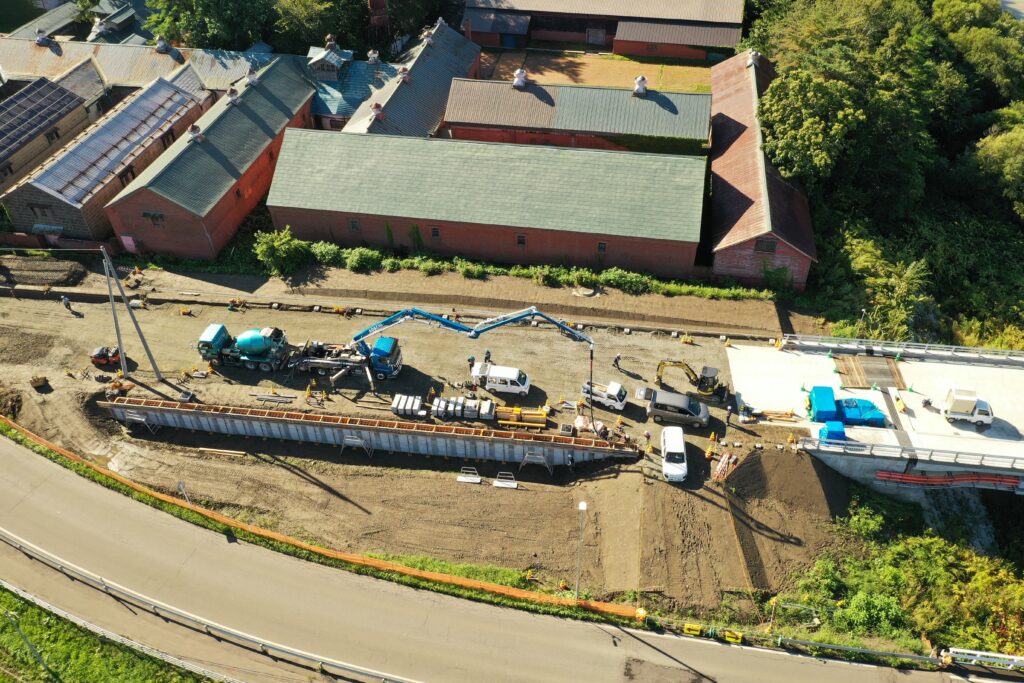

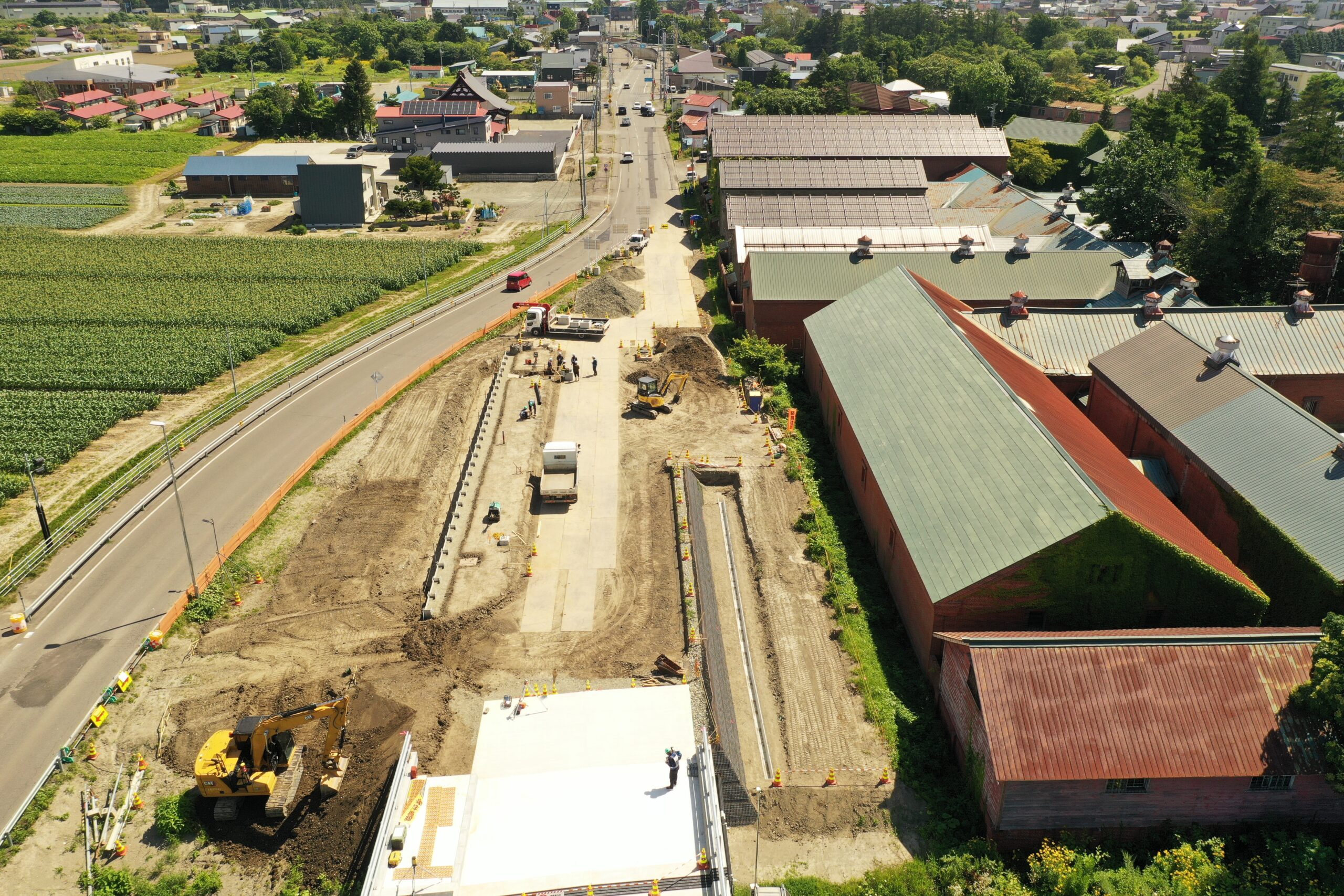

令和8年 8月末日現在 進捗率39%

平素より弊社の工事につきまして、温かいご理解とご協力を賜り、心より御礼申し上げます。
ただいま、10月中旬の本線開通に向けて着々と工事を進めております。
〇今後の工事予定
・9月上旬から: 縁石の設置 → ガードレールの設置 → 道路の舗装(第1回目)

工事期間中は、近隣にお住まいの皆様および道路をご利用になる皆様にご不便をおかけいたしますが、着実な施工に努めてまいります。開通まで今しばらくの間、引き続きご理解とご協力を賜りますようお願い申し上げます。

少しずつ秋の気配も感じられるようになってまいりました。朝晩と日中の寒暖差が大きい季節ですので、どうぞ皆様も体調を崩されませぬようご自愛ください。

恵庭栗山線馬追橋架替工事(道路工)(補正)
恵庭栗山線馬追橋架替工事(道路工)(補正)

令和8年 7月末日現在 進捗率30%

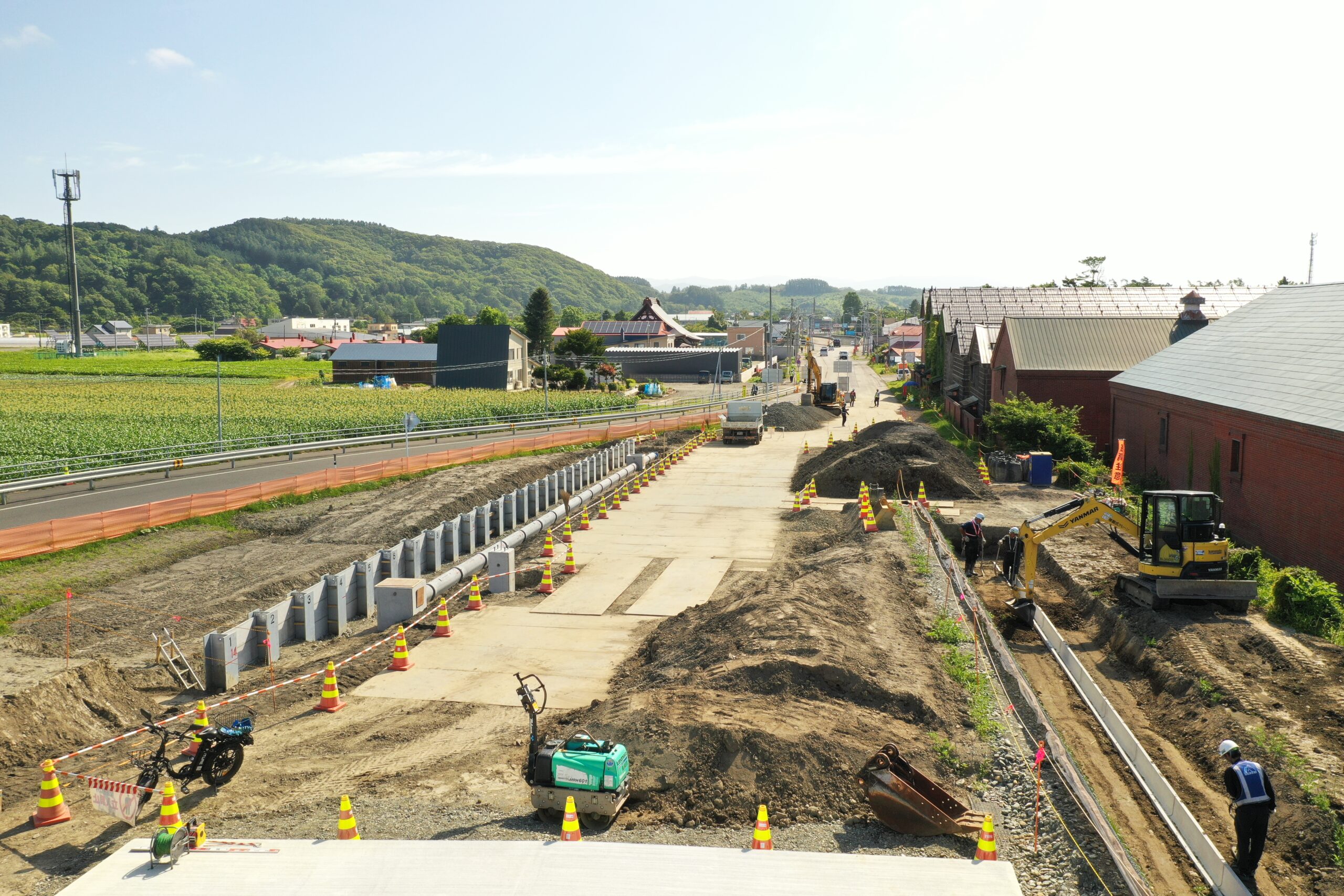

平素より工事にご理解とご協力を賜り、誠にありがとうございます。

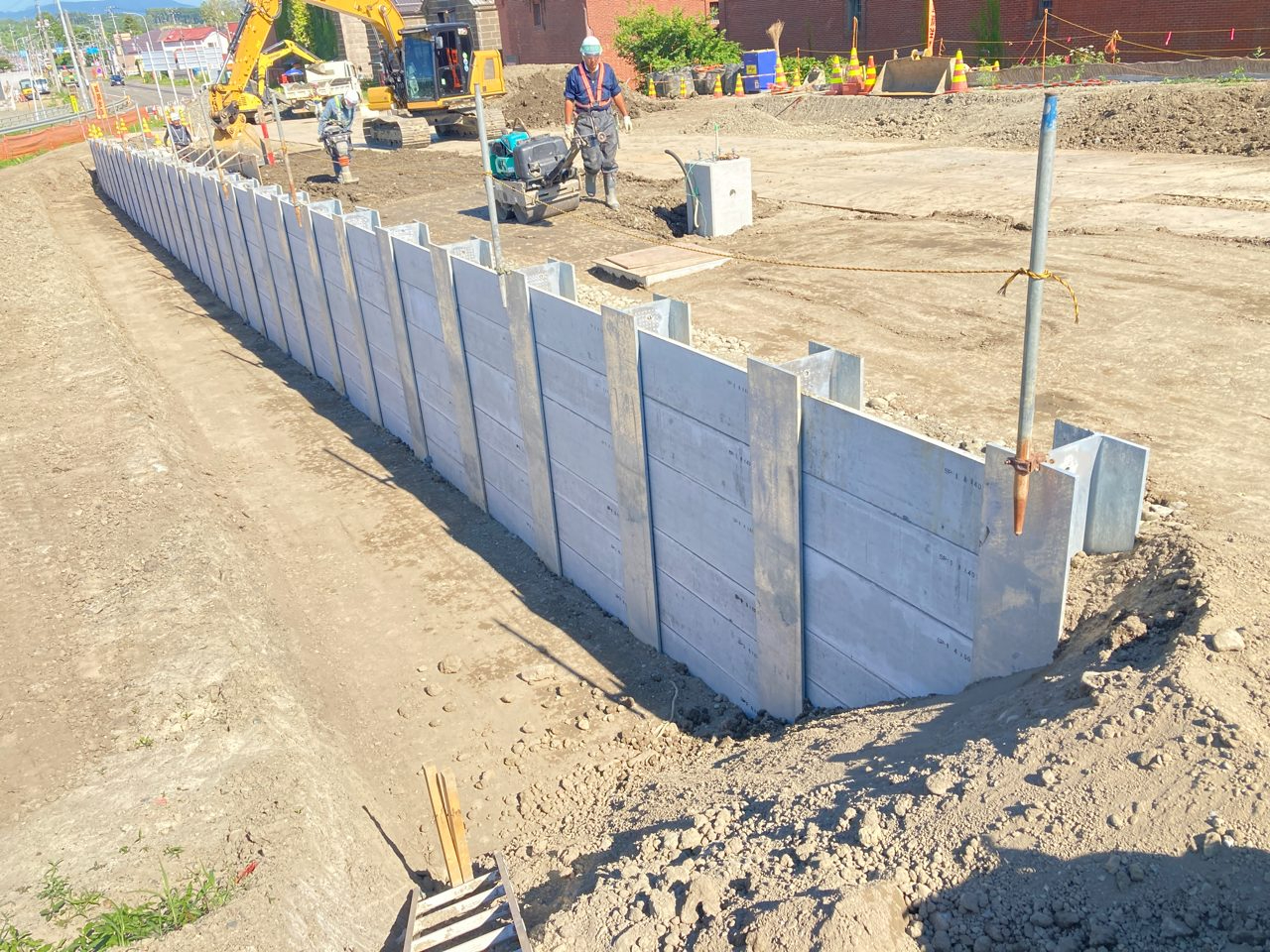

現在は、擁壁(土留め壁)を支える杭の打ち込み作業が完了し、排水用の管や側溝などの排水設備の施工を進めています。
〇今後の工事予定
・8月17日ごろから: 地面を掘り下げる作業 → 道路の下地づくり → 擁壁(土留め壁)のコンクリート打設 → 歩道の下地づくり
・9月上旬から: 縁石の設置 → ガードレールの設置 → 道路の舗装(第1回目)
工事期間中は、近隣にお住まいの皆様および通行中の皆様にご不便をおかけいたしますが、工事の完成に向けて、引き続きご理解とご協力を賜りますよう、よろしくお願い申し上げます。
これから暑さが厳しくなる季節を迎えますので、皆様もどうぞ熱中症にご注意ください。私どもも対策を徹底しながら作業を進めてまいります。

恵庭栗山線馬追橋架替工事(道路工)(補正)
恵庭栗山線馬追橋架替工事(道路工)(補正)

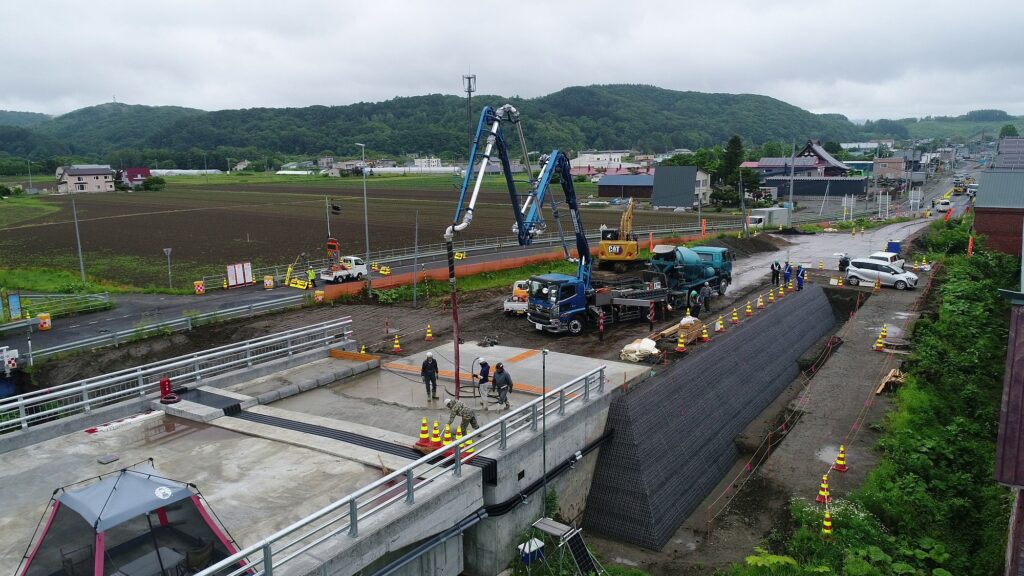

令和8年 6月末日現在 進捗率10%

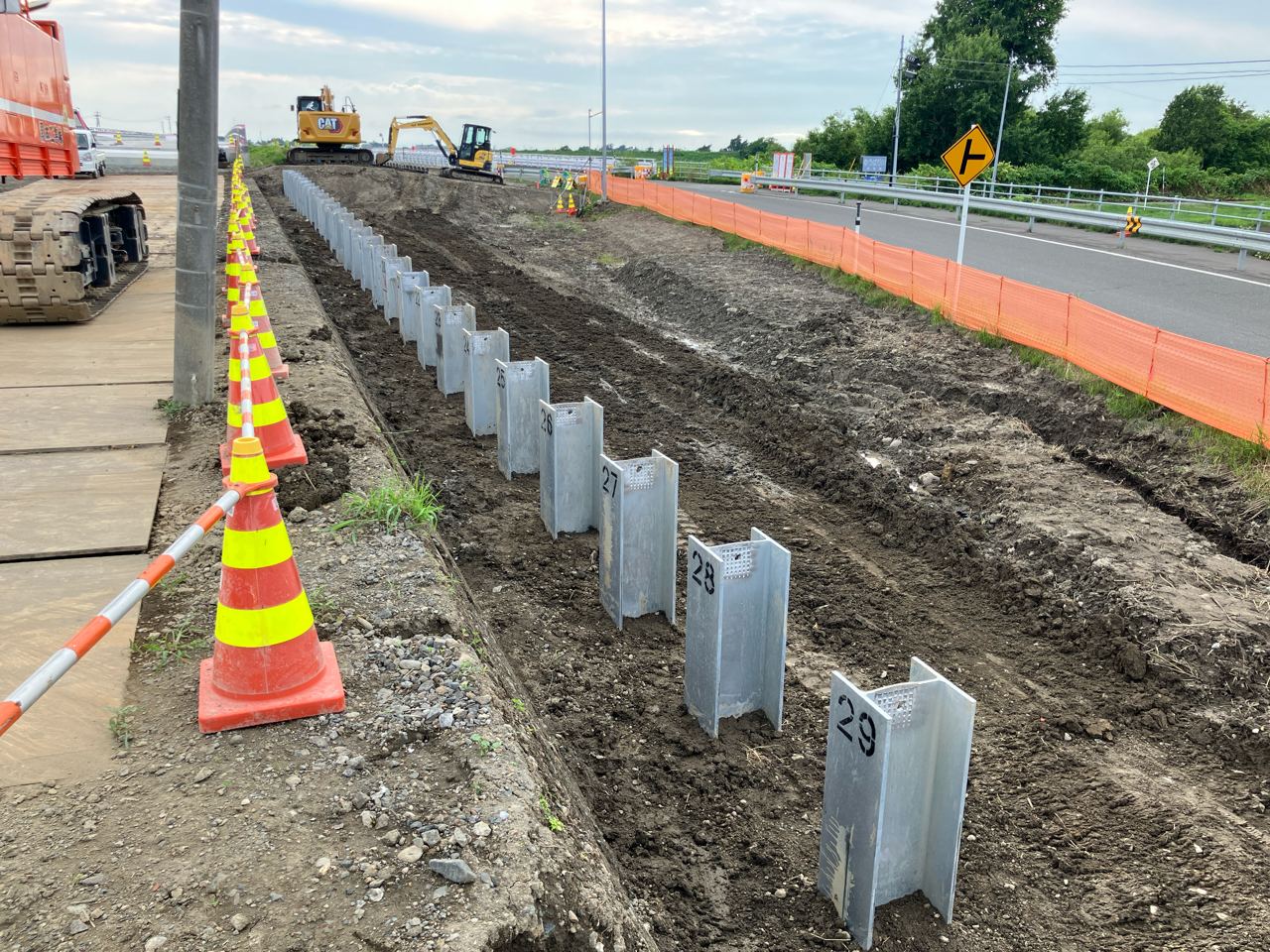

工事は順調に進んでおります。現在は、周辺の土を留めるための壁(山留め式擁壁)を築く工事に着手しており、その骨格となるH形の鋼材(H形鋼)を地中に打ち込む準備を進めているところでございます。

工事期間中は、近隣にお住まいの皆様をはじめ、周辺の事業者の皆様、ならびに周辺道路をご通行される運転手の皆様に、何かとご不便・ご迷惑をおかけいたしますことを深くお詫び申し上げます。安全管理には万全を期しながら工事を進めてまいりますので、工事完成までの間、皆様のご理解とご協力を賜りますよう、何卒よろしくお願い申し上げます。



恵庭栗山線馬追橋架替工事(道路工)(補正)

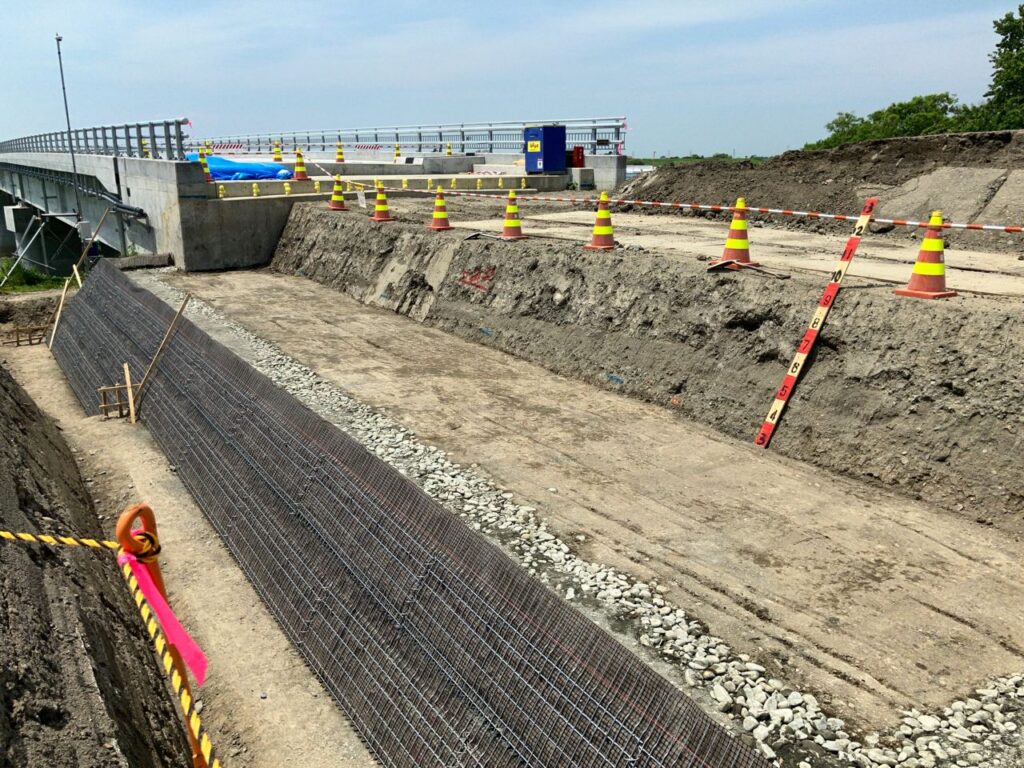

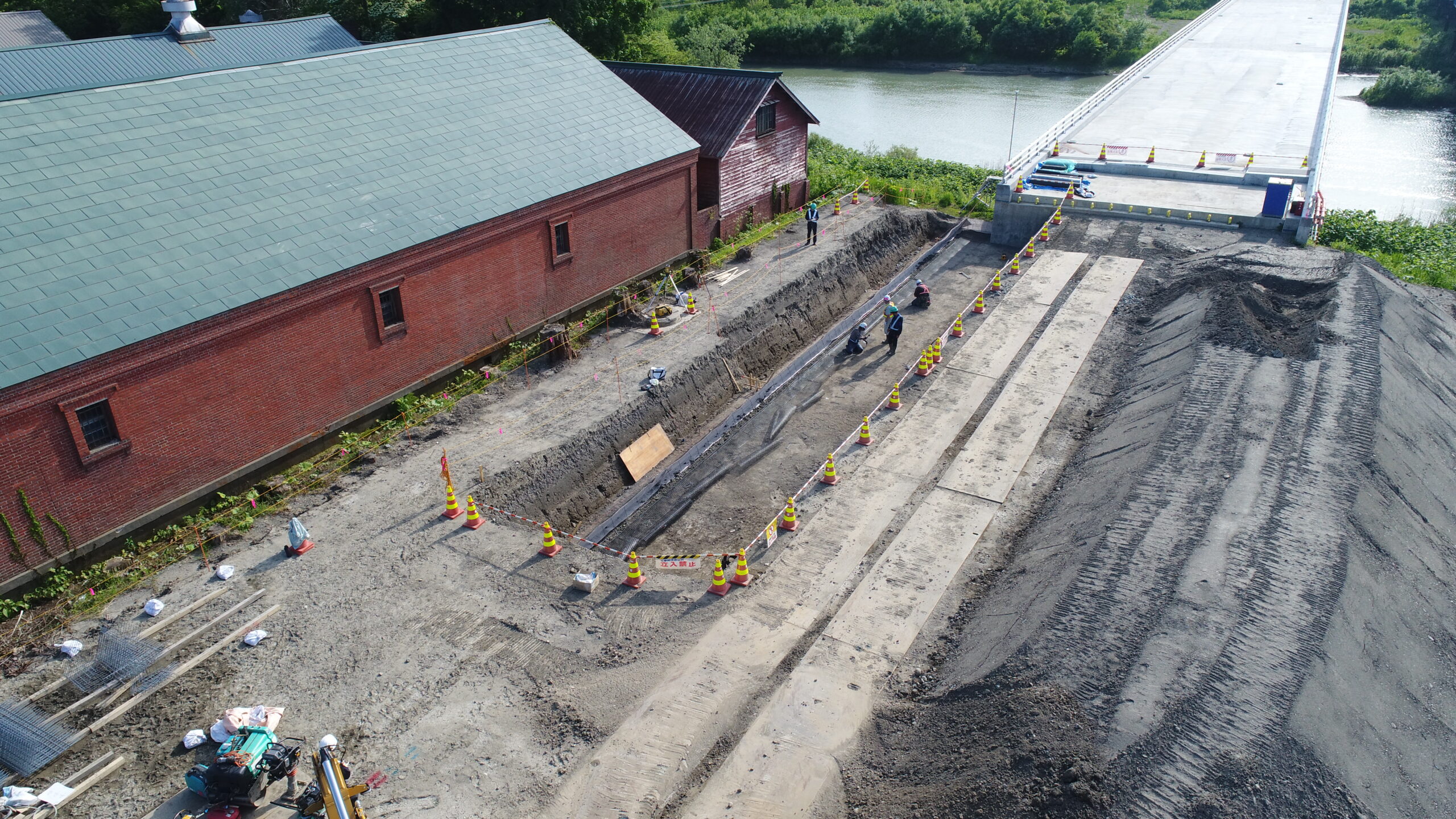

令和8年 5月末日現在 進捗率5%

平素より工事にご理解とご協力を賜り、誠にありがとうございます。
本格的な工事の開始に伴い、現在は補強盛土の施工を進めています。
暑さが増すこれからの季節、徹底した熱中症対策のもと、安全第一で作業を進めてまいります。
〇今後の予定

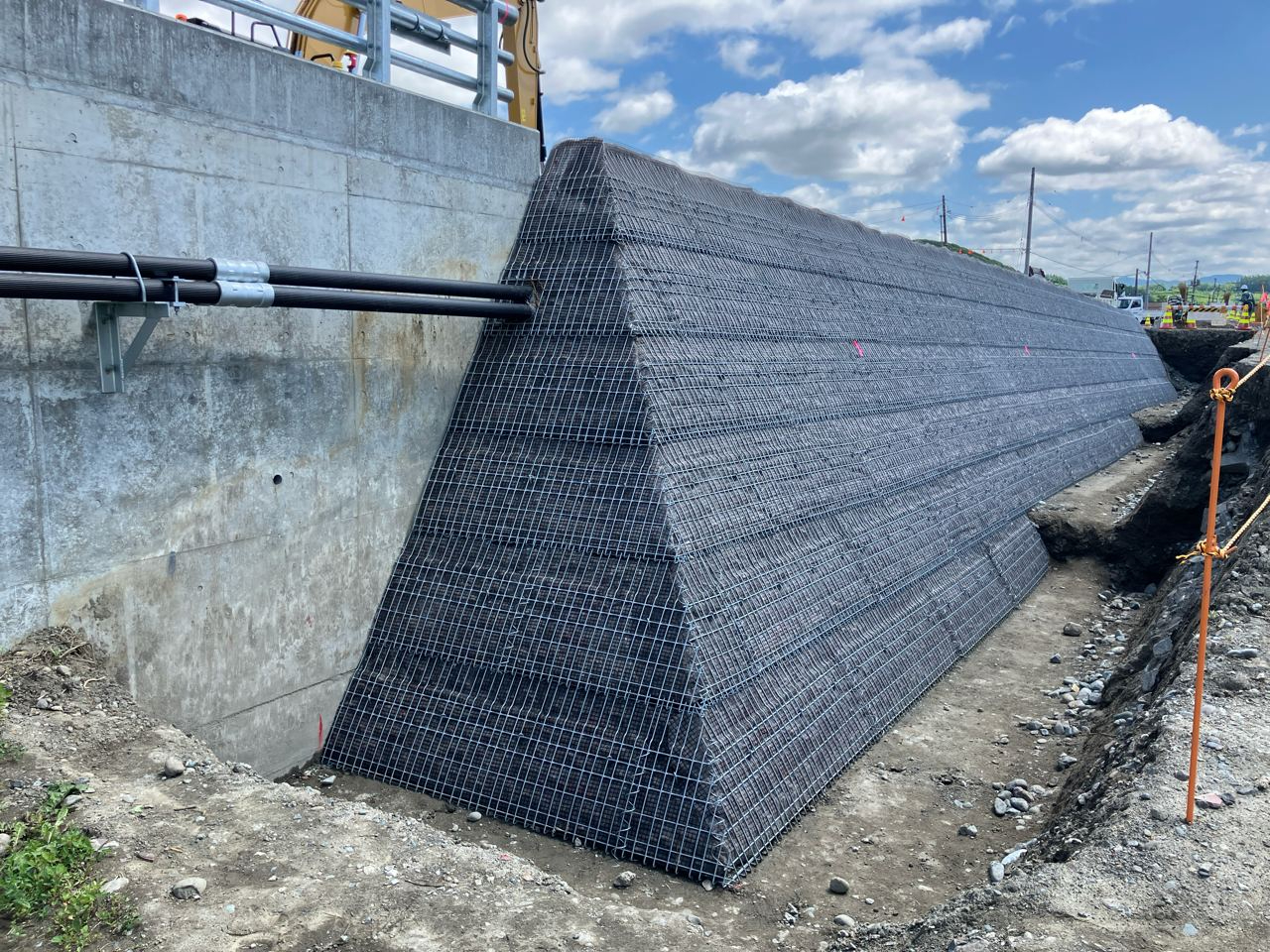

・6月10日頃から:補強盛土完了 → 踏掛版・橋面調整コンクリート打設 → H形鋼打設ステージ造成
・7月上旬から:H形鋼施工開始
工事期間中は、近隣の皆様ならびに通行される皆様にご不便をお掛けいたしますが、完成までご理解とご協力のほどよろしくお願い申し上げます。

恵庭栗山線馬追橋架替工事(道路工)(補正)

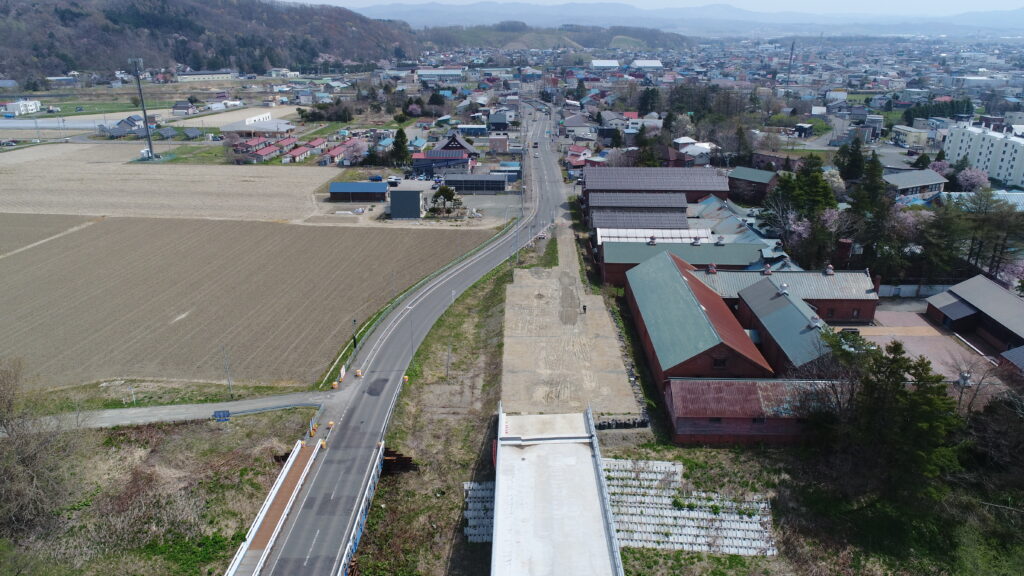

令和8年 4月末日現在 進捗率0%

本工事は、新しい馬追橋に接続する道路(栗山市街側)を整備するものです。
5月は、工事用道路などの準備を進めたうえで、掘削および土砂運搬などの作業を開始する予定です。工事期間中は、近隣の皆さまをはじめ、周辺の事業者様、ならびに通行される皆さまにはご不便・ご迷惑をおかけいたしますが、安全に十分配慮しながら工事を進めてまいります。なお、今年度内の開通が予定されています。完成まで、何卒ご理解とご協力のほどよろしくお願いいたします。

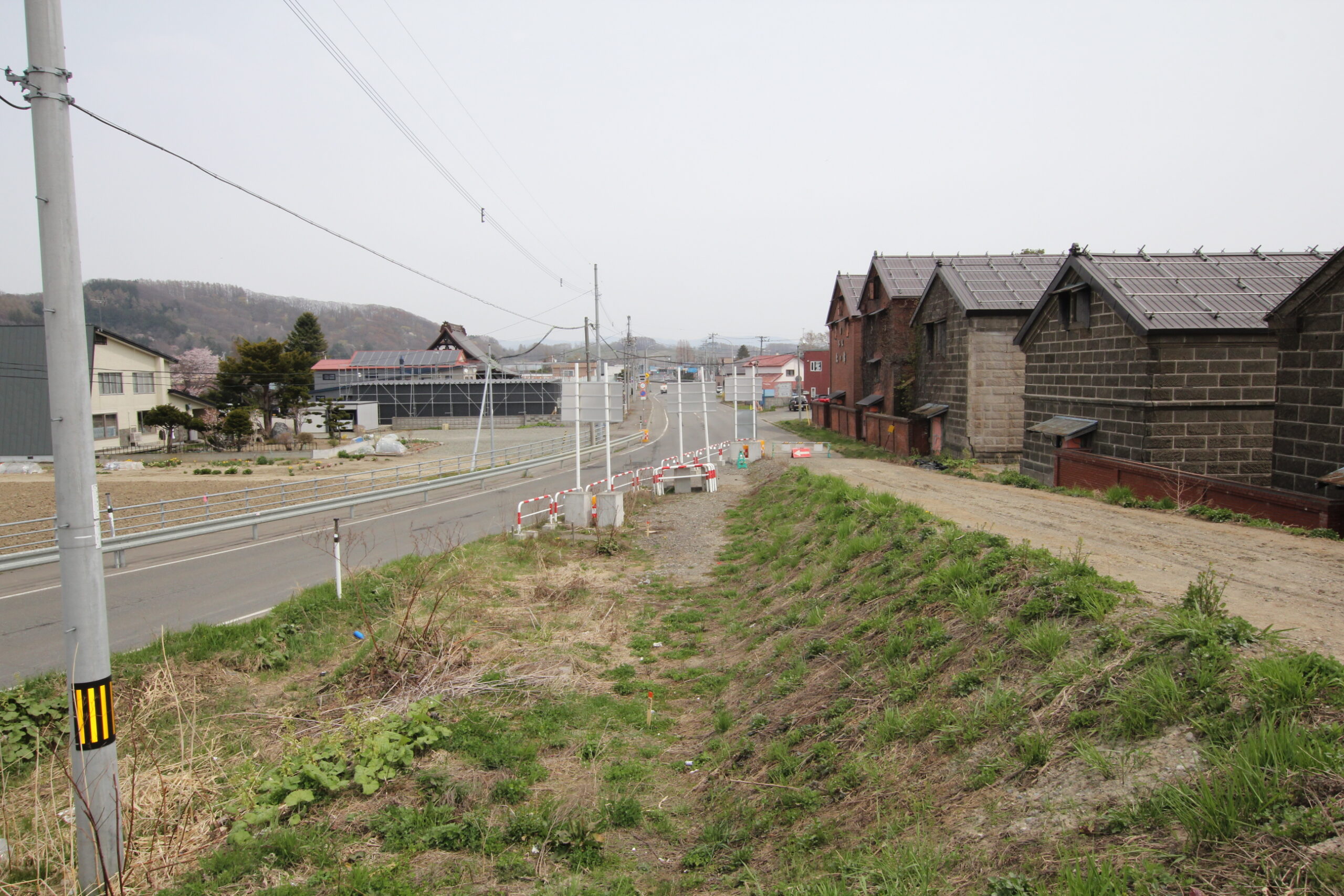

恵庭栗山線馬追橋架替工事(道路工)(補正)
