道央圏連絡道路 長沼町 東3線改良工事
道路工事
発注者:札幌開発建設部
工期
着手:令和8年 6月11日
工期:244日間
施工場所
夕張郡長沼町
工事内容
工事延長 L=460m
1)道路土工
2)路体盛土 V=24,000m3
3)地盤改良工
4)サンドマット A=2,300m2
5)擁壁工 補強度壁一式
6)仮設工
7)素掘側溝 L=385m
8)敷鉄板 N=18枚
工事進捗レポート
令和8年 7月末日現在 進捗率10%

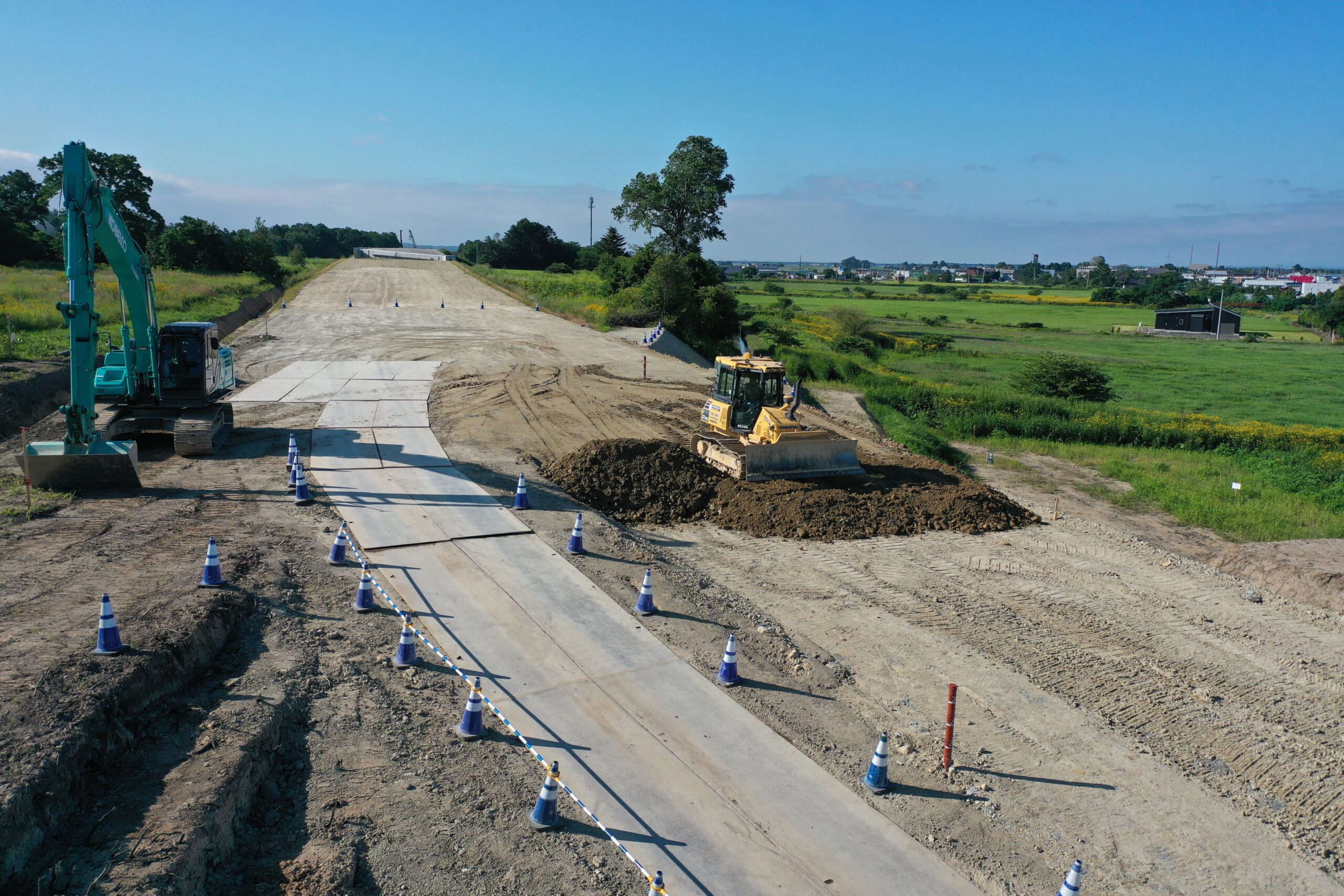

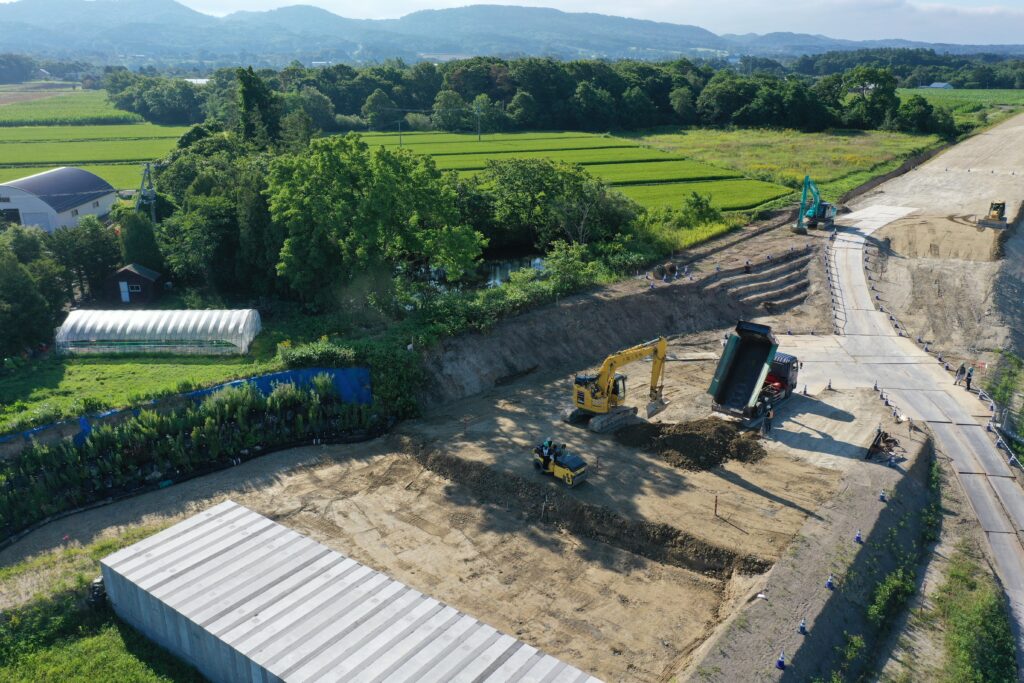

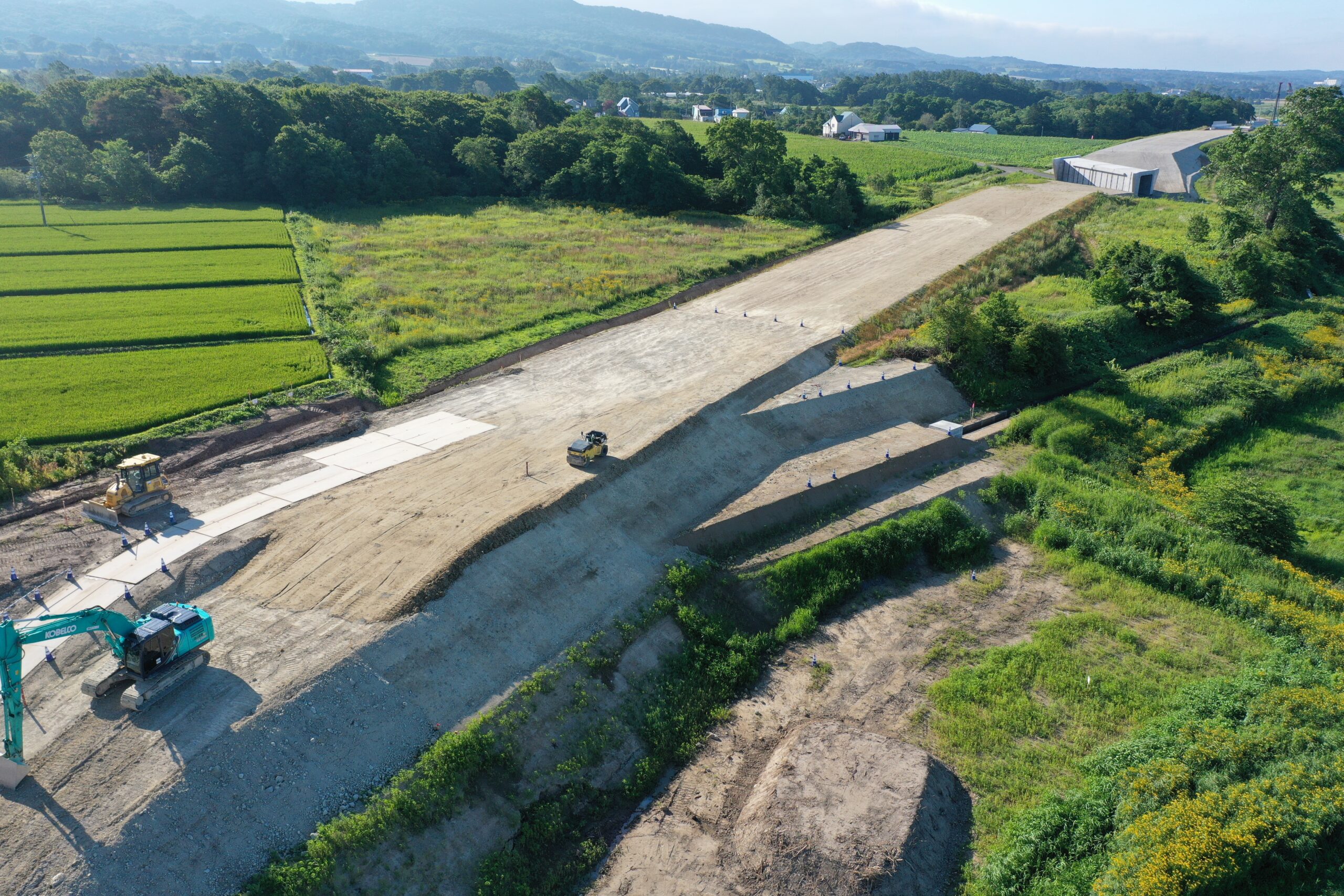

現在、路体盛土工の施工を進めています。全体で約23,000㎥の盛土を計画しており、毎日大型ダンプトラックで土を運搬しながら施工を進めています。本区間は軟弱地盤のため、地盤への負荷を抑えながら1日の盛土量を慎重に管理し、地盤の沈み具合を継続的に観測しながら施工しています。現在のエリアは、9月末ごろの作業完了を予定しています。暑さが厳しい時期が続いておりますが、天候が安定している期間を活かしながら、盛土施工を着実に進めてまいります。施工期間中は、大型ダンプトラックの往来が増えます。安全には十分配慮してまいりますが、近隣にお住まいの皆様および通行中の皆様にはご不便をおかけいたします。皆様のご理解とご協力を賜りますよう、よろしくお願い申し上げます。

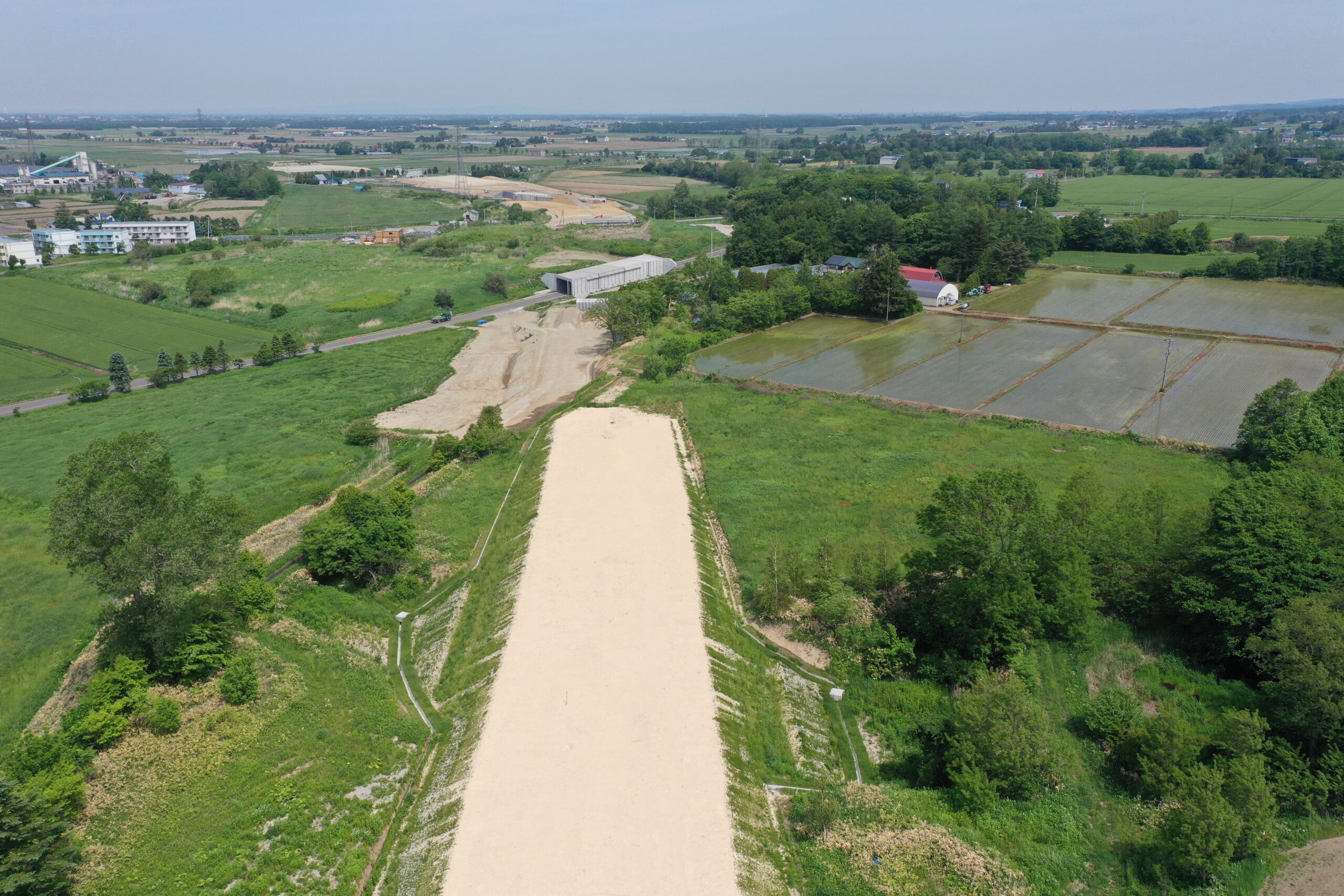

令和8年 6月末日現在 進捗率1%
7月より、敷鉄板敷設による工事用道路の整備を開始いたします。
その後、素掘側溝の施工を行い、引き続きサンドマット工および路体盛土工を順次施工してまいります。工事期間中は、ご不便をおかけする場合がございますが、何卒ご理解とご協力のほど、よろしくお願い申し上げます。
◎各工事の内容について
・敷鉄板敷設 … 工事車両や重機が安全に走行できるよう、地面に鉄板を敷いて仮設の道路を作る作業です。
・素掘側溝 … 雨水や余分な水を流すための排水溝を掘る作業です。
・サンドマット工 … 地盤に砂を均一に敷き詰めることで、水を効果的に排水する作業です。
・路体盛土工 … 道路を形成するために必要な高さまで土を積み上げ、路体を築く作業です。

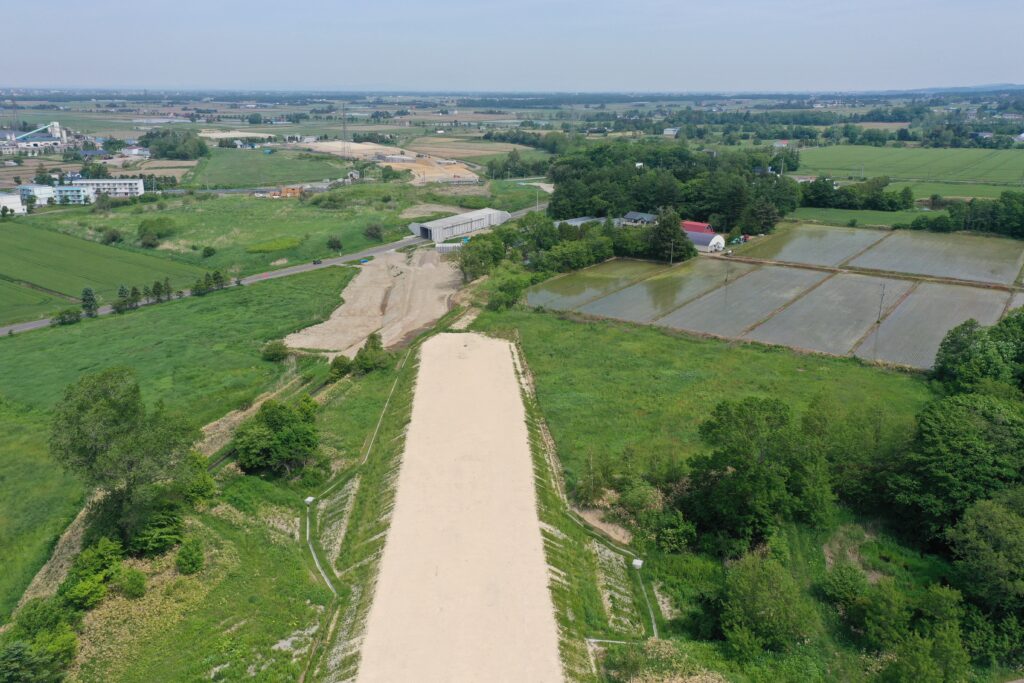

令和8年 5月末日現在 進捗率0%
平素より工事にご理解とご協力を賜り、誠にありがとうございます。
工事期間中は、近隣の皆様ならびに通行される皆様にご不便をお掛けいたしますが、完成までご理解とご協力のほどよろしくお願い申し上げます。本格的な工事の開始に伴い、現在は事前準備を進めています。
〇今後の工事予定
6月17日~:準備・起工測量
6月29日~:仮設工(重機搬入・工事用道路造成)
7月20日~:地盤改良工(サンドマット)
7月27日~:路体盛土工
〇工事に伴うお願い
工事期間中は、近隣の皆様ならびに通行される皆様にご不便をお掛けいたしますが、完成までご理解とご協力のほどよろしくお願い申し上げます。
