石狩河口橋

施工実績

一般国道231号 石狩市 石狩河口橋補修外一連工事

橋梁工事

発注者:札幌開発建設部

工期

着手:令和 8年 7月 2日

工期:198日間

施工場所

北海道石狩市

工事内容

工事延長 L=1,800m
ケーブルカバー取替 L=1,500mm N=15箇所
ケーブルカバー撤去・再設置 L=1,500mm N=1箇所
仮設工 吊足場 1式
ひび割れ補修工 L≒70m
断面修復工 V≒0.6m3

工事進捗レポート

令和8年 7月末日現在 進捗率2%

本工事は、以下の3箇所を対象とした補修・改修工事です。現在は各作業に向けた準備を進めており、8月17日ごろから本格的な作業を開始します。

〇施工箇所と作業内容

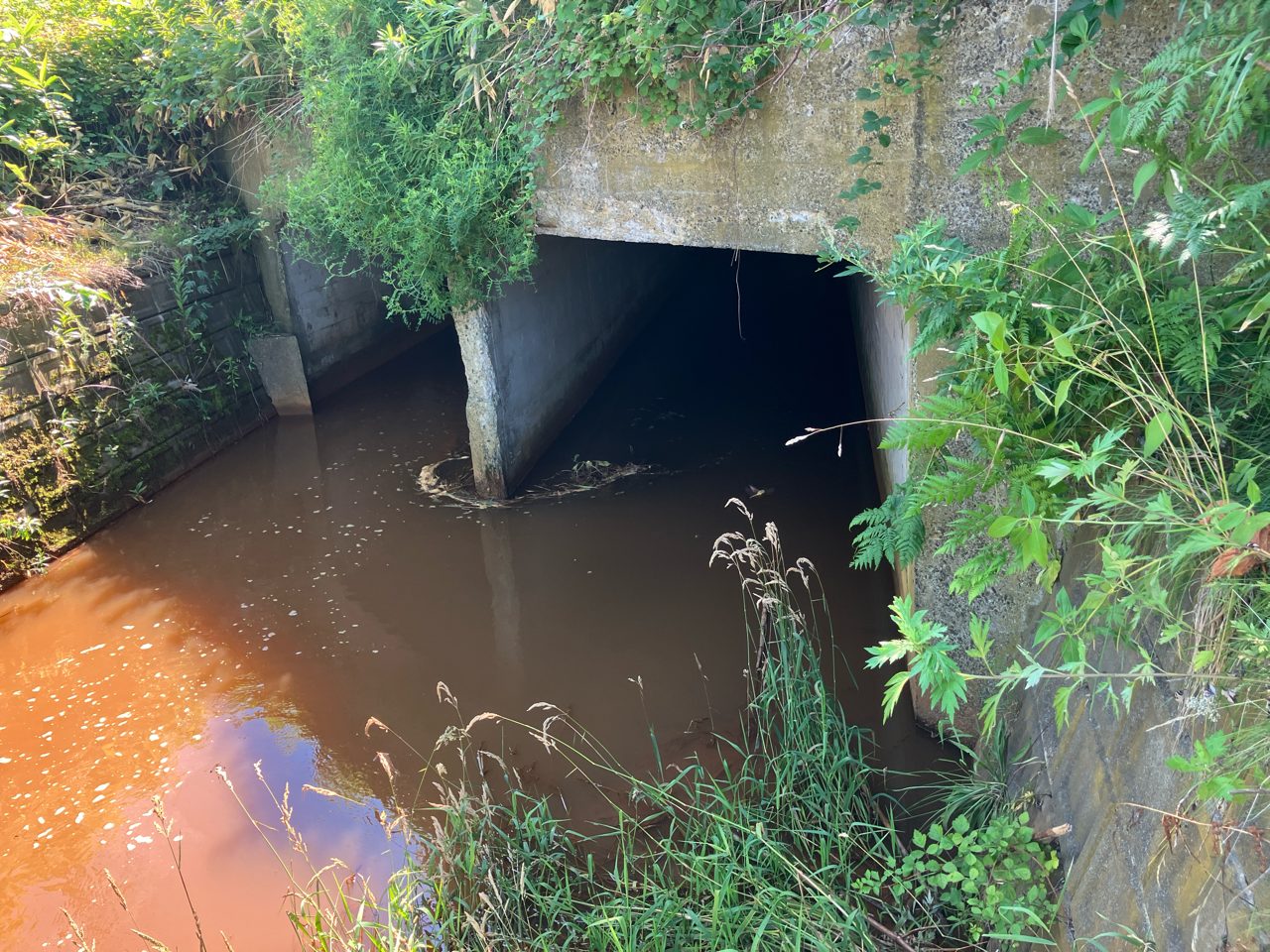

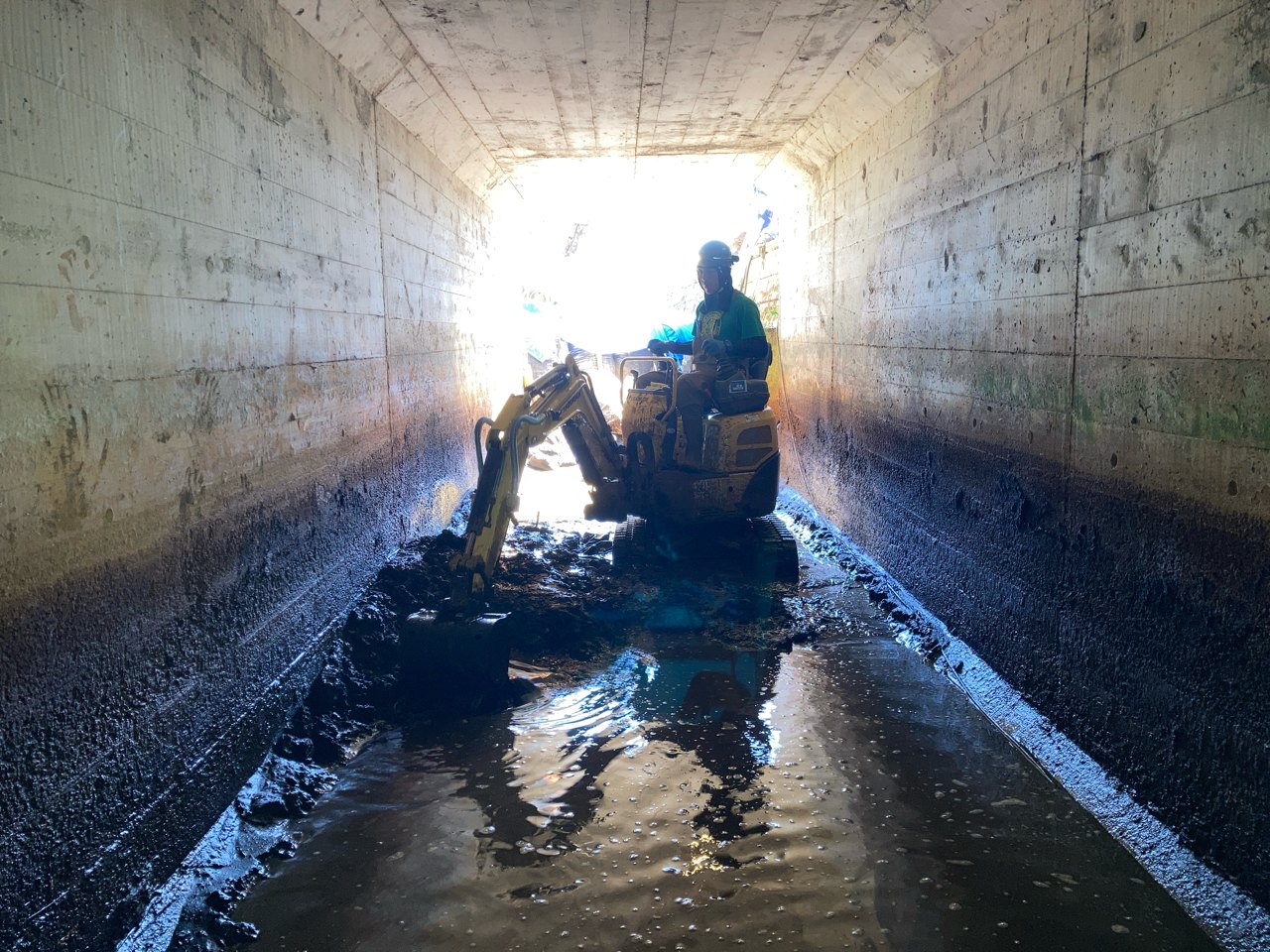

① 若生ボックス(道路下の箱型水路) :道路下に設置された箱型水路のコンクリートのひび割れ補修および傷んだ部分の修復を行います。

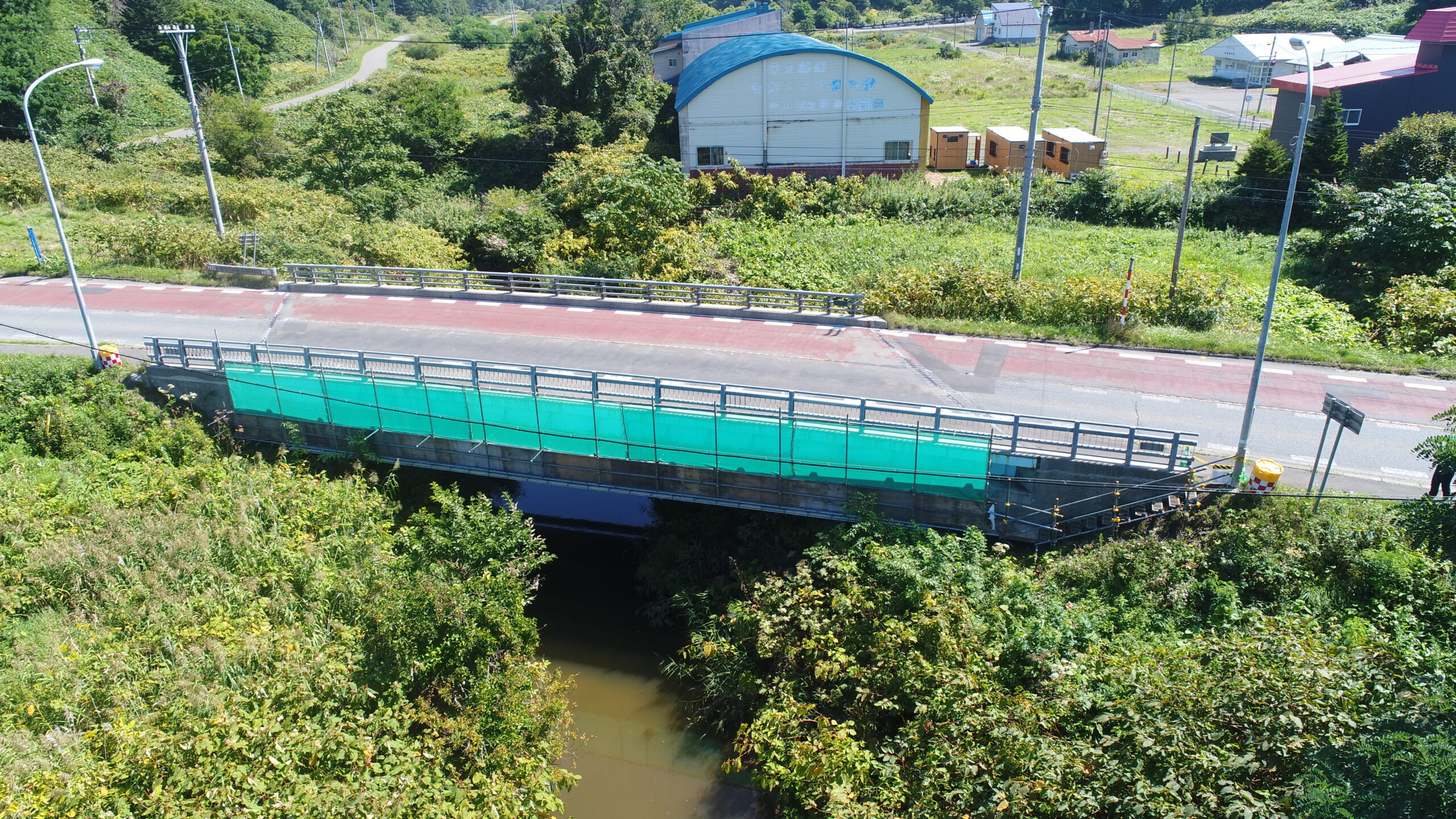

② 新古潭橋: 橋の下に作業用足場を設置した後、既存の橋の床板を撤去し、新しい床板へ取り替えます。
③ 石狩河口橋 :橋の下に作業用足場を設置した後、既存のケーブルカバーを撤去し、新しいケーブルカバーの設置および塗装を行います。

〇今後のスケジュール
時期 場所 内容
8月17日〜21日  若生ボックス:工事用仮設の準備作業
8月24日〜26日   新古潭橋  :作業用足場の設置

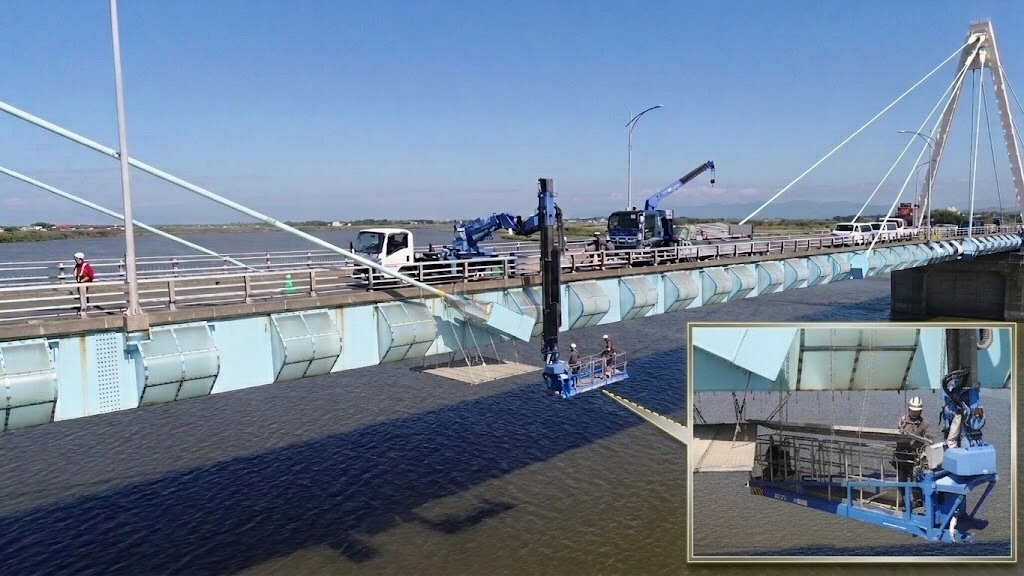

8月27日〜10月9日 石狩河口橋 :作業用足場の設置
9月7日〜    若生ボックス:コンクリートのひび割れ補修・傷んだ部分の修復
10月1日    若生ボックス:水路の切り替え作業
10月1日〜30日 新古潭橋  :既存の床板の撤去

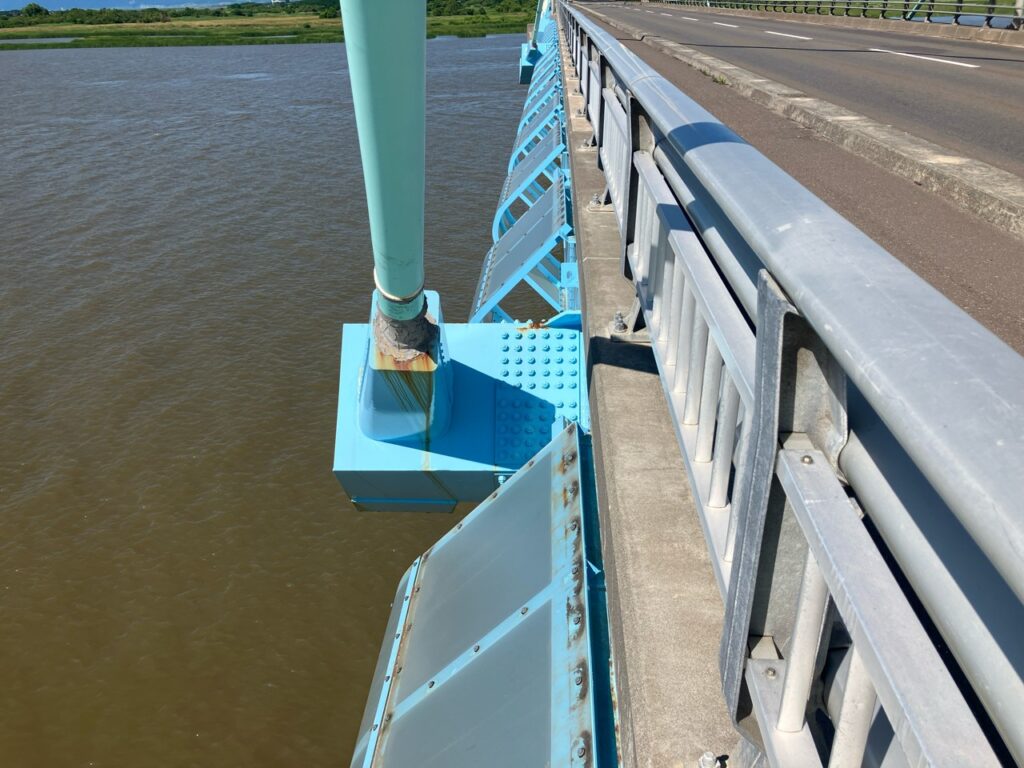

10月13日〜30日  石狩河口橋 :既存ケーブルカバーの撤去・塗装
11月2日〜    新古潭橋  :新しい床板の施工
11月2日〜20日 石狩河口橋 :新しいケーブルカバーの設置
※ 上記スケジュールは当初の計画であり、天候や現場の状況等により変更となる場合がございます。あらかじめご了承ください。

〇工事に伴うお願い
工事期間中、石狩河口橋および新古潭橋では片側交互通行による交通規制を実施します。ご通行の皆様にはご不便をおかけいたしますが、ご理解とご協力を賜りますよう、よろしくお願い申し上げます。

一般国道231号 石狩市 石狩河口橋補修外一連工事
一般国道231号 石狩市 石狩河口橋補修外一連工事
