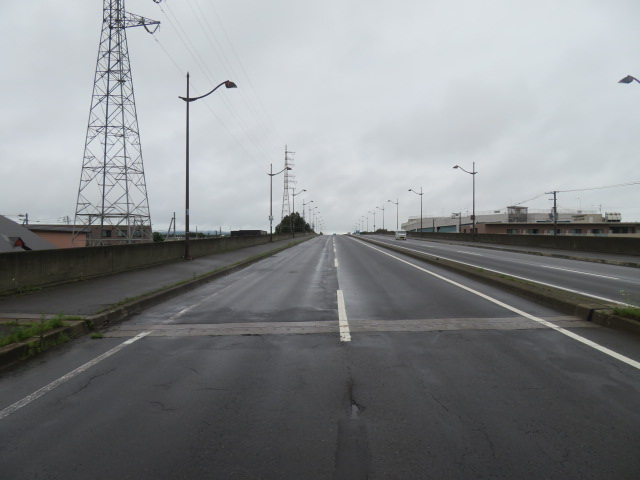

恵み野跨線橋

施工実績

一般国道36号 恵庭市 恵み野跨線橋補修外一連工事

橋梁工事

発注者:札幌開発建設部

工期

着工:令和 8年 7月 2日

工期:268日間

施工場所

北海道恵庭市

工事内容

工事延長 L=405.35m
舗装工(車道) 路面掘削、橋面防水、表面・基層 A=3,871m2
橋梁補修工 床版断面修復工 V=25.0m3
橋梁附属物工 伸縮継手工 L=71.0m

工事進捗レポート

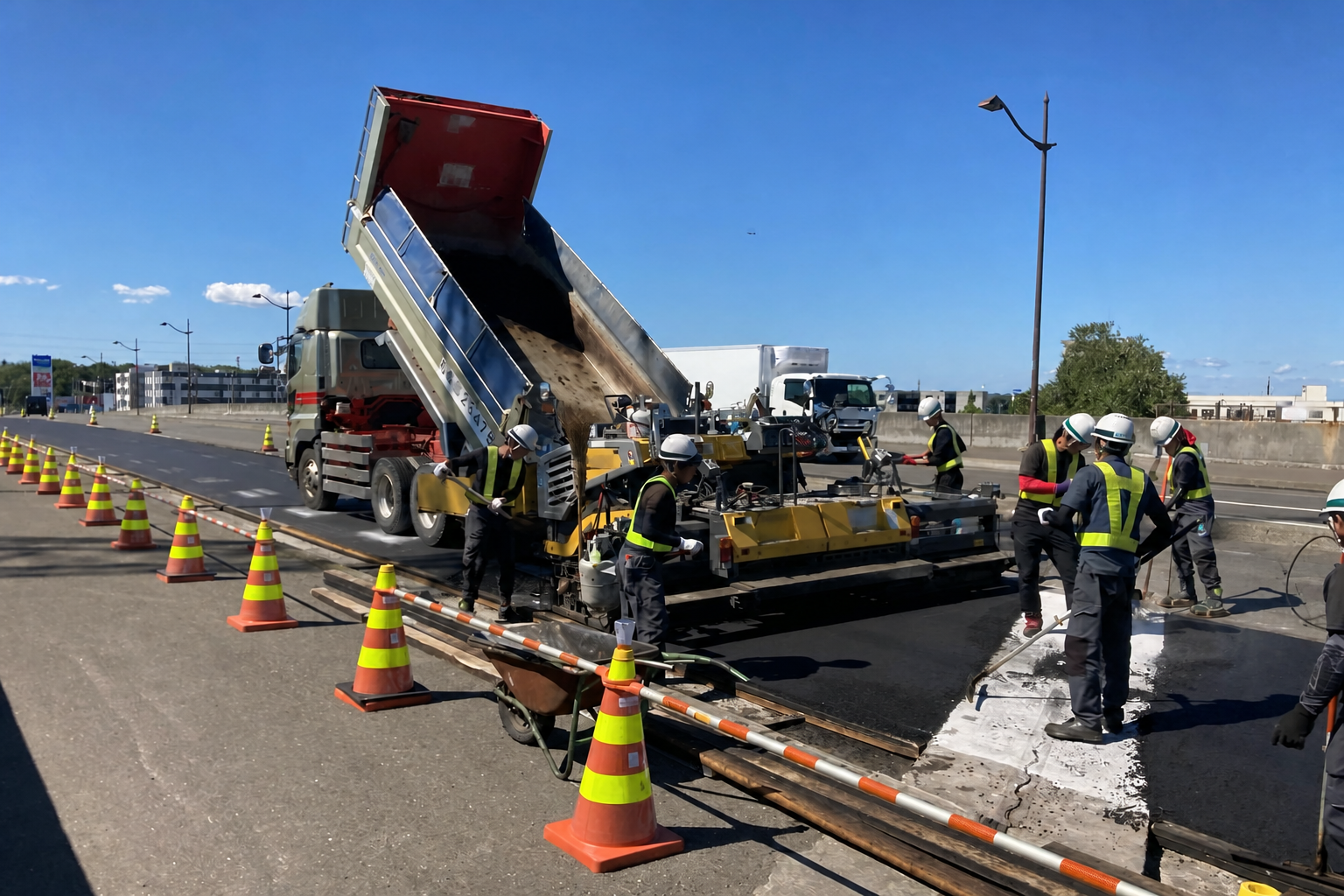

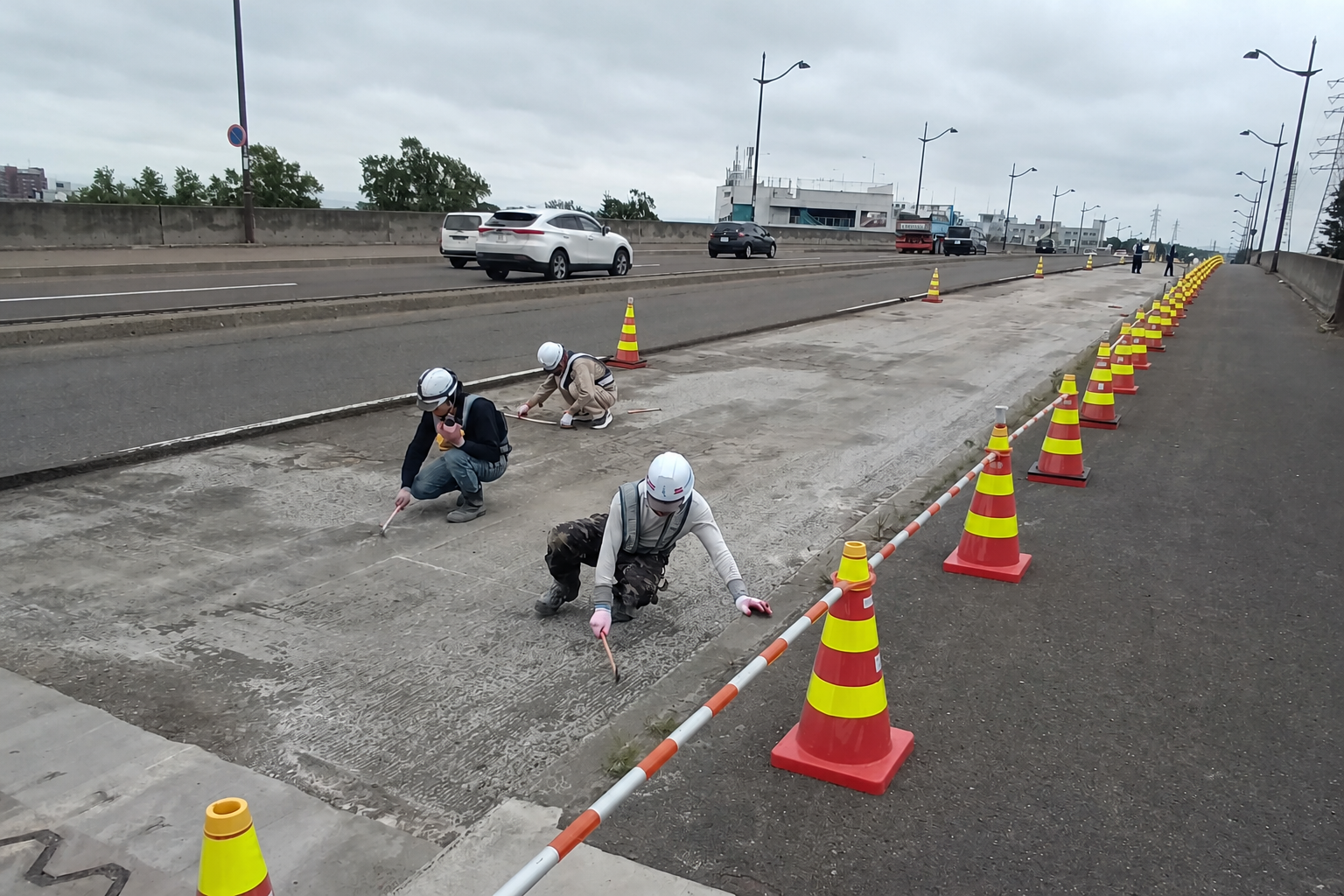

令和8年 8月末日現在 進捗率12%

日頃より地域の交通インフラ維持・管理にご理解とご協力をいただき、誠にありがとうございます。現在、各工区において作業の準備を進めており、8月17日より「恵み野跨線橋」の施工を開始いたしました。
■ 各施工箇所の作業内容・スケジュール
① 恵み野跨線橋(施工中)
施工期間:8月17日 〜 12月下旬予定
交通規制:上り車線(2車線中1車線規制)
規制時間:月曜日 8:00 〜 金曜日 17:00(24時間連続規制)
備考:安全確保のため、24時間・3交替制で交通誘導員を配置しております。なお、週末(金曜日夕方〜日曜日)は規制を解除いたします。

② 嶮渕川橋工区
施工時期:年内 〜 翌年3月上旬予定
備考:現場の事前調査および安全対策の準備が整い次第、施工を開始いたします。天候や準備状況により着工時期が年明けとなる場合がございます。
③長沼横断歩道橋
施工時期:10月 〜 11月予定
備考:具体的な着工日や詳細な規制内容につきましては、決まり次第改めてお知らせいたします。
※上記の施工スケジュールは、天候や現場の進捗状況により変更となる可能性がございます。あらかじめご了承ください。

■ 工事に伴うお願い
各工区の施工時には、それぞれ車線規制等の交通規制を実施いたします。 ご通行の皆様には各所においてご不便をおかけいたしますが、現場の交通誘導員や案内看板の指示に従い、安全にご通行いただきますよう、何卒ご理解とご協力を賜りますようよろしくお願い申し上げます。

一般国道36号 恵庭市 恵み野跨線橋補修外一連工事
一般国道36号 恵庭市 恵み野跨線橋補修外一連工事

令和8年 7月末日現在 進捗率5%

本工事は、以下の3箇所を対象とした補修・改修工事です。 現在、各作業に向けた準備を進めており、8月17日より本格的な作業を開始いたします。

〇 施工箇所・作業内容・今後のスケジュール
① 恵み野跨線橋:8月17日より本工事を開始いたします。 工事期間中は、上り車線2車線のうち1車線を規制し、月曜日から金曜日の夕方まで、24時間・3交替制にて交通誘導員を配置いたします。 なお、週末(金曜日夕方)には規制を解除いたします。この作業を繰り返しながら、12月中旬まで施工を進める予定です。
② 嶮渕川橋工区:11月末頃に施工を予定しております。
③ 長沼横断歩道橋:9月〜10月に施工を予定しております。
※上記スケジュールは当初の計画であり、天候や現場の状況等により変更となる場合がございます。あらかじめご了承ください。

〇工事に伴うお願い
各工区の施工時には、それぞれ交通規制を実施いたします。 ご通行の皆様には各所においてご不便をおかけいたしますが、何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
