定山渓トンネル

施工実績

一般国道230号 札幌市 定山渓トンネル漏水対策外一連工事

トンネル工事

発注者:札幌開発建設部

工期

着手:令和8年 7月16日

期間:198日間

施工場所

北海道札幌市

工事内容

工事延長 L=3,768m
1)漏水対策工  面導水 A≒950m2
         ケーブルラック撤去・再設置 L≒150m
          照明撤去・再設置 N=9基
2)構造物撤去工 面導水撤去 A≒950m2
3)仮設工    一式
配電線路     一式

工事進捗レポート

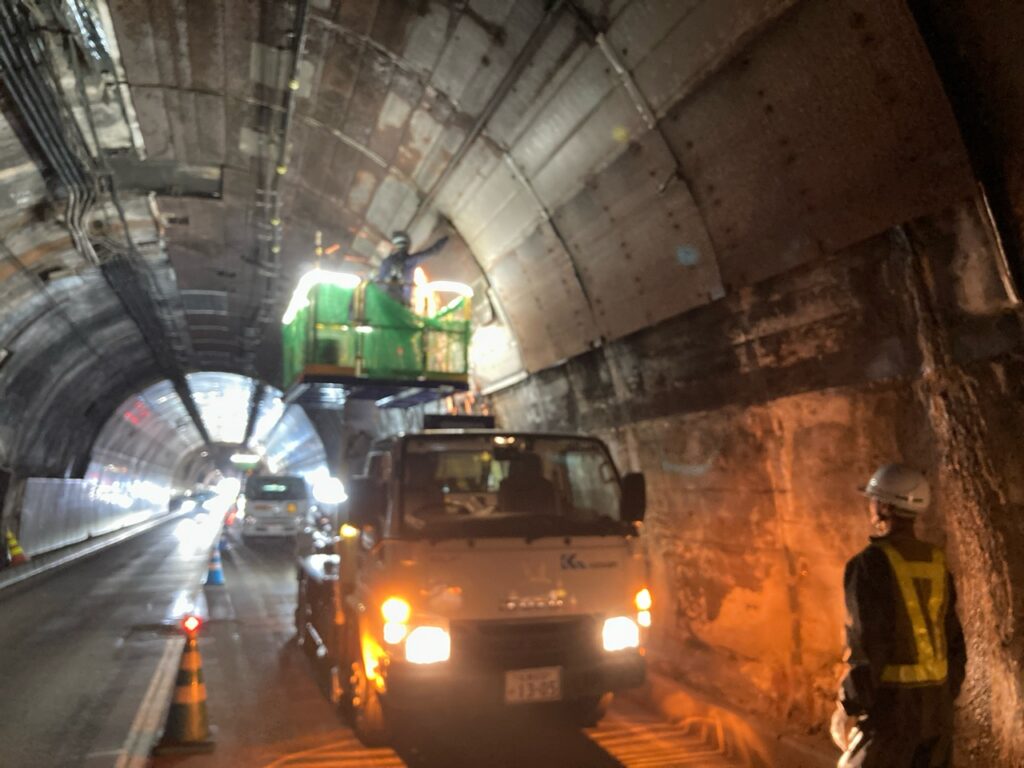

令和8年 8月末日現在 進捗率5%

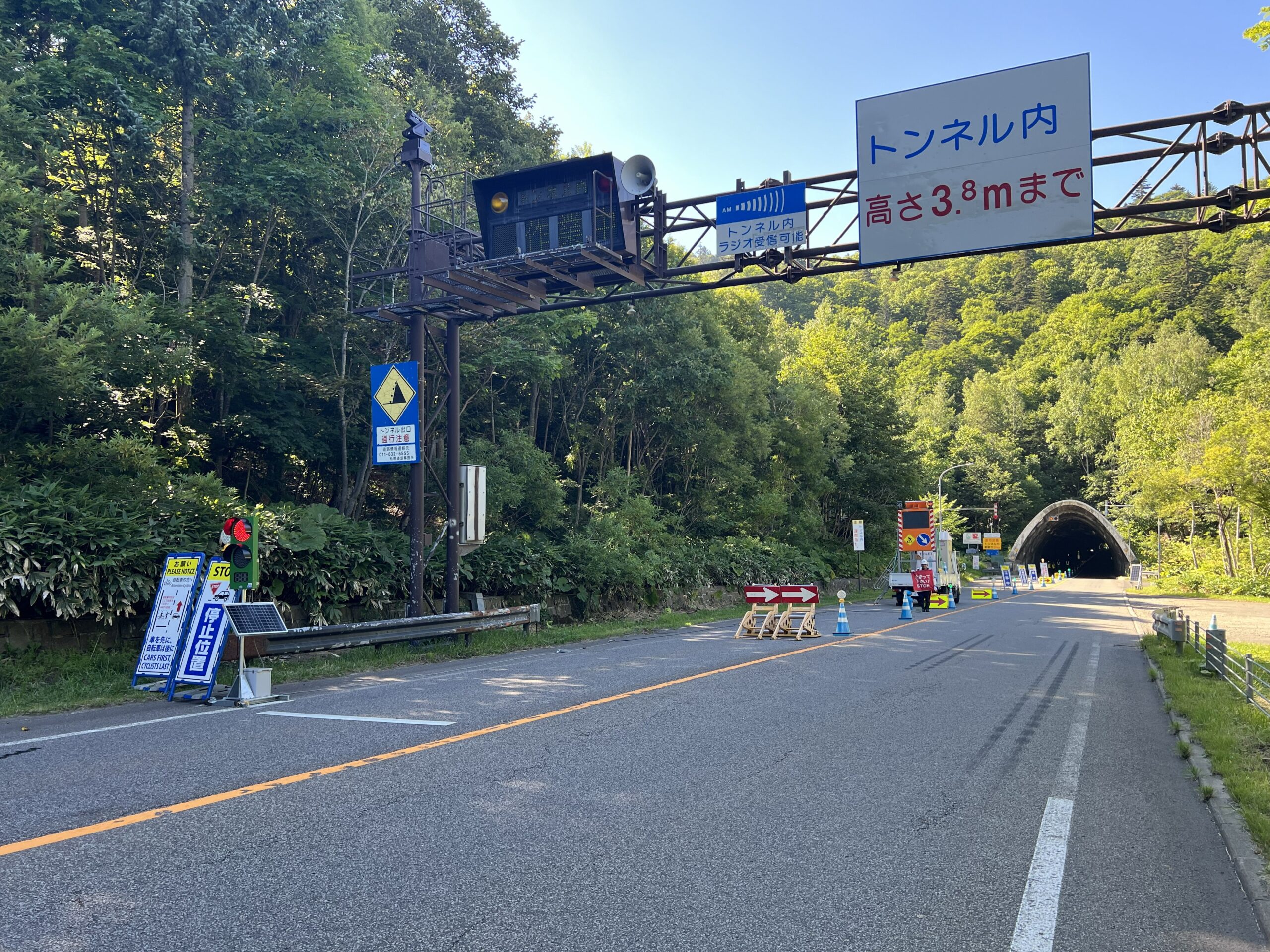

8月25日より、工事に着手いたしました。
施工期間中は片側交互通行規制を実施しながら作業を進めておりますので、付近をご通行の際は十分にご注意くださいますようお願いいたします。

〇現在の作業状況

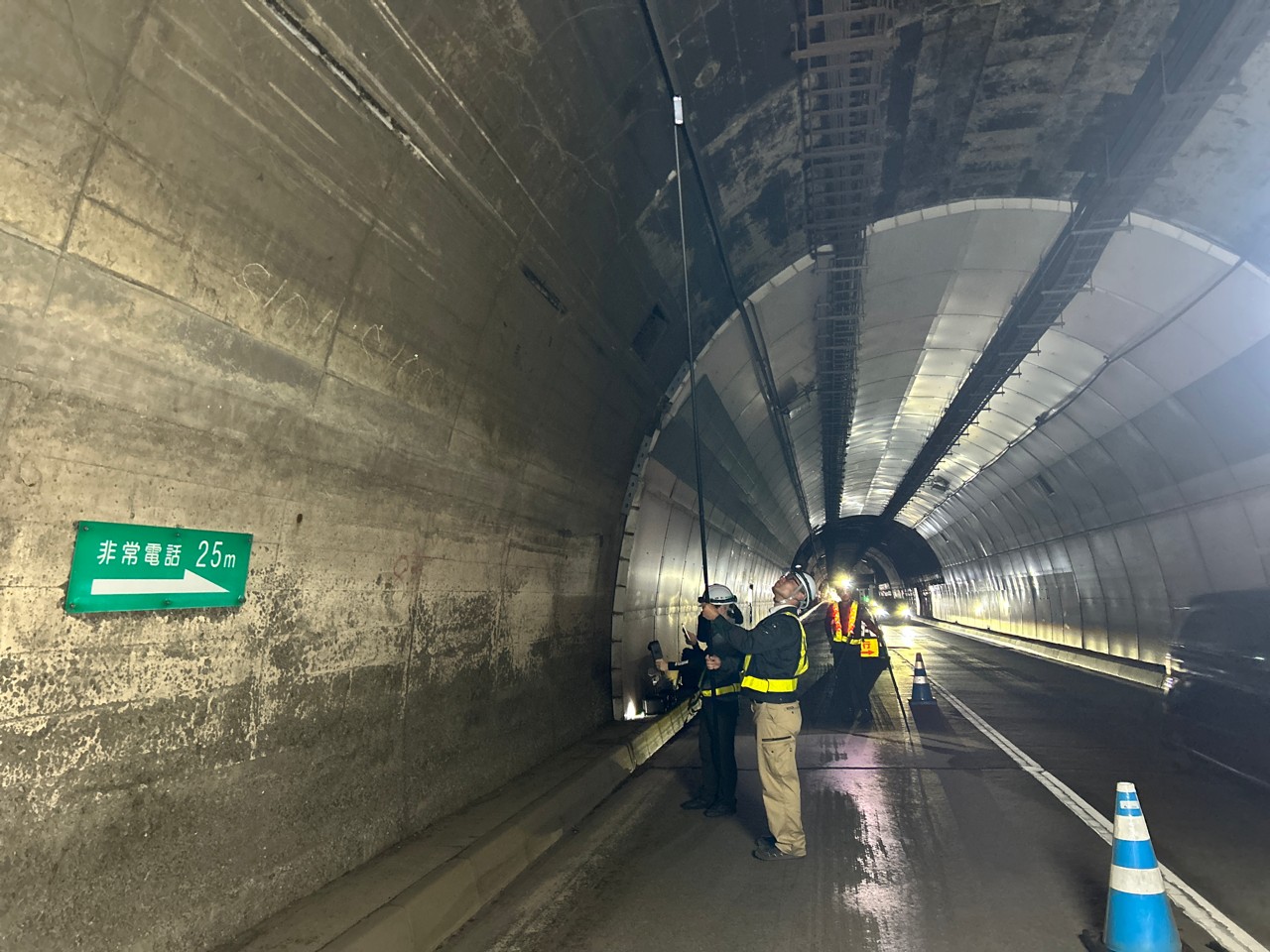

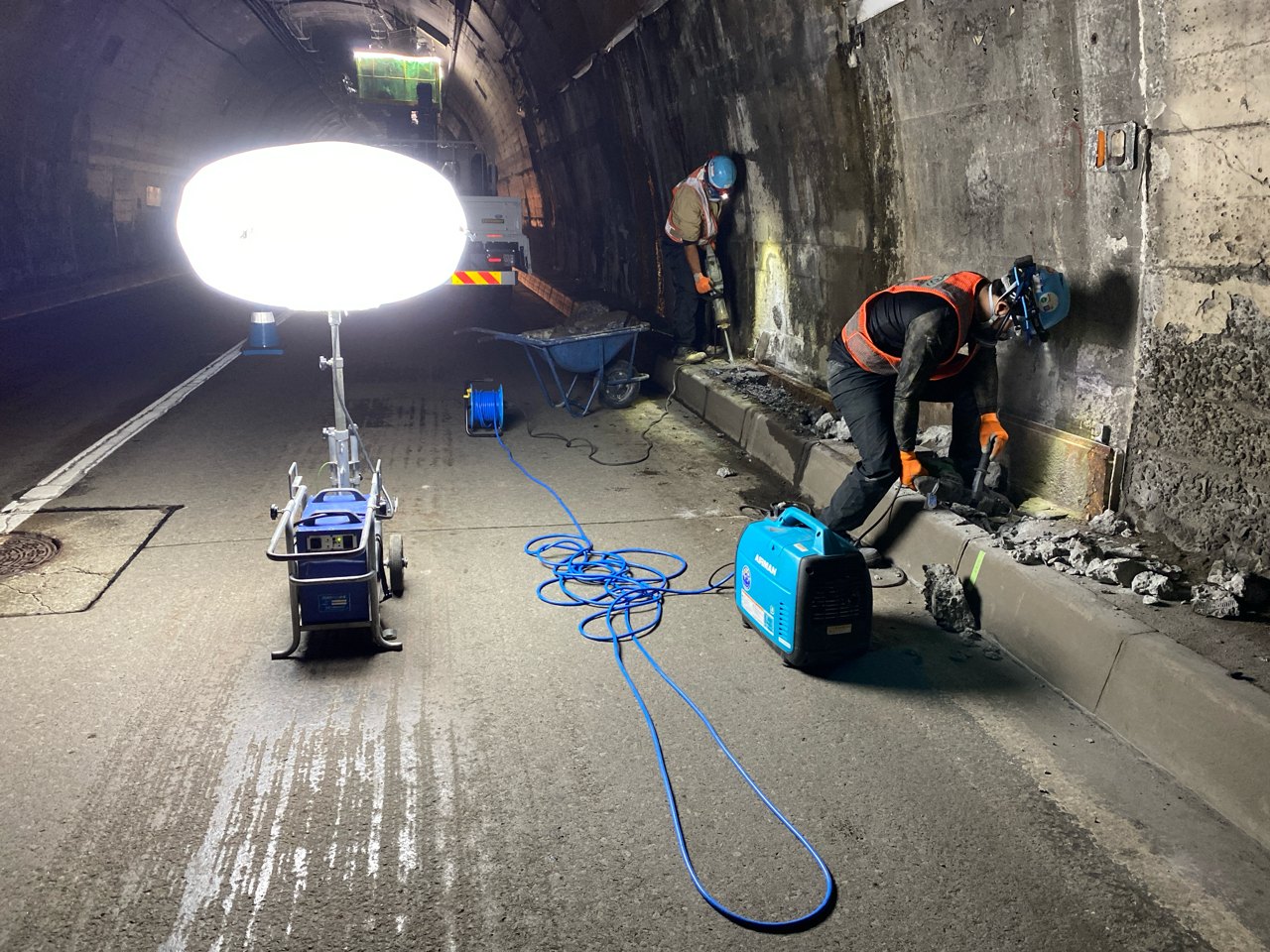

現在は、損傷した漏水防止板の撤去作業を行っており、新しい漏水防止板への取替えに向けた準備を進めております。

〇作業時期・作業内容

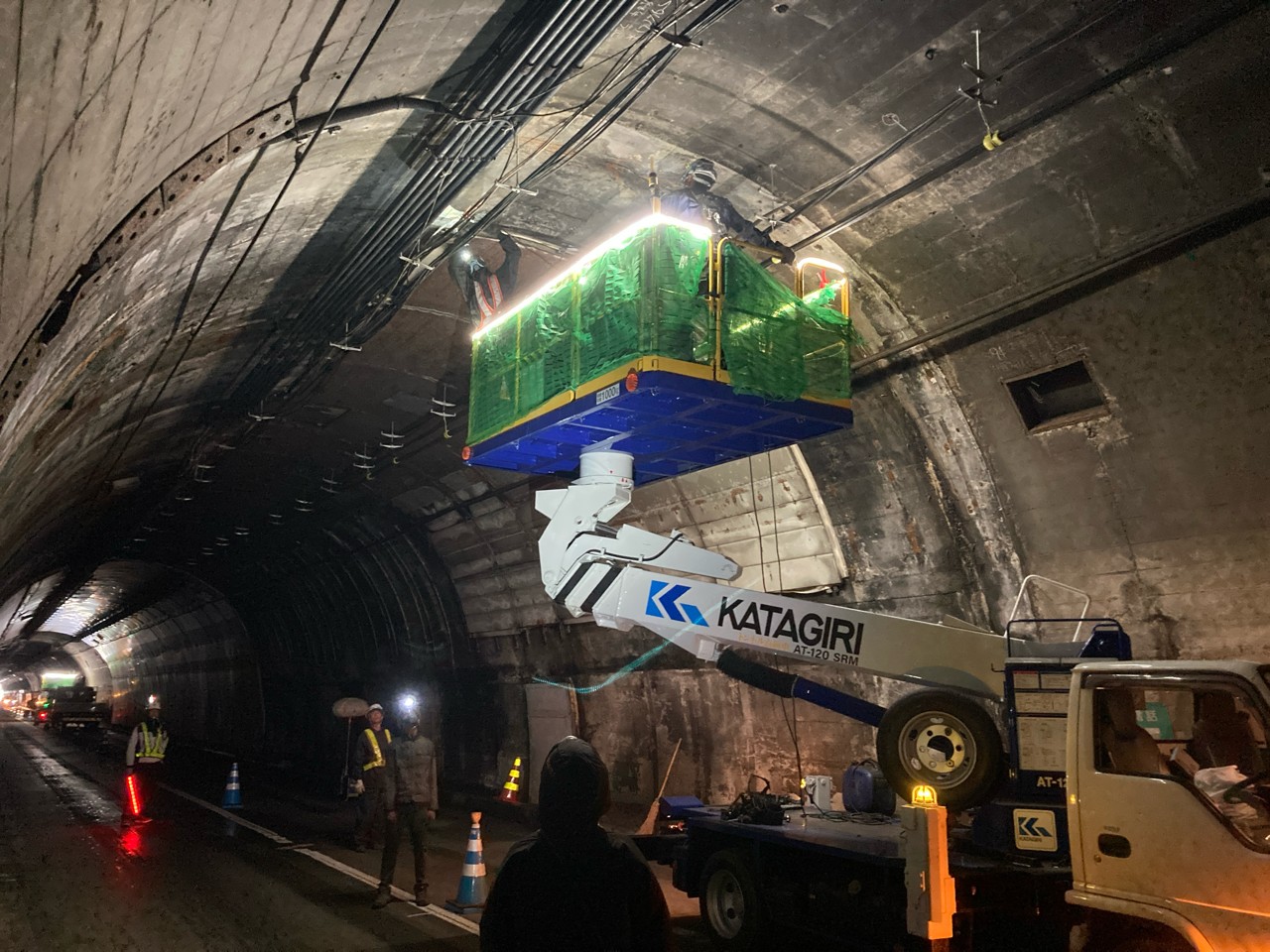

8月25日〜   :ケーブルラック仮移設 開始
8月25日〜8月31日 :上り線 漏水防止板 撤去
9月1日〜 :下り線 漏水防止板 撤去(予定)
11月中旬    :漏水防止板 施工完了(予定)
10月上旬〜    :トンネル出口から約300m区間における管路工 施工(予定)

〇交通規制について
交通規制は、11月末頃まで継続する予定ですが、各日の作業終了後には交通を開放いたします。なお、日によって交通規制を行う方向が異なります。喜茂別側から札幌(定山渓)方面へ向かう車線を規制する際は、中山峠側出口からトンネル内の約半分の区間を停電したうえで作業を行っております。規制期間中は、時間帯によって交通渋滞が発生する場合がございますので、お時間に余裕をもってご通行くださいますようお願いいたします。

〇ご理解・ご協力のお願い
工事期間中は、道路利用者の皆様に長期間にわたりご不便・ご迷惑をお掛けいたしますが、本交通規制は工事の安全と施工品質をしっかりと確保するうえで欠かせない取り組みです。引き続き、皆様のご理解とご協力を賜りますよう、よろしくお願い申し上げます。

一般国道230号 札幌市 定山渓トンネル漏水対策外一連工事
一般国道230号 札幌市 定山渓トンネル漏水対策外一連工事

令和8年 7月末現在 進捗率1%

本工事は、トンネル内の損傷した漏水防止板を撤去し、新しい漏水防止板へ取り替える補修工事です。現在トンネルの状態調査を進めており、8月下旬頃より本格的な作業を開始いたします。

〇施工箇所・作業内容・今後のスケジュール
トンネル補修工事(8月下旬頃~11月末頃)
施工にあたっては、安全確保のため片側交互通行規制を行います。規制は11月末頃まで継続しますが、作業は日中のみ実施し、各日の作業終了後および土日・夜間は交通を開放いたしますので、通常通りご通行いただけます。
※上記スケジュールは当初の計画です。天候や現場の状況などにより、変更となる場合がございます。あらかじめご了承ください。

〇工事に伴うお願い。
施工期間中は片側交互通行規制を実施いたします。時間帯によっては交通渋滞の発生が予想されますので、可能な限り他の路線への迂回をご検討いただきますようお願いいたします。地域住民の皆様ならびに道路利用者の皆様には、長期間にわたりご不便・ご迷惑をおかけいたしますが、安全かつ円滑な工事の実施に努めてまいります。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。

一般国道230号 札幌市 定山渓トンネル漏水対策外一連工事
一般国道230号 札幌市 定山渓トンネル漏水対策外一連工事
