施工実績

石狩川改修工事の内 漁太築堤盛土外工事

本工事は、石狩川河川整備計画に基づき、漁太築堤完成化に向けた盛土を行うものです。

河川工事

発注者:札幌開発建設部

工期

着手:令和 5年 3月30日
竣工:令和 5年10月 5日
工期:190日間

施工場所

北海道恵庭市

工事内容

工事延長 L≒190m

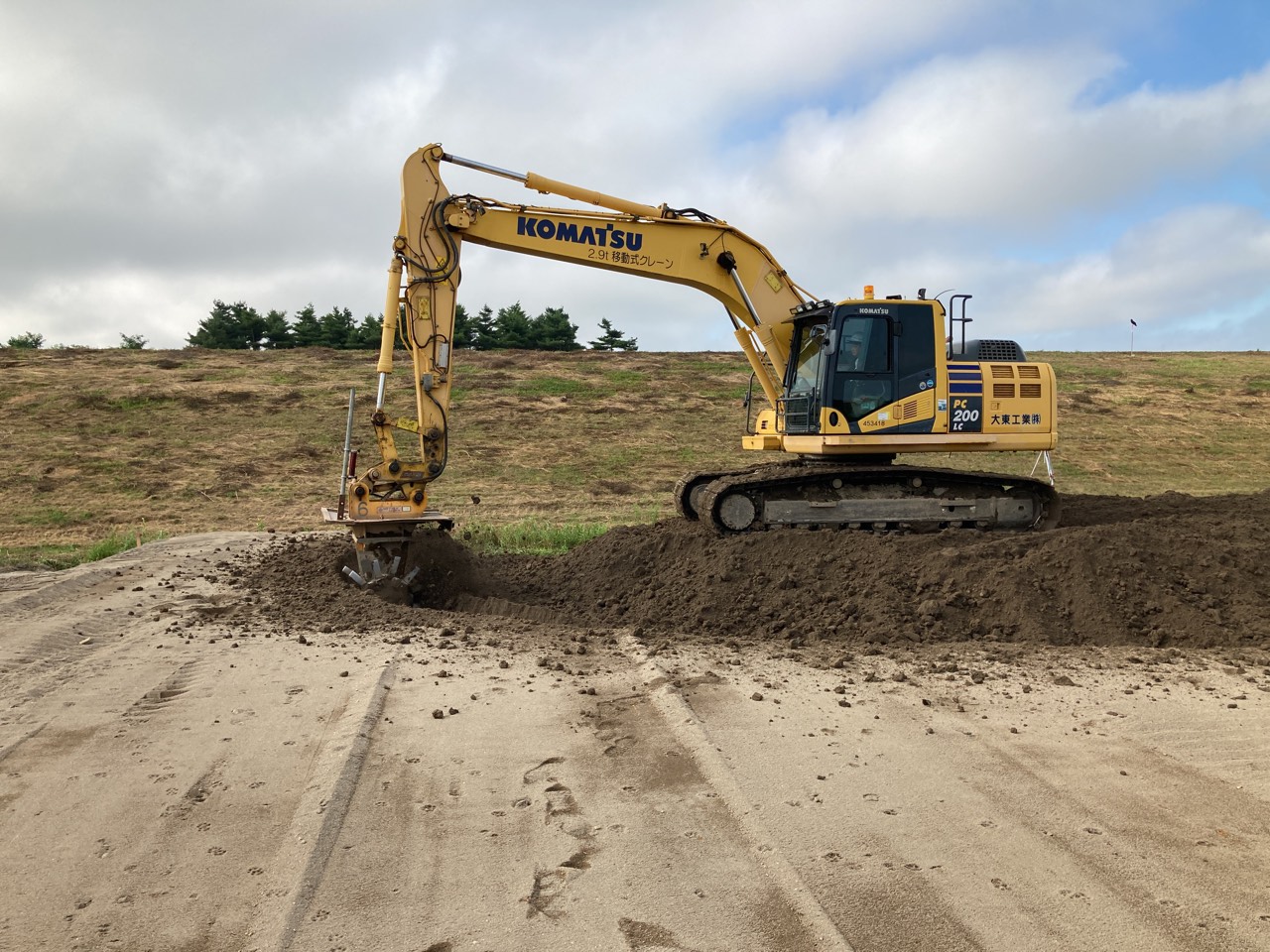

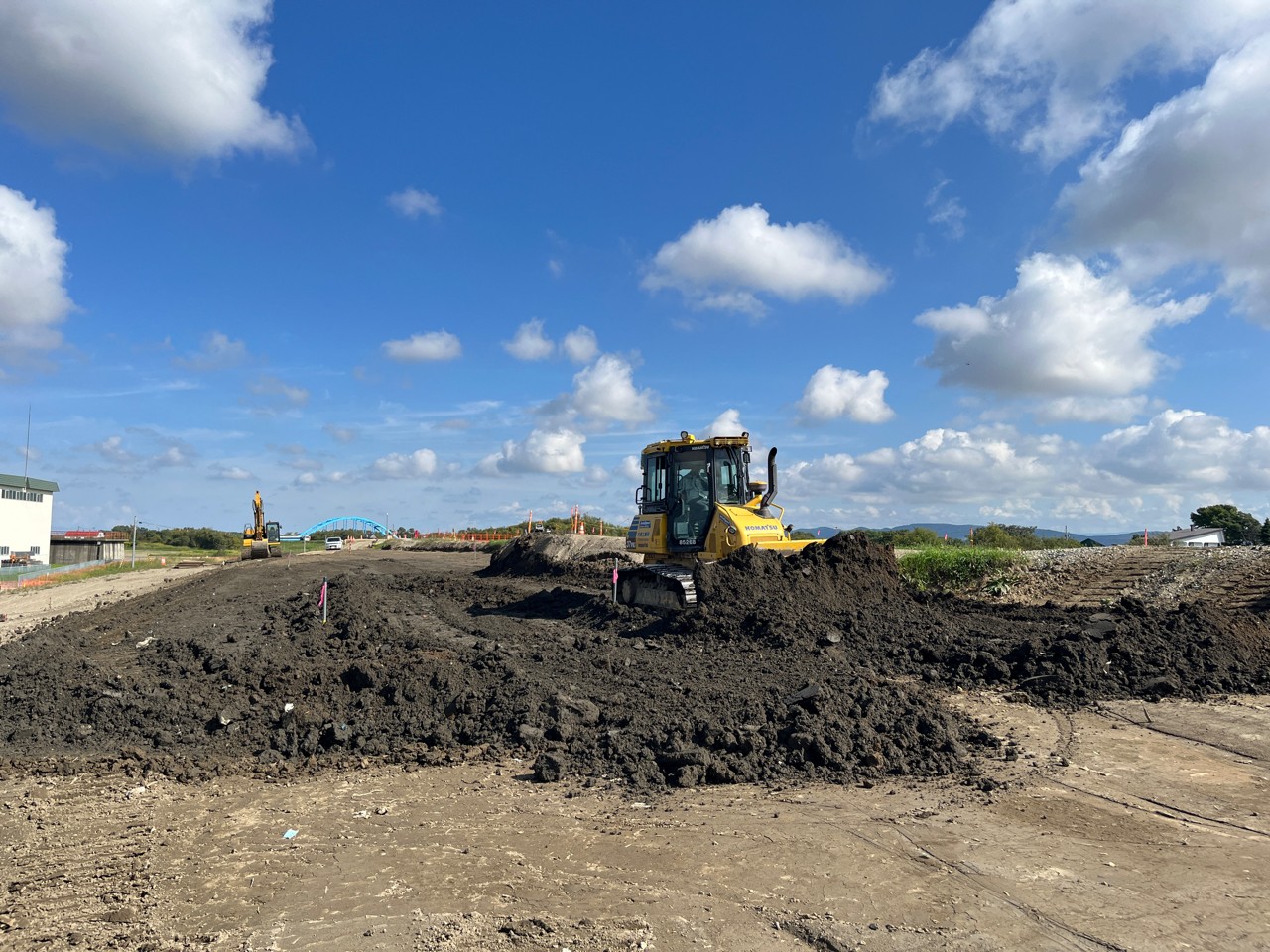

1)河川土工 盛土 V≒12,700m3
       掘削 V≒730m3
       土砂混合攪拌 V≒16,800m3

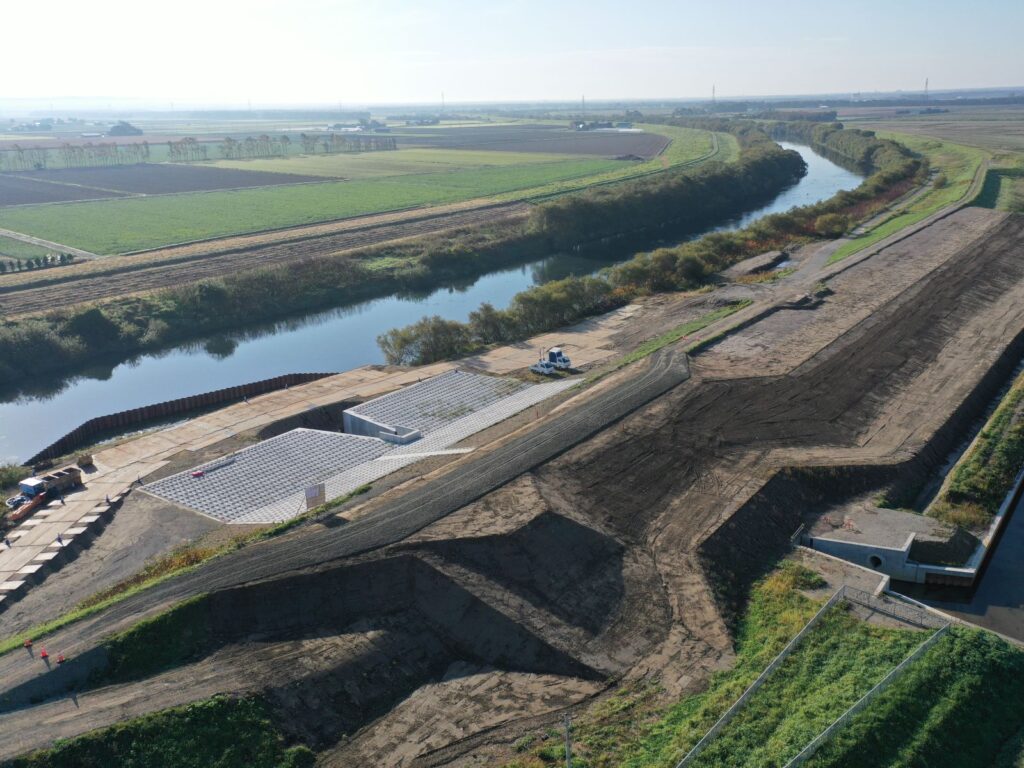

2)法覆護岸工 種子散布(腐植酸) A≒1,800m2
