道央圏連絡道路 長沼町 西2線改良工事
本工事は、道央圏連絡道路長沼南幌事業の一環として、南幌町において道路改良工事を行うものです。
道路工事
発注者:札幌開発建設部
工期
着手:令和7年 4月 1日
竣工:令和8年 1月20日
工期:295日間
施工場所
北海道夕張郡長沼町
工事内容
工事延長 L≒560m
1)道路土工 掘削・路床盛土 V≒910m3
2)地盤改良工 サンドマット V≒8,350m3 スラリー攪拌(φ1000 2軸) N≒145本
3)排水構造物工 コンクリート側溝(V300) L≒432m
4)舗装工 下層路盤 A≒2,180m2
5)仮設工 仮設工 一式
工事進捗レポート

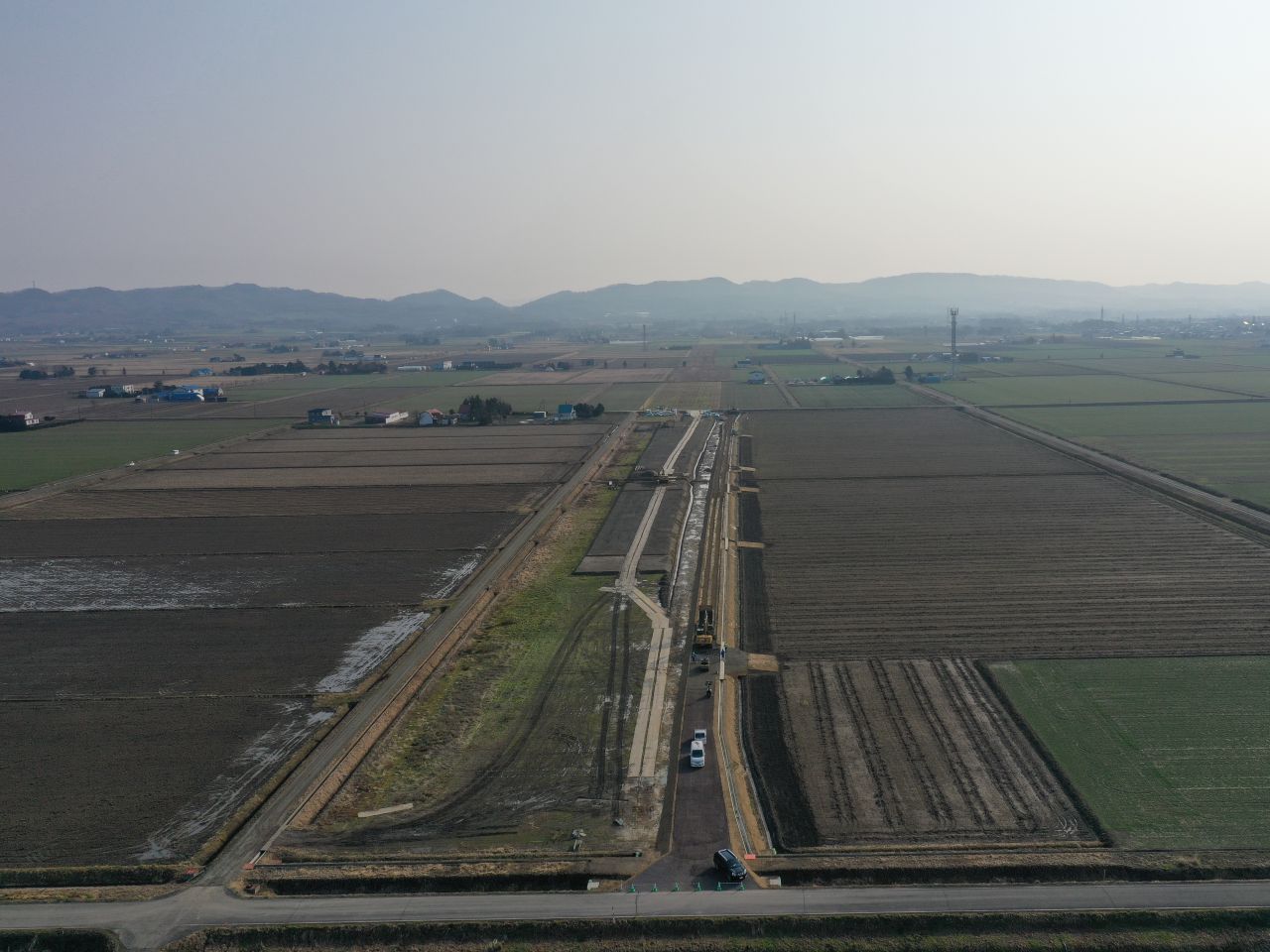

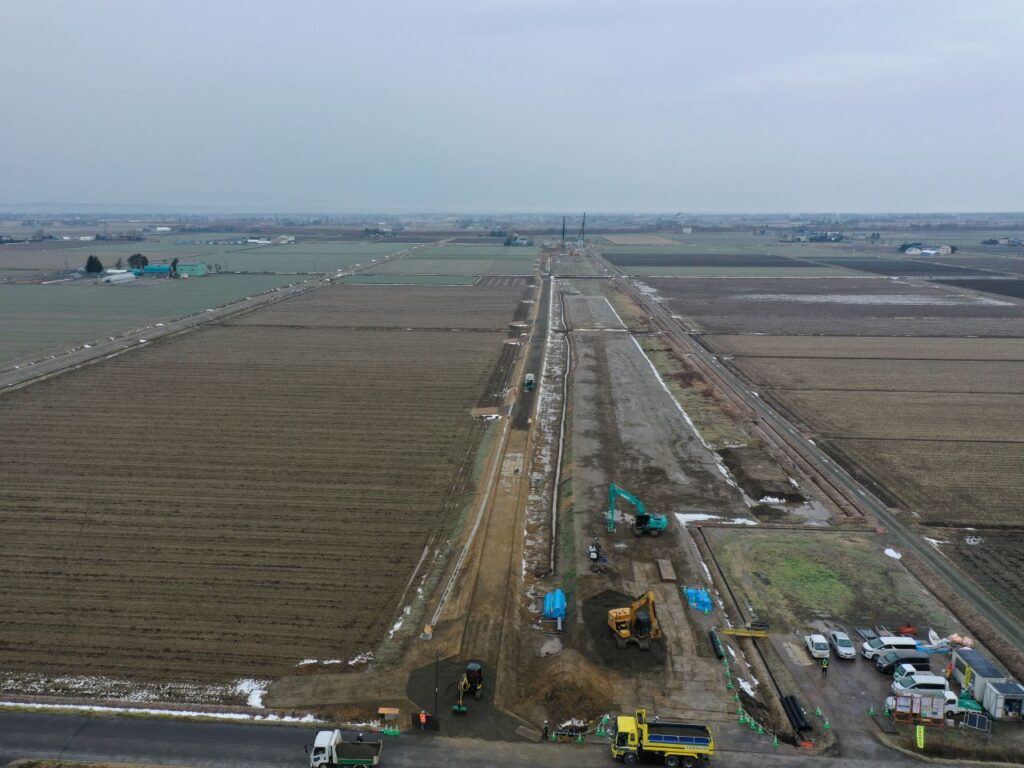

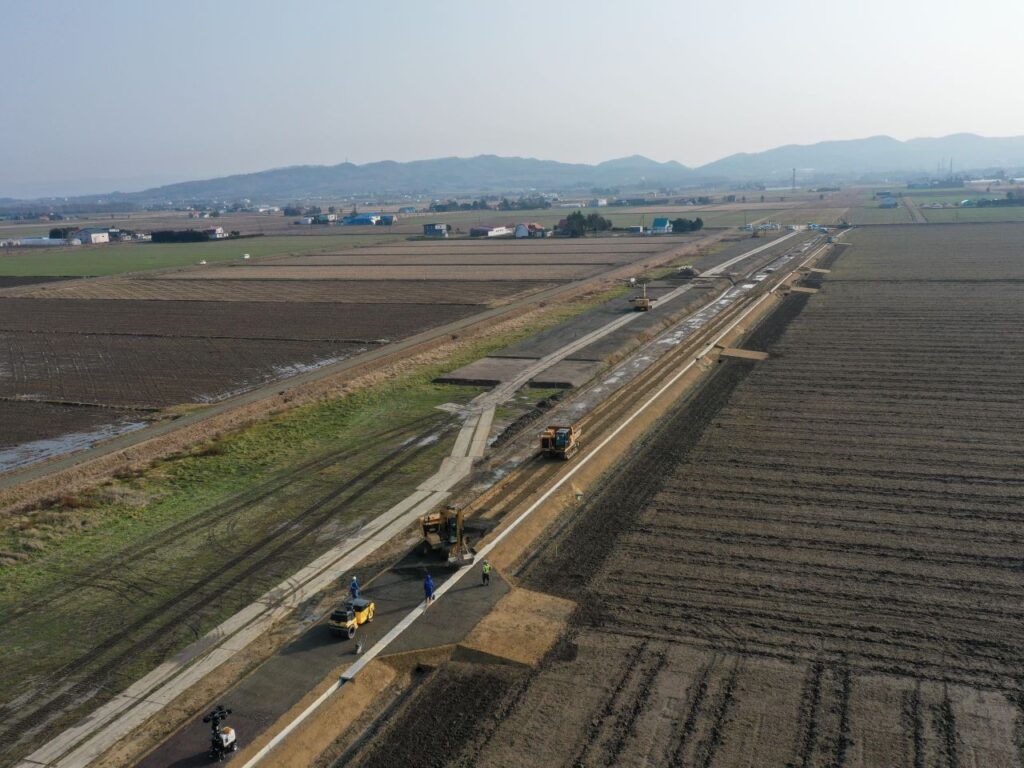

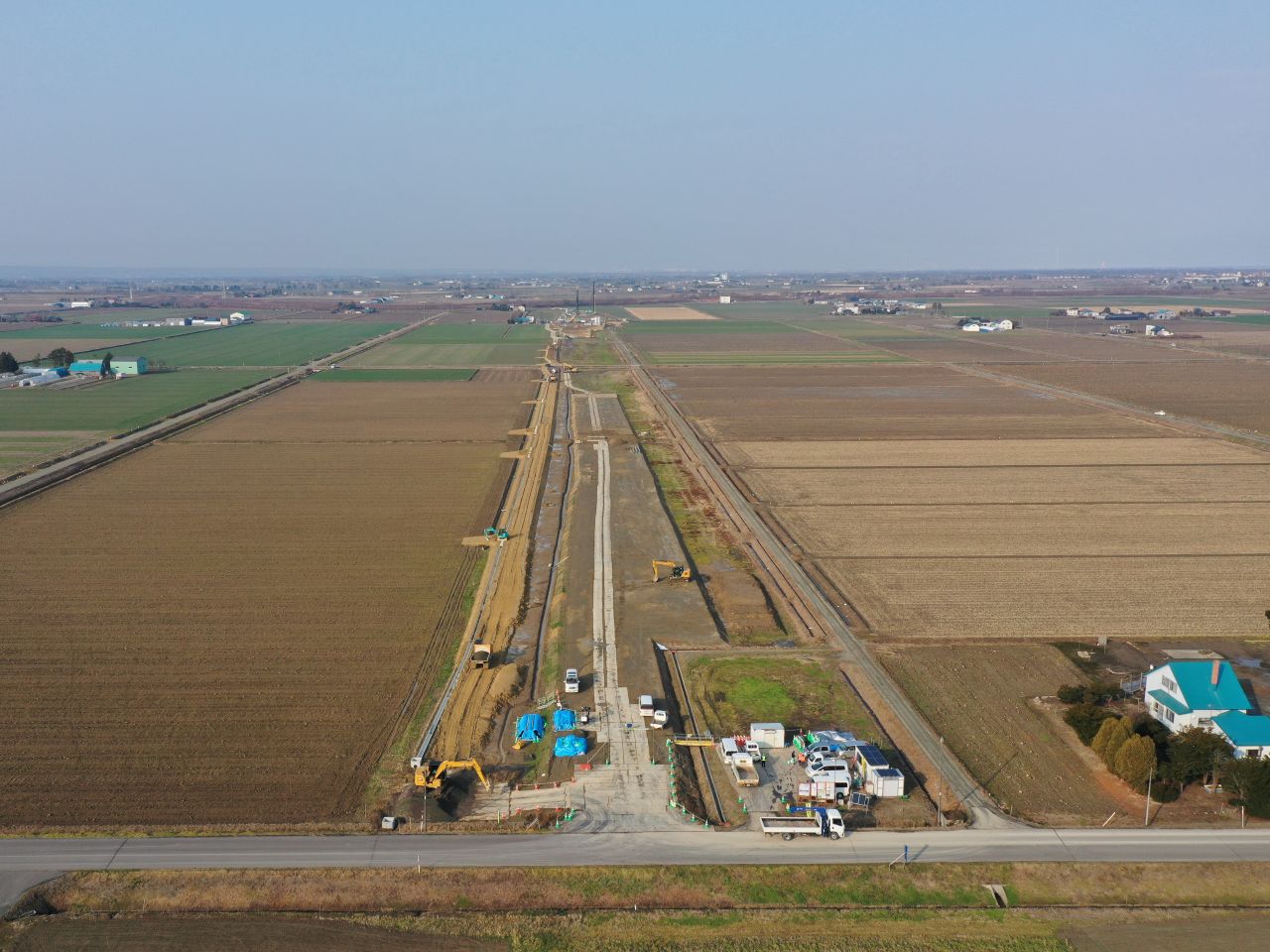

令和7年11月末日現在 進捗率90%
現在、本工事の本体部の施工は完了し、側道における盛土工事と路盤作業、並びに用水路の管設置作業を進めております。工事は順調に進捗しており、12月12日頃には全ての作業を完了する予定です。本格的な降雪期を迎える前の工事完了を目指し、残り2週間ほどとなりますが、地域の皆様に安全で快適な道路をお届けできるよう、引き続き作業を進めてまいります。なお、本工事の施工に伴い、町道西2線及び西3線において工事車両が往来しております。近隣にお住まいの皆様には、長期間にわたりご不便をおかけしておりますが、何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。

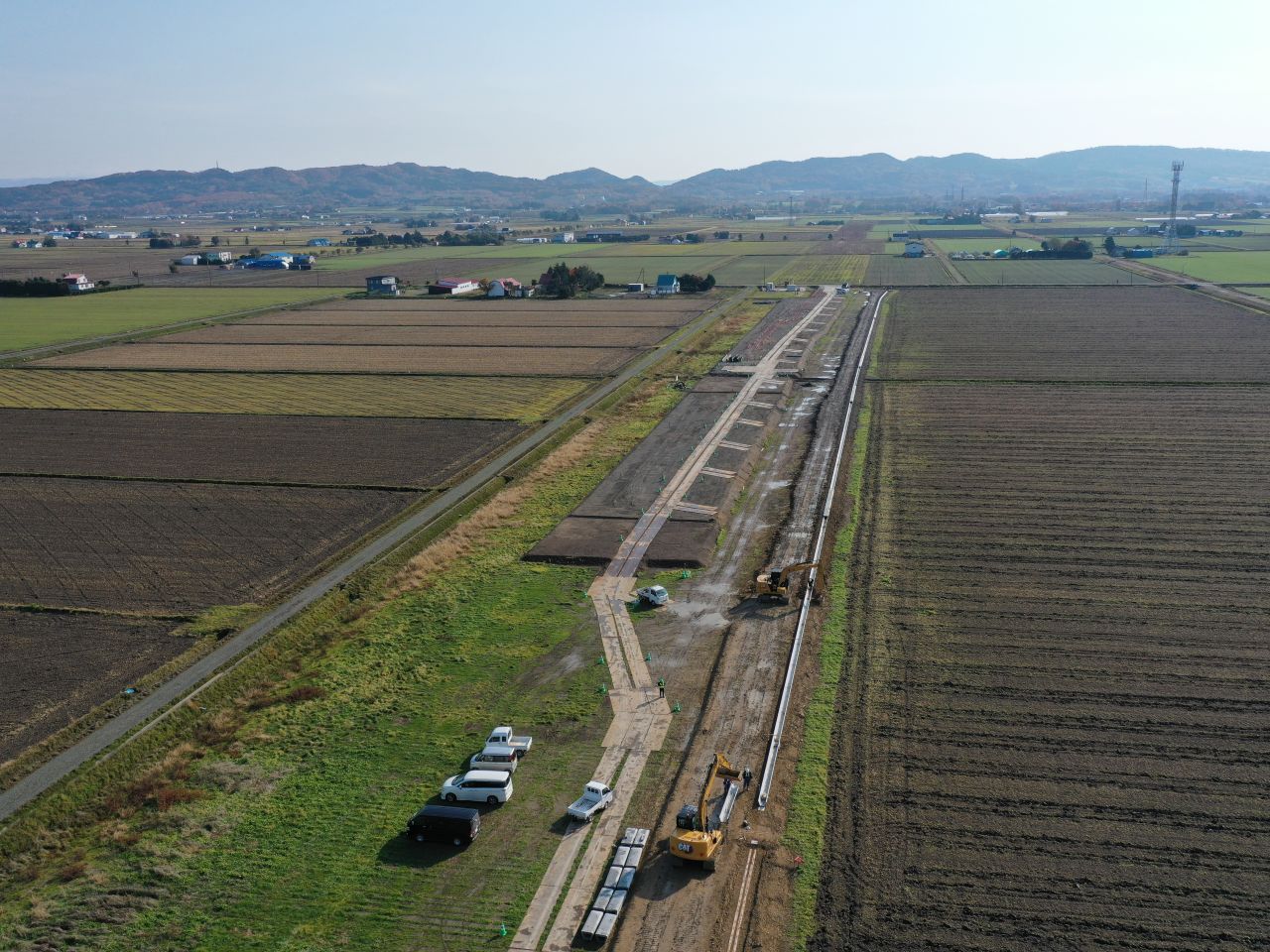

令和7年10月末日現在 進捗率85%
用排水路の基礎工事は9月17日に完了しており、現在はトラフの施工を実施しております。11月は、引き続きトラフの施工を行うとともに、盛土工事および施工仕上げ作業を実施し、12月上旬の工事完成を予定しております。工事実施中は、トラック等の大型車両が走行いたします。工事関係車両につきましては安全運転を徹底いたしますが、地域住民の皆様並びに道路利用者の皆様におかれましても、工事車両にご注意いただきますようお願いいたします。工事に関してお気づきの点やご不明な点がございましたら、お気軽にお申し付けください。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
令和7年 9月末日現在 進捗率74%
9月10日から補償道路盛土を9月29日より用排水路の基礎の施工を開始しております。工事実施中は、トラック等の大型車両が走行いたします。工事関係車両につきましては安全運転を徹底いたしますが、地域住民の皆様並びに道路利用者の皆様におかれましても、工事車両にご注意いただきますようお願いいたします。工事に関してお気づきの点やご不明な点がございましたら、お気軽にお申し付けください。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
令和7年 8月末日現在 進捗率69%

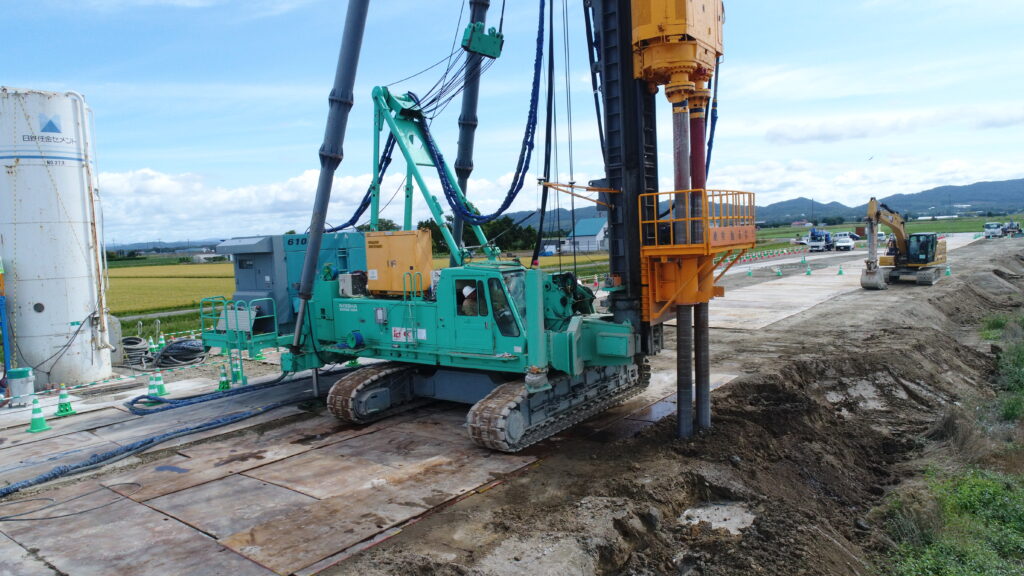

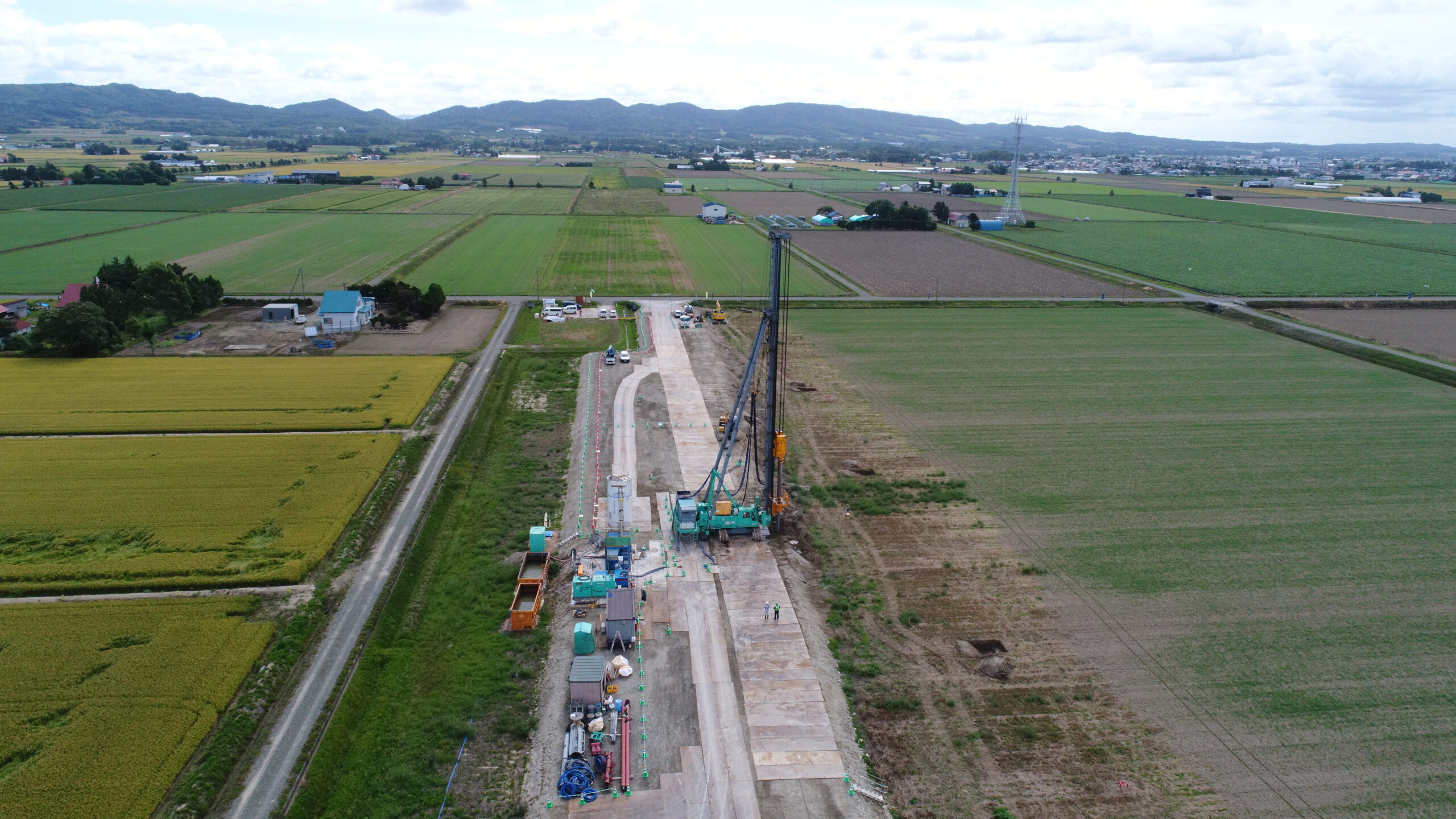

8月5日より地盤改良工事の本施工を実施しており、9月5日に資機材の撤去まで完了予定となっております。9月10日から補償道路盛土工事を開始し、9月下旬より用排水路の基礎工事を施工する予定です。工事実施中は、トラック等の大型車両が走行いたします。工事関係車両につきましては安全運転を徹底いたしますが、地域住民の皆様並びに道路利用者の皆様におかれましても、工事車両にご注意いただきますようお願いいたします。工事に関してお気づきの点やご不明な点がございましたら、お気軽にお申し付けください。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
令和7年 7月末日現在 進捗率45%
7月は、地盤改良工事に向けた資機材の設置および試験施工を実施しております。8月5日より地盤改良工事の本施工を開始いたします。施工中は、セメントを運搬するトラック等の大型車両が走行いたします。工事関係車両につきましては安全運転を徹底いたしますが、地域住民の皆様並びに道路利用者の皆様におかれましても、工事車両にご注意いただきますようお願いいたします。工事に関してお気づきの点やご不明な点がございましたら、お気軽にお申し付けください。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
令和7年 6月末日現在 進捗率29%
現在施工しているサンドマットおよび盛土工事は7月中旬に完了予定です。7月15日より地盤改良工事を開始し、9月上旬に完了予定となっております。工事実施に伴い、セメントを運搬するトラック等の大型車両が走行いたします。工事関係車両につきましては安全運転を徹底いたしますが、地域住民の皆様並びに道路利用者の皆様におかれましても、工事車両にご注意いただきますようお願いいたします。
工事に関してお気づきの点やご不明な点がございましたら、お気軽にお申し付けください。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
令和7年 5月末現在 進捗率11%
道央圏連絡道路長沼南幌道路の長沼町西2号線において、道路改良工事を実施いたします。4月中旬より工事準備を開始しており、5月下旬から6月中旬までの予定でサンドマット・盛土工事を実施しております。その後、7月中旬から地盤改良工事(遮断壁:盛土による周辺地盤への影響を防ぐ工事)を実施いたします。工事実施中は、トラック等の大型車両が走行いたします。工事関係車両につきましては安全運転を徹底いたしますが、地域住民の皆様並びに道路利用者の皆様におかれましても、工事車両にご注意いただきますようお願いいたします。工事に関してお気づきの点やご不明な点がございましたら、お気軽にお申し付けください。何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。
