道央圏連絡道路 長沼町 東4線南改良工事
本工事は、道央圏連絡道路長沼南幌事業の一環として、長沼町において道路改良工事を行うものです。
道路工事
発注者:札幌開発建設部
工期
着手:令和7年 4月 1日
竣工:令和7年10月29日
工期:212日間
施工場所
北海道夕張郡長沼町
工事内容
工事延長 L=260m
1)地盤改良工 スラリー攪拌(φ1400) N≒250本
2)構造物撤去工 舗装版破砕(t=12cm) A≒1,090m2 U型側溝撤去(300B) L=111m
3)仮設工 交通誘導員 一式
工事進捗レポート

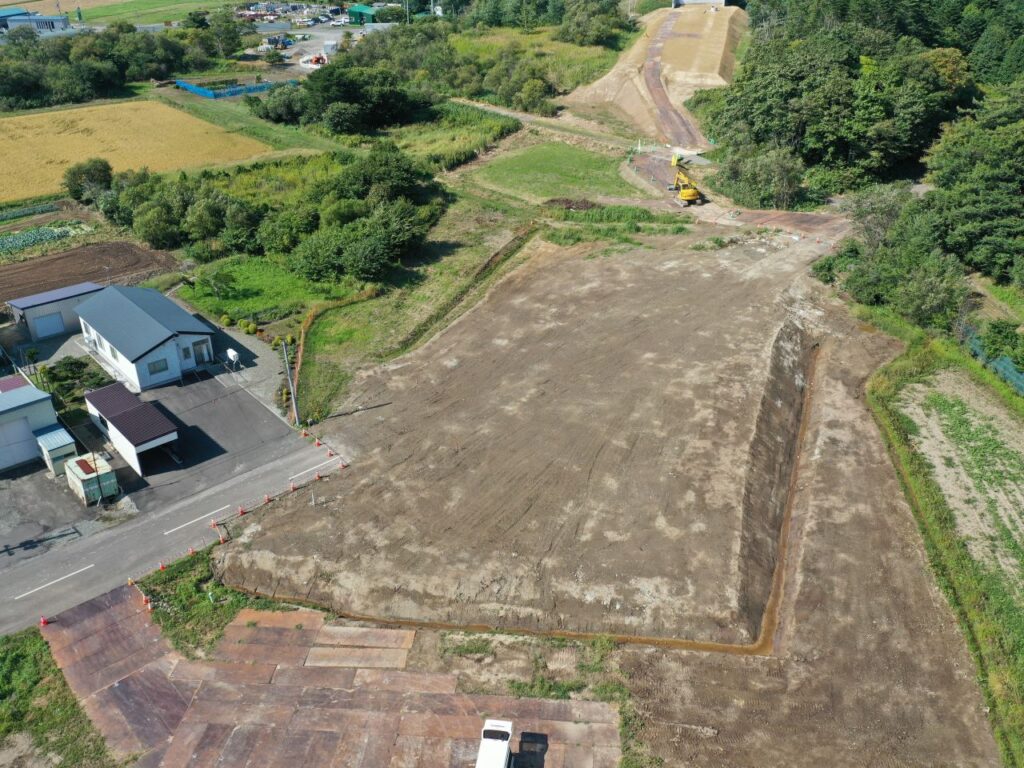

令和7年 9月末日現在 進捗率100%
当社が担当いたしました地盤改良は9月末をもって全て完了いたしました。長期間にわたり地域住民の皆様にはご不便をお掛けいたしましたが、ご理解とご協力をいただき誠にありがとうございました。
なお、引き続き他社によるボックスカルバート工事が実施されるため、通行止めは継続されます。
令和7年 8月末日現在 進捗率95%
8月6日に地盤改良施工が完了し、片付け作業も9月中旬で終了する予定です。引き続き他社によるボックスカルバートの工事が行われるため、通行止めは継続されます。
工事期間中は地域住民の皆様には大変ご不便をお掛けいたしますが、何卒ご理解とご協力をお願い申し上げます

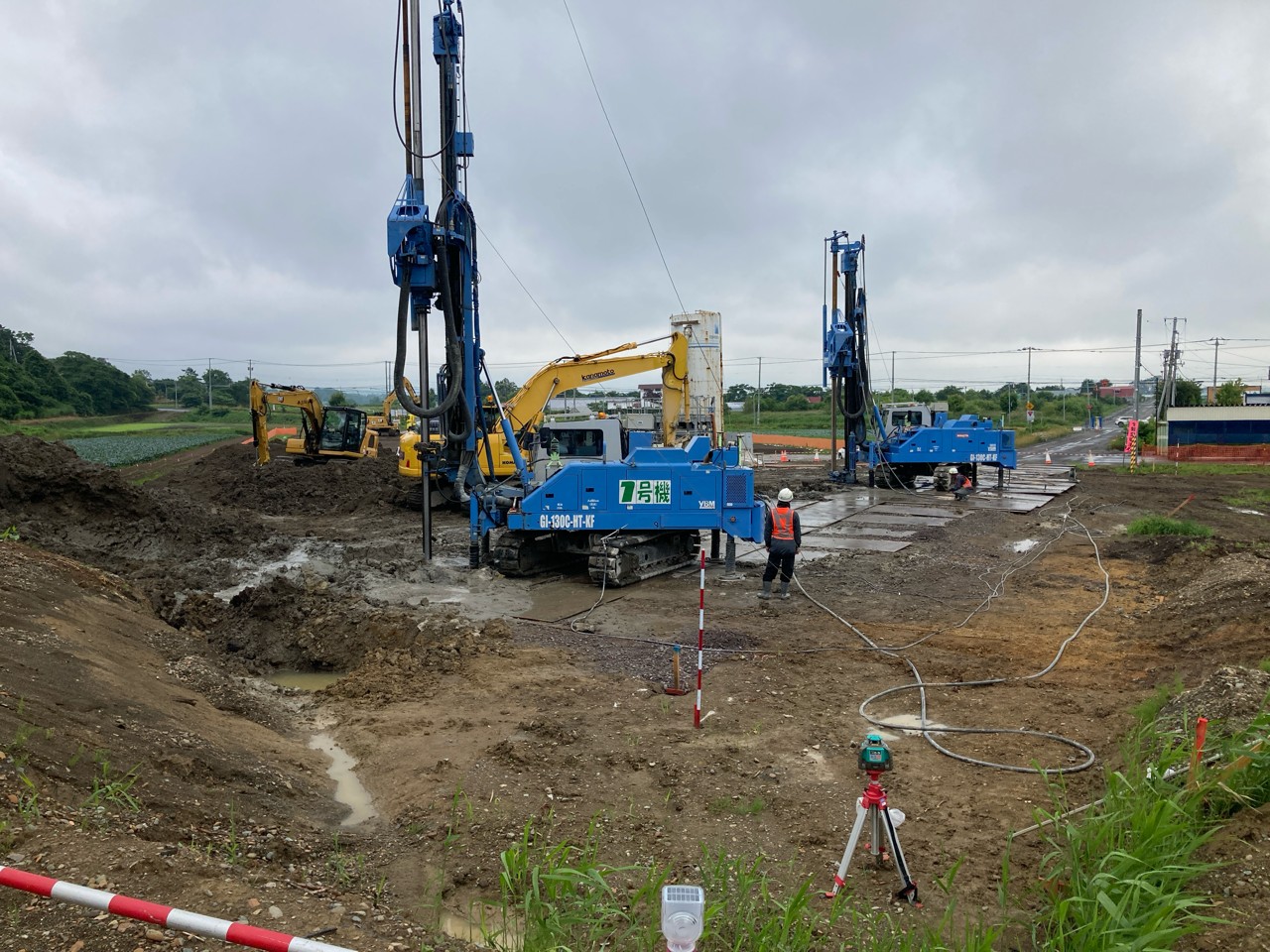

令和7年 7月末日現在 進捗率88%
地盤改良施工を継続しております。今月末で改良杭362本中338本が完了しており、8月上旬のお盆前に地盤改良が完了、片付け作業も含めて8月中に工事が完成する予定です。
工事区間は、引続き通行止めでの作業となります。工事期間中は地域住民の皆様には大変ご不便をお掛けいたしますが、何卒ご理解とご協力をお願い申し上げます。
令和7年 6月末日現在 進捗率21%

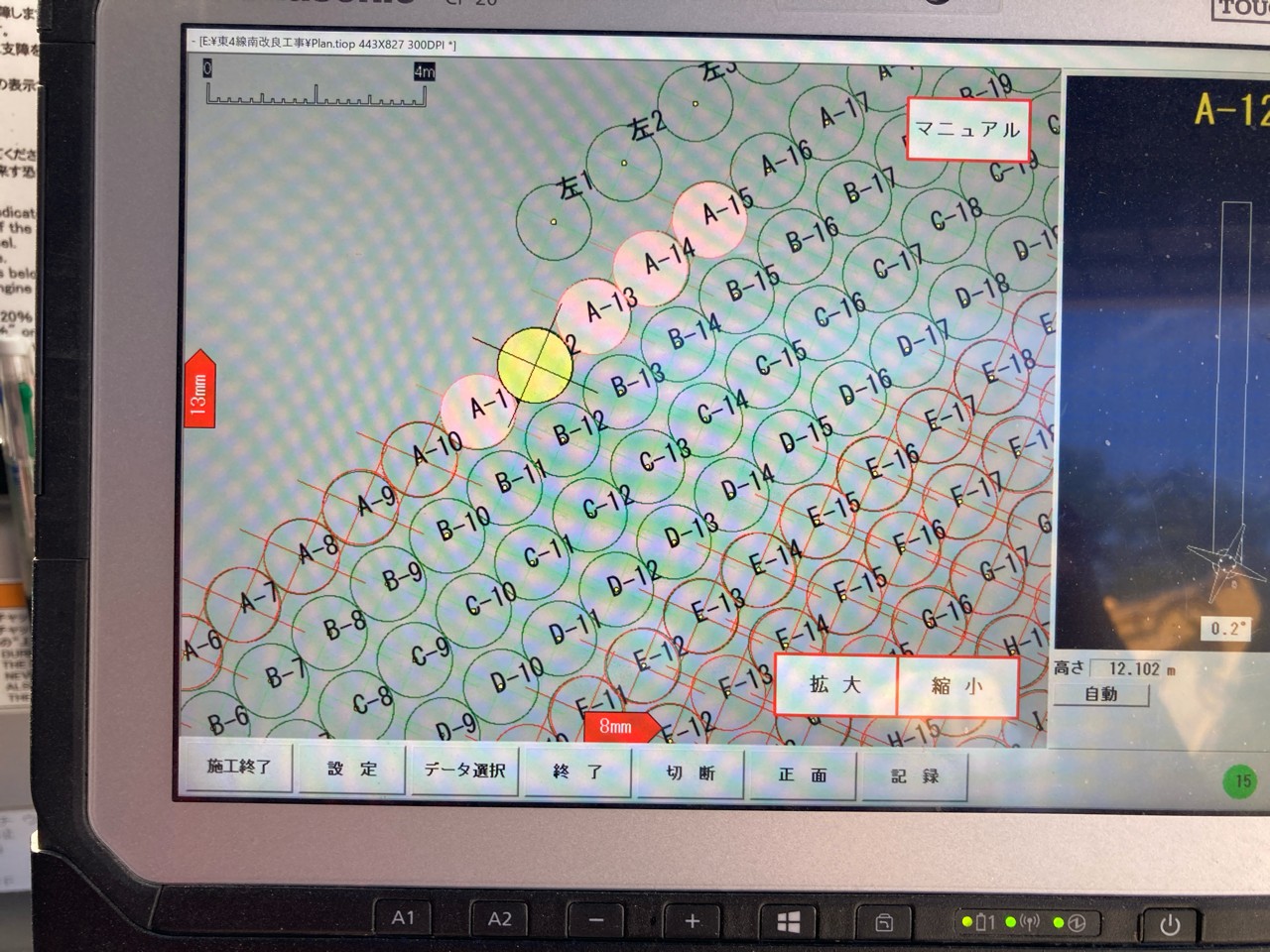

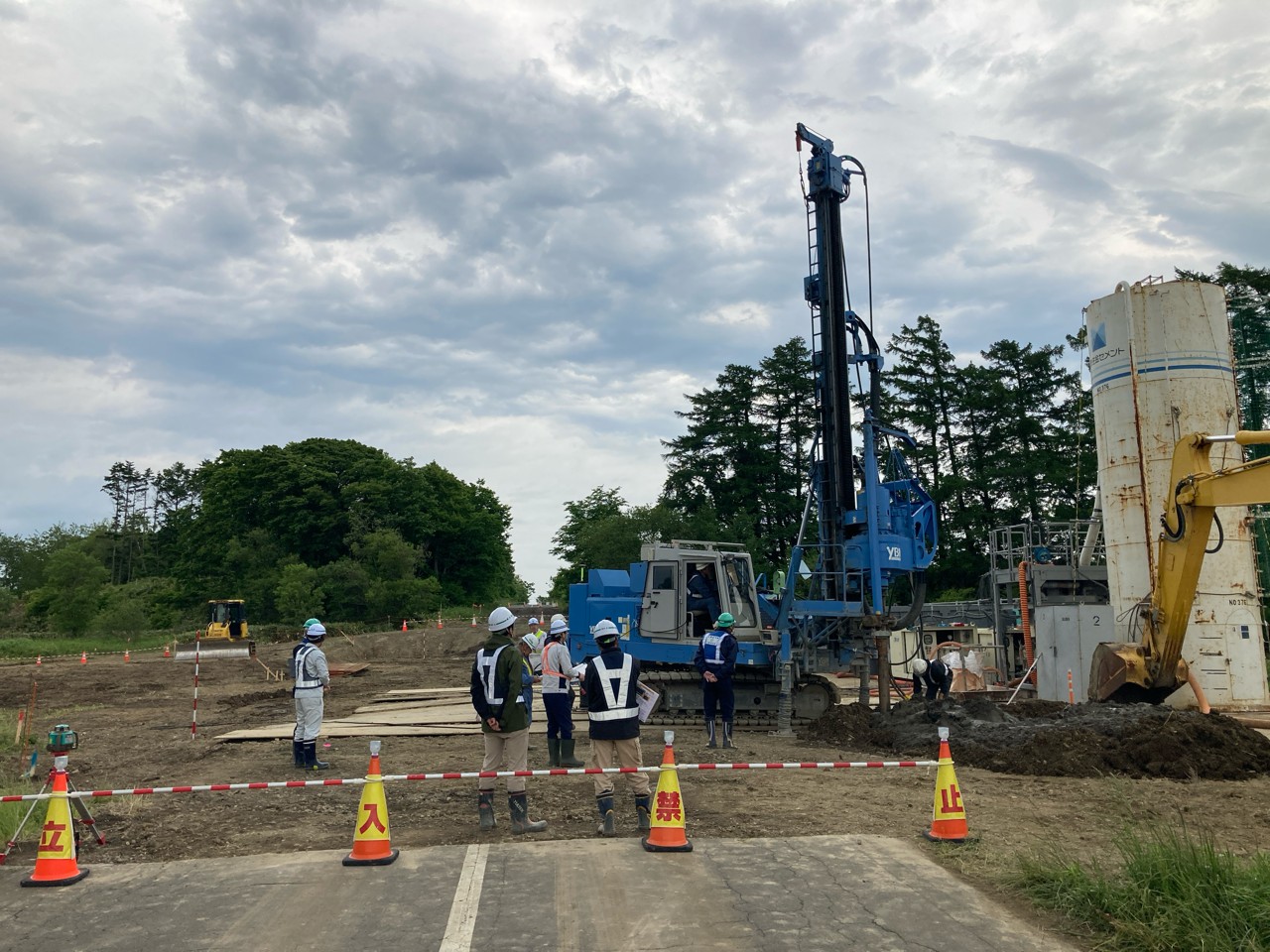

6月18日から地盤改良施工を開始しております。今月末で改良杭362本中83本が完了しております。
工事区間は、引続き通行止めでの作業となります。工事期間中は地域住民の皆様には大変ご不便をお掛けいたしますが、何卒ご理解とご協力をお願い申し上げます。
令和7年 5月末日現在 進捗率5%
町道東4線は5月20日から通行止めとしており、地盤改良施工に向けた準備作業を進めております。来月から本格的な地盤改良施工を開始いたします。周辺地盤への影響が少なく、振動や騒音の発生も抑えられる環境に配慮した工法で施工いたしますが、工事に関してお気づきの点がございましたらお申し付けください。
工事期間中は地域住民の皆様には大変ご不便をお掛けいたしますが、何卒ご理解とご協力をお願い申し上げます。
令和7年 4月末日現在 進捗率2%
道央圏連絡道路長沼南幌事業の一環として、町道東4線において、ボックスカルバート基礎部の地盤改良工事を実施いたします。地盤を強化するため、固化材と水を土と混ぜ合わせて固める工法により、地下に直径1.4m・深さ19.1mの改良杭を362本施工いたします。
工事実施に伴い、来月から町道東4線を通行止めとさせていただきます。工事期間中は地域住民の皆様には大変ご不便をお掛けいたしますが、何卒ご理解とご協力をお願い申し上げます。
