道央圏連絡道路 長沼町 零号線橋下部工事

本工事は道央圏連絡道路長沼南幌事業の一環として、長沼町において橋梁下部工事を行うものです。

橋梁工事

発注者:札幌開発建設部

工期

着手:令和 7年 7月 2日
竣工:令和 8年 3月23日
工期:265日間

施工場所

北海道夕張郡長沼町

工事内容

工事延長 L=400m
1)土工 掘削 V≒27,500m3
2)場所打杭工 A1、A2 N≒12本
3)橋台躯体工 コンクリート(A1、A2) V≒443m2 鉄筋(A1、A2) W≒29t
4)仮設工 一式

工事進捗レポート

令和7年11月末日現在 進捗率65%

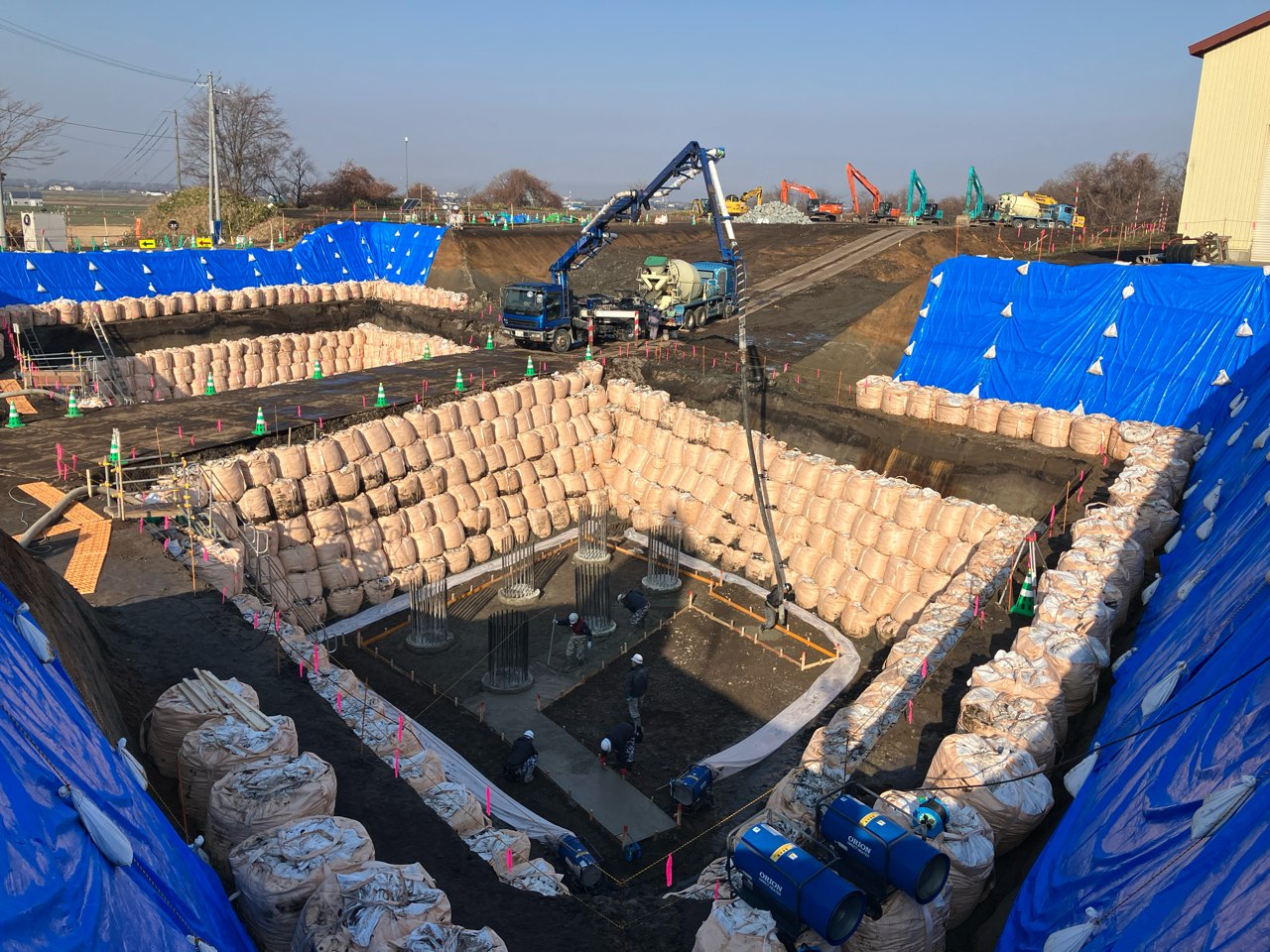

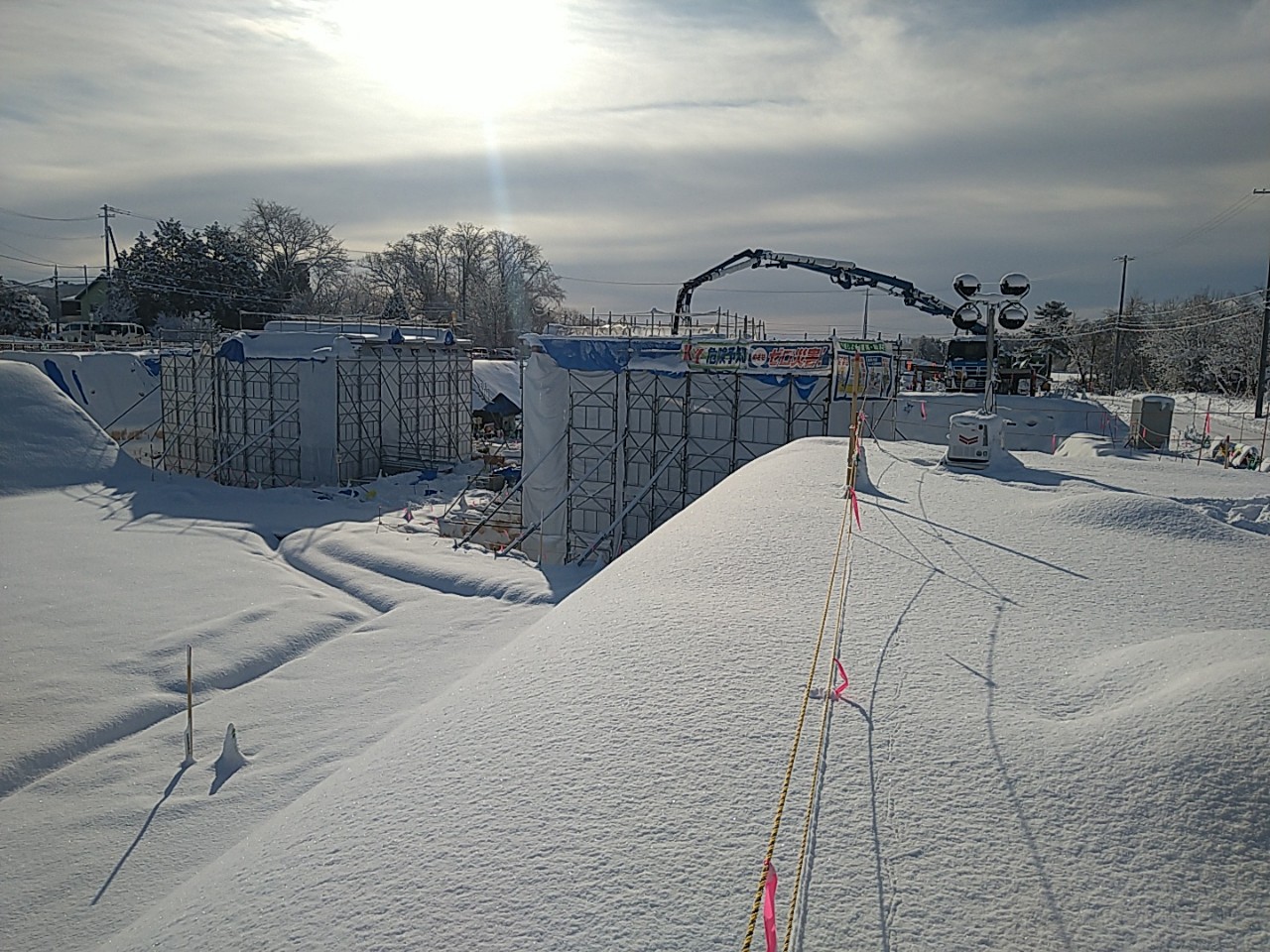

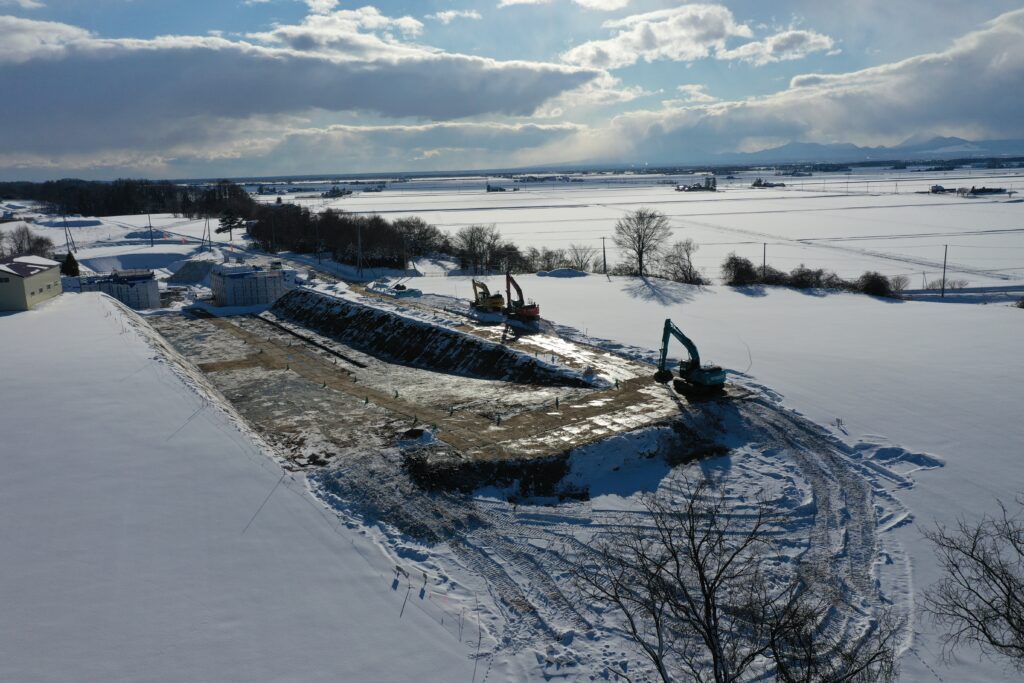

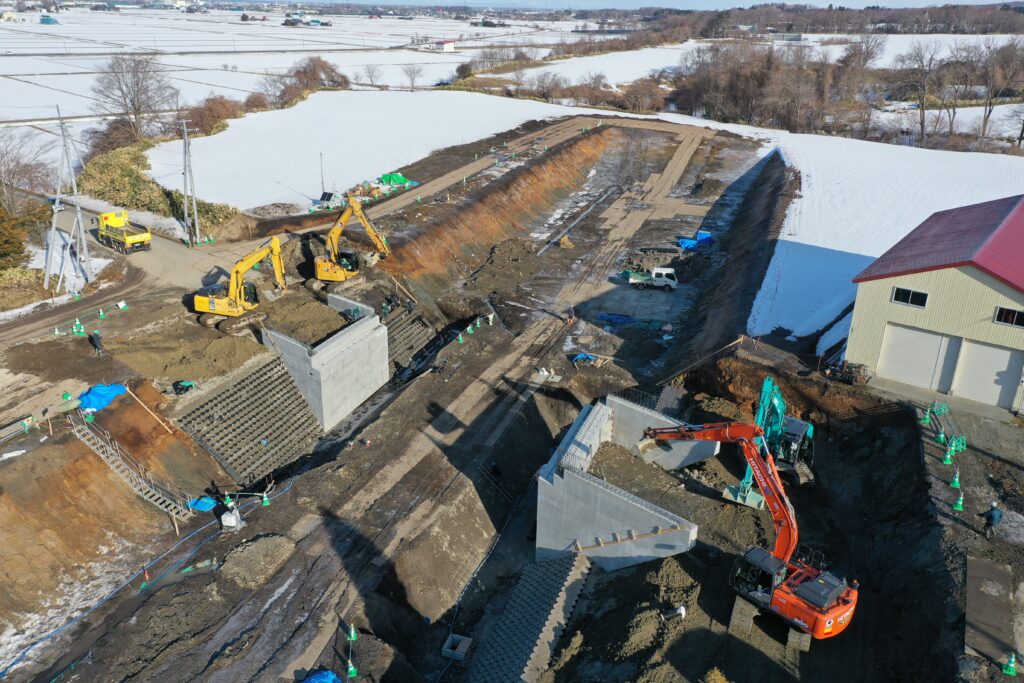

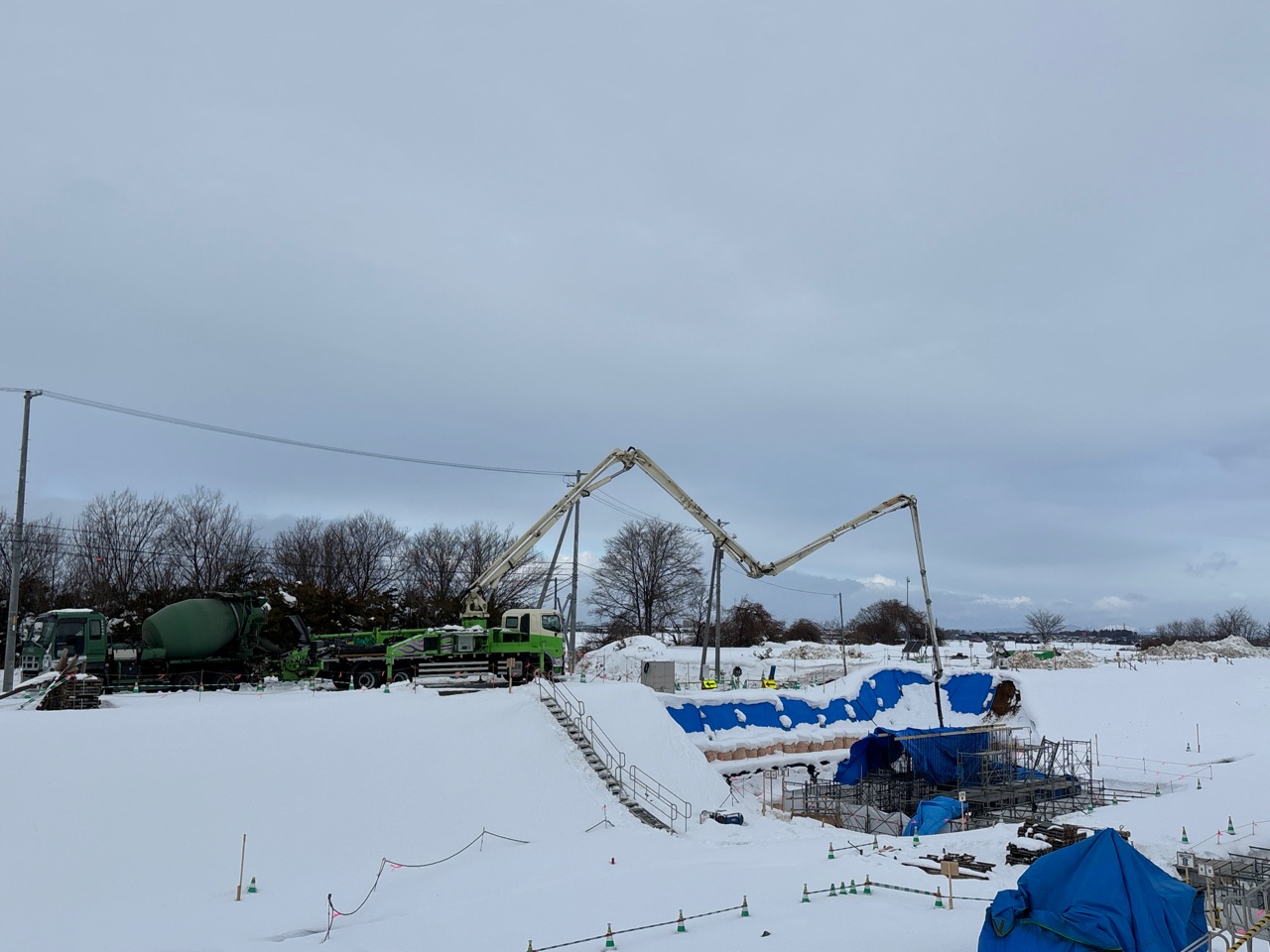

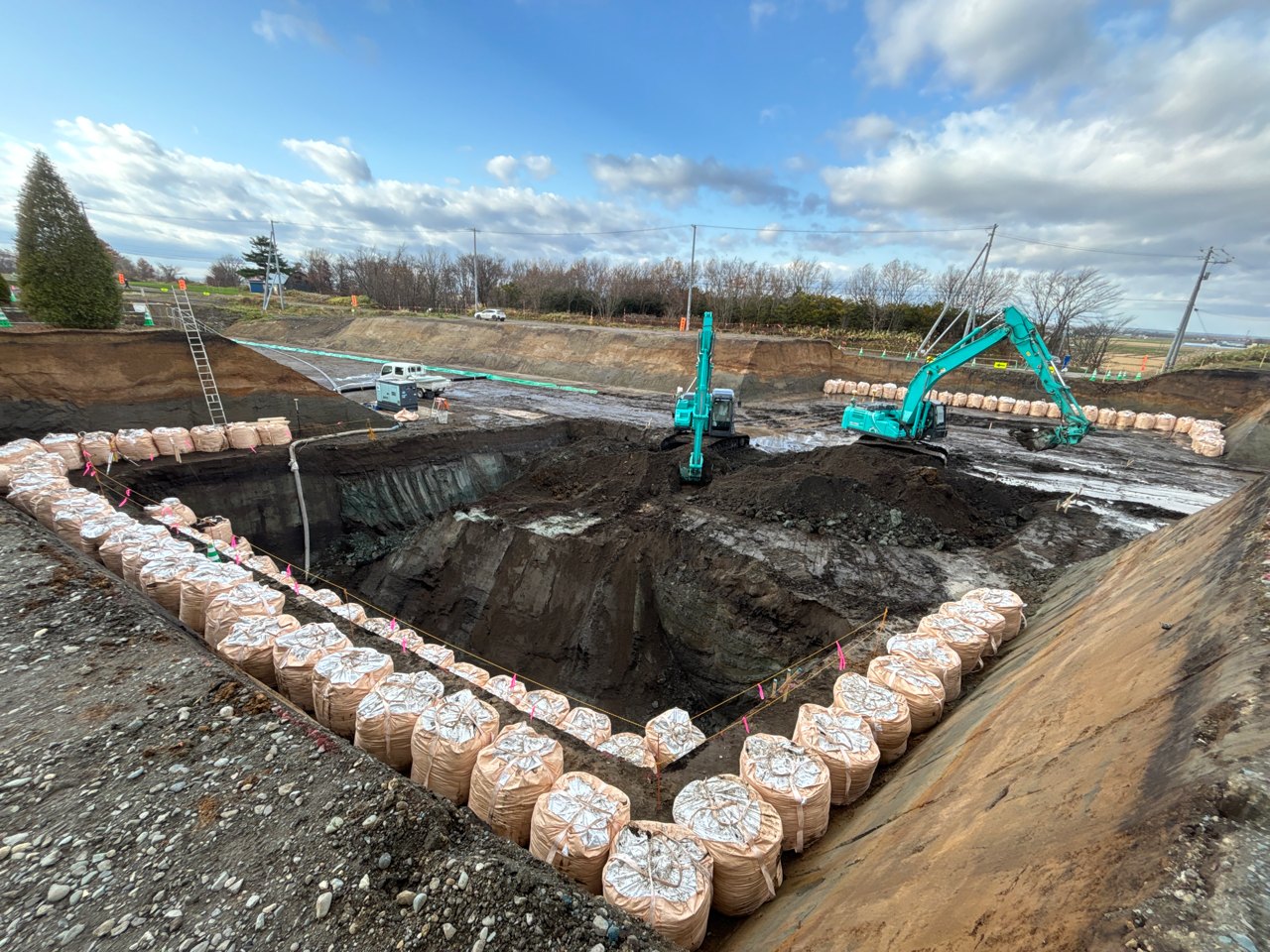

橋台部の掘削作業が11月17日に完了し、現在は橋台の足場架設作業を行っております。今後は、足場完了後、鉄筋組立作業と型枠設置作業を進め、12月中に橋台の底部までのコンクリート打設を行います。1月中には、橋台の躯体部のコンクリート打設を予定しております。その後、2月より埋め戻しを行ってまいります。降雪時期での作業となりますが、3月中旬の完了を目指し工事を進めてまいります。なお、本工事の施工に伴い、9月8日より町道零号線の通行規制を実施しております。近隣にお住まいの皆様には、長期間にわたりご不便をおかけしておりますが、何卒ご理解とご協力を賜りますよう、よろしくお願い申し上げます。

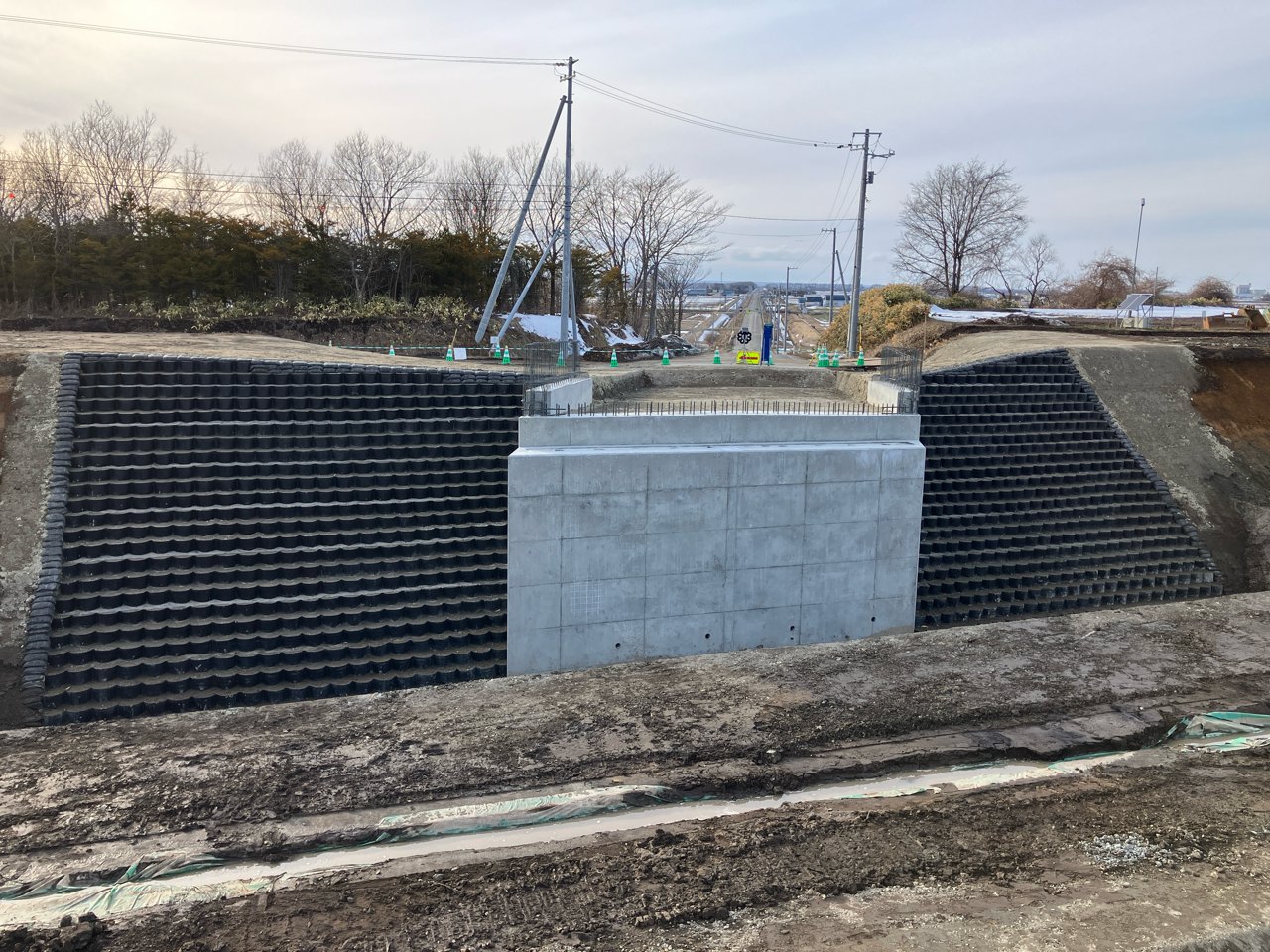

道央圏連絡道路 長沼町 零号線橋下部工事
道央圏連絡道路 長沼町 零号線橋下部工事

令和7年10月末日現在 進捗率46%

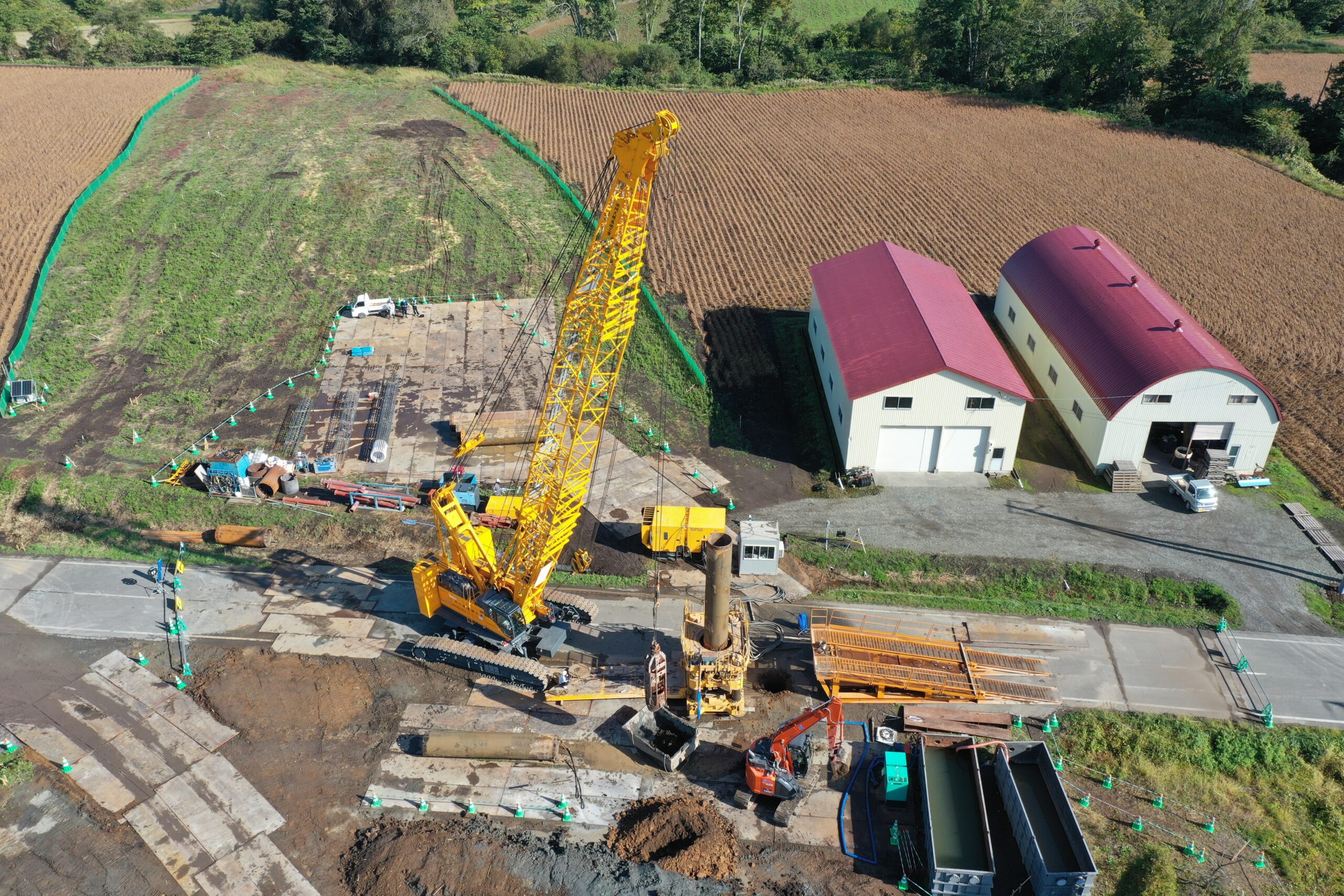

10月17日に場所打ち杭の施工が完了し、現在、橋台部の掘削と本線の掘削を並行して進めております。11月中旬までに橋台の掘削を終了させ、施工した杭の頭部処理を行い、橋台施工の準備を進めてまいります。通行止め期間中は、地域住民の皆様や迂回される皆様には大変ご迷惑をおかけいたしますが、ご理解とご協力のほどよろしくお願いいたします。

道央圏連絡道路 長沼町 零号線橋下部工事
道央圏連絡道路 長沼町 零号線橋下部工事

令和7年 9月末日現在 進捗率23%

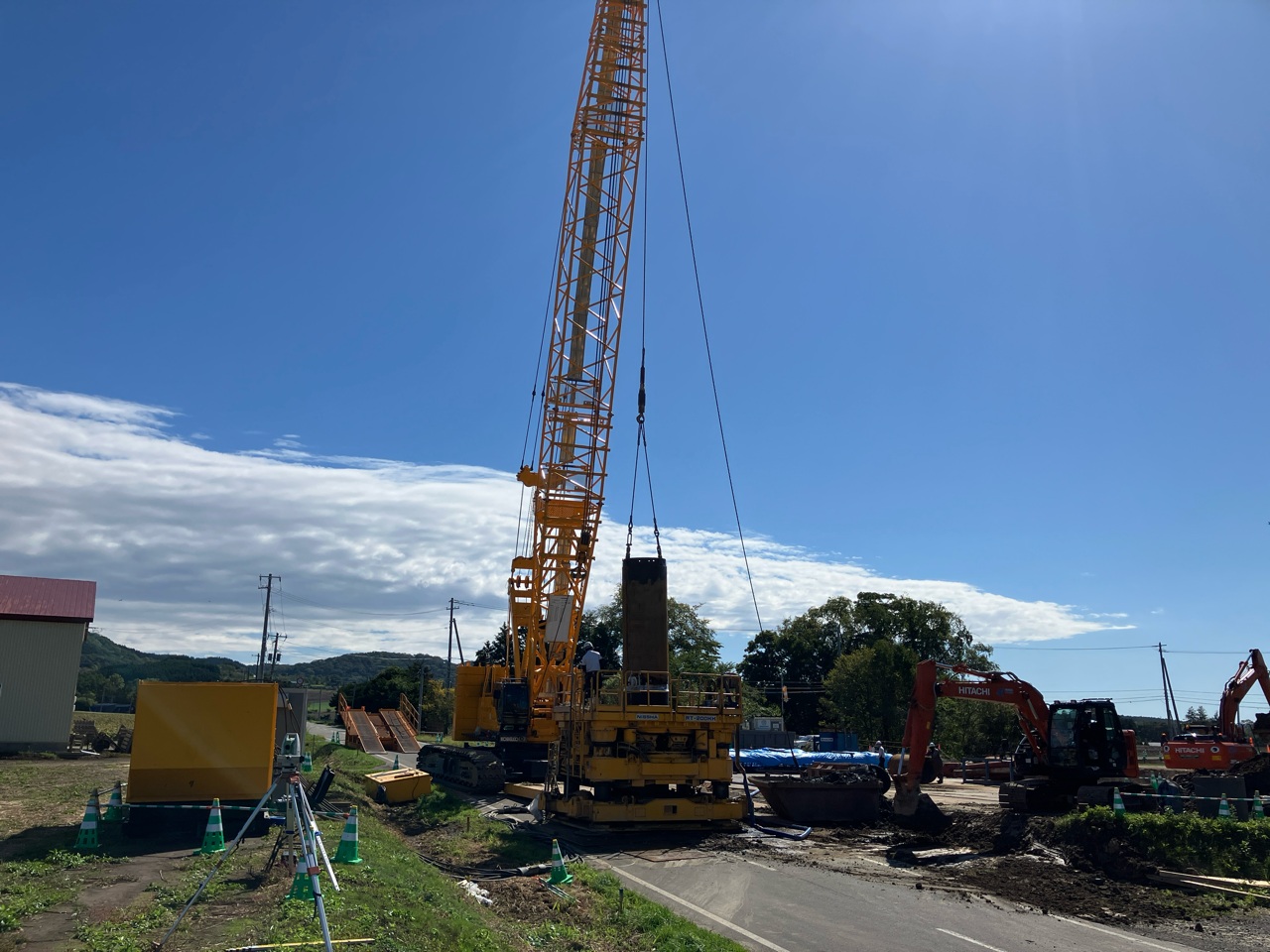

9月8日より10月中旬迄の予定で橋台の基礎となる場所打ち杭の施工を行っております。現場打杭の施工完了後は、橋台部の掘削と、本線の掘削を平行して進めてる予定です。通行止め期間中は、地域住民の皆様や迂回をされる皆様には大変ご迷惑をおかけいたしますが、ご理解とご協力のほどよろしくお願いいたします。

道央圏連絡道路 長沼町 零号線橋下部工事
道央圏連絡道路 長沼町 零号線橋下部工事

令和7年 8月末日現在 進捗率12%

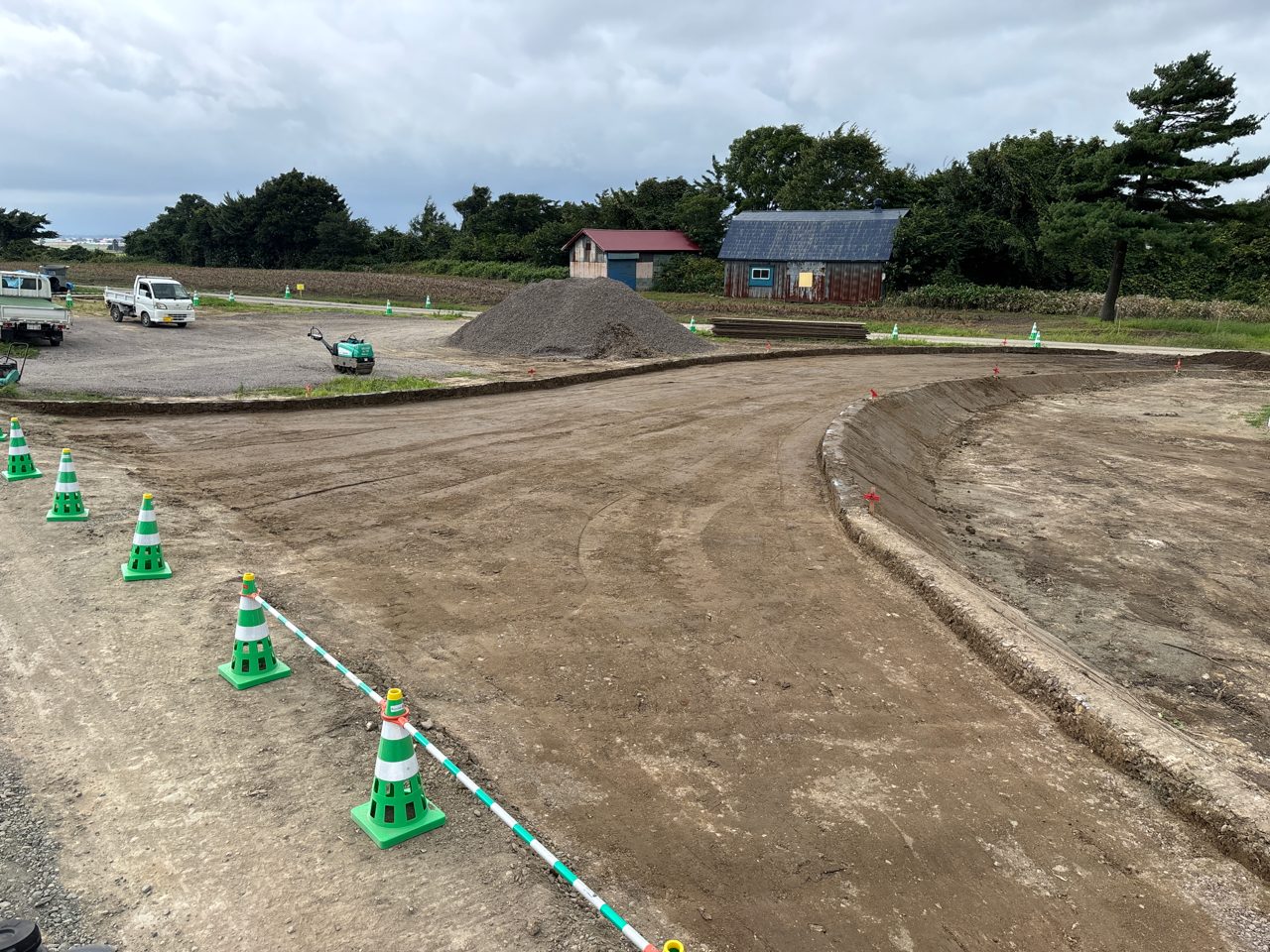

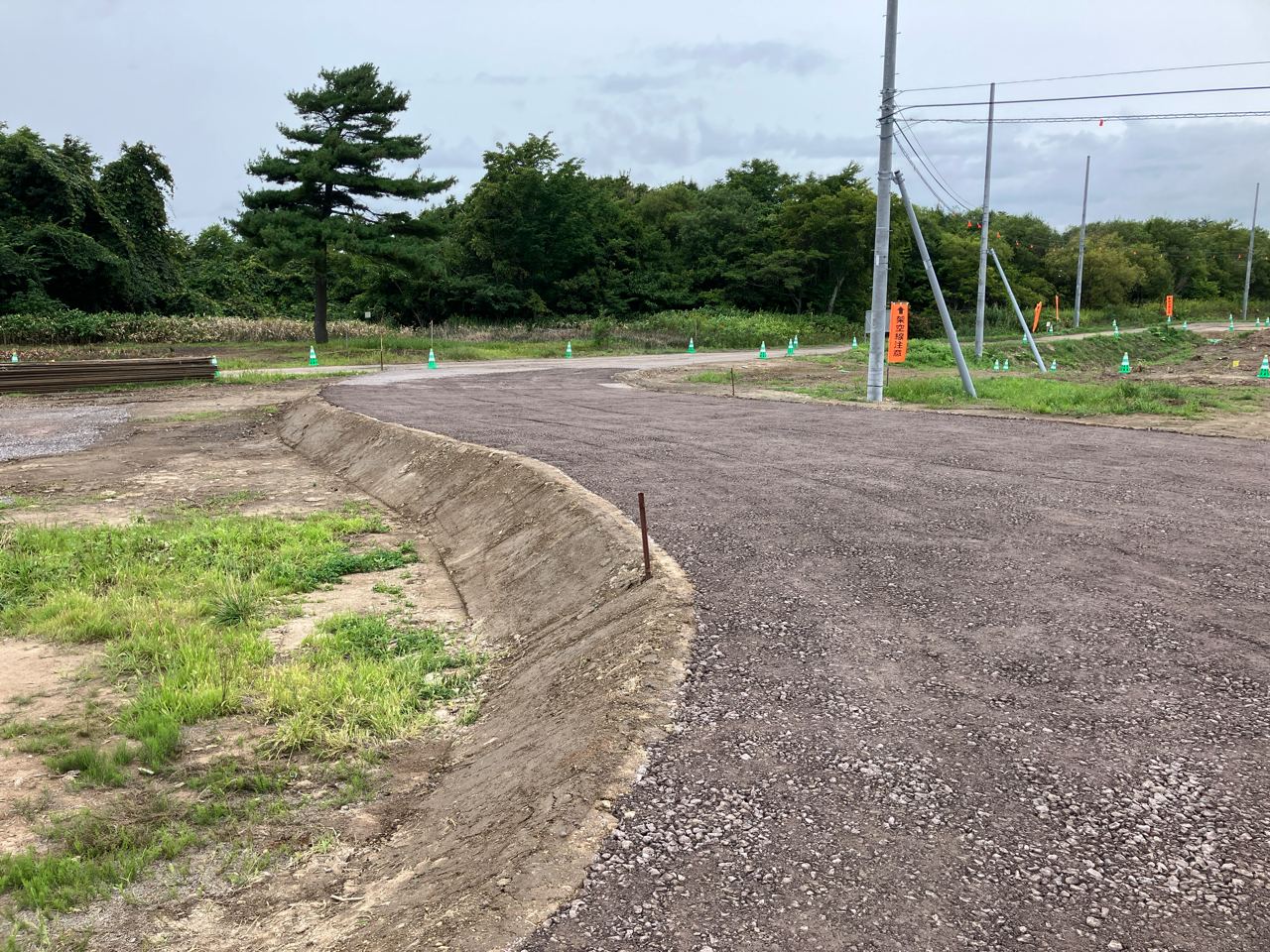

 本工事は道央圏連絡道路長沼南幌事業の一環として、零号線において橋梁下部工事を実施いたします。工事は零号線を通行止めとして施工するため、現在は零号線の迂回路となる仮設道路を施工しております。9月8日より零号線の通行止め交通規制を実施し、掘削工と橋台の基礎となる場所打ち杭の施工を行う予定です。通行止め期間中は、地域住民の皆様や迂回をされる皆様には大変ご迷惑をおかけいたしますが、ご理解とご協力のほどよろしくお願いいたします。

道央圏連絡道路 長沼町 零号線橋下部工事
道央圏連絡道路 長沼町 零号線橋下部工事
