本通管更生

施工実績

豊平川処理区本通4丁目南ほか下水道新設工事

管更生工事

発注者:札幌市下水道河川局

工期

着手:令和 7年 8月20日
竣工:令和 8年 3月25日
工期:218日間

施工場所

北海道札幌市

工事内容

工事延長 L=600m
1)管渠工(管更生) D=450~700mm L=600m

工事進捗レポート

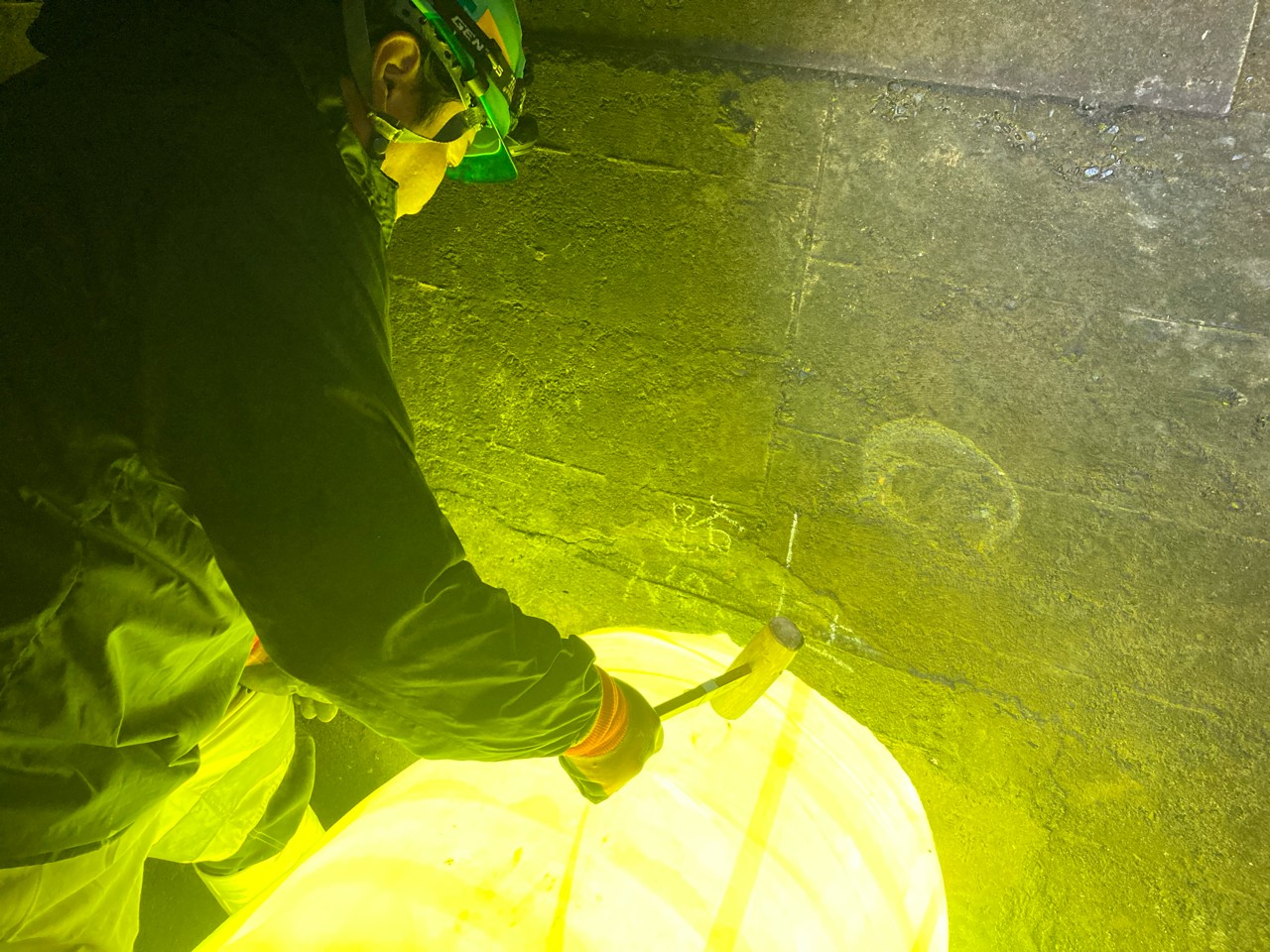

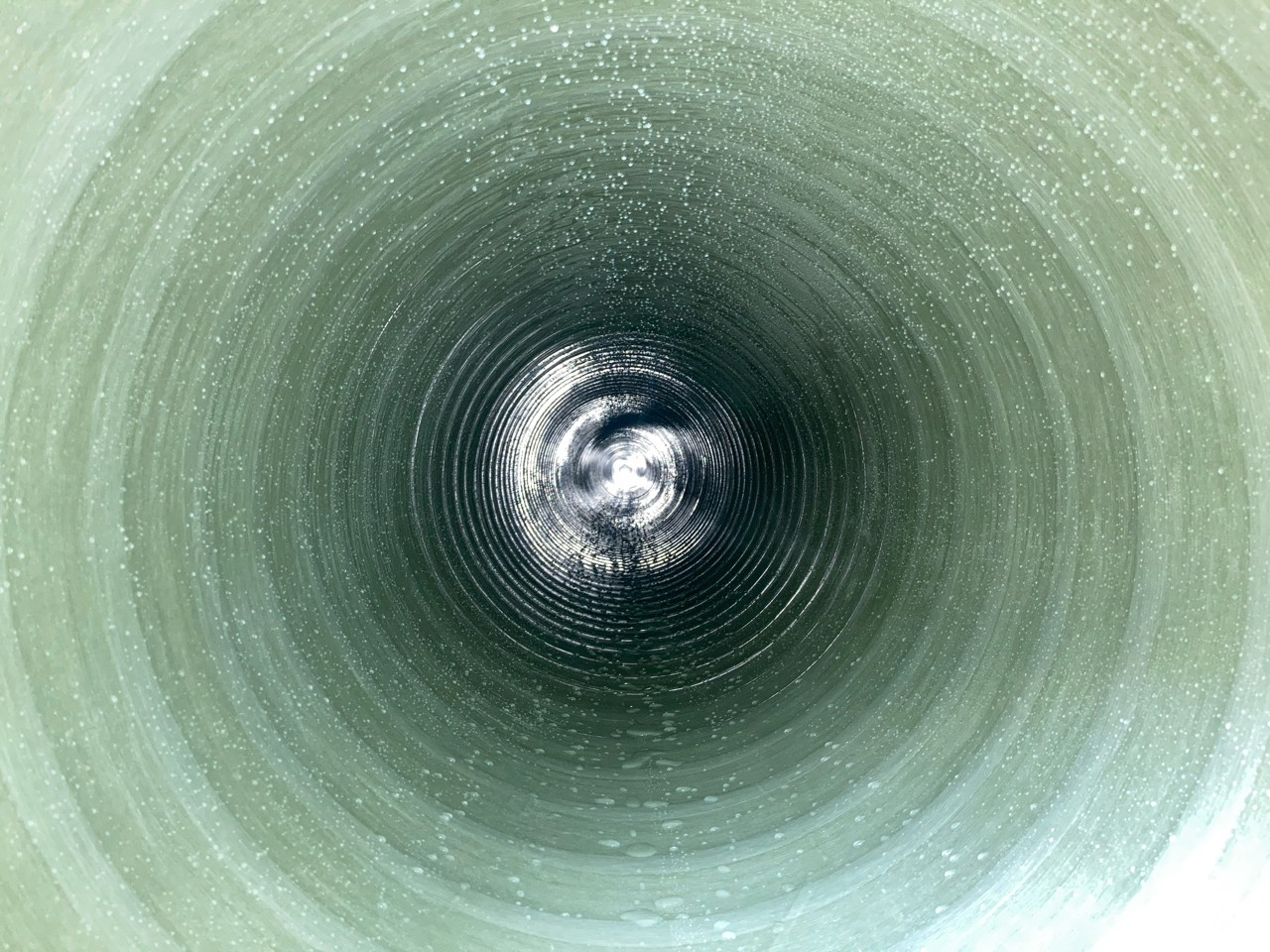

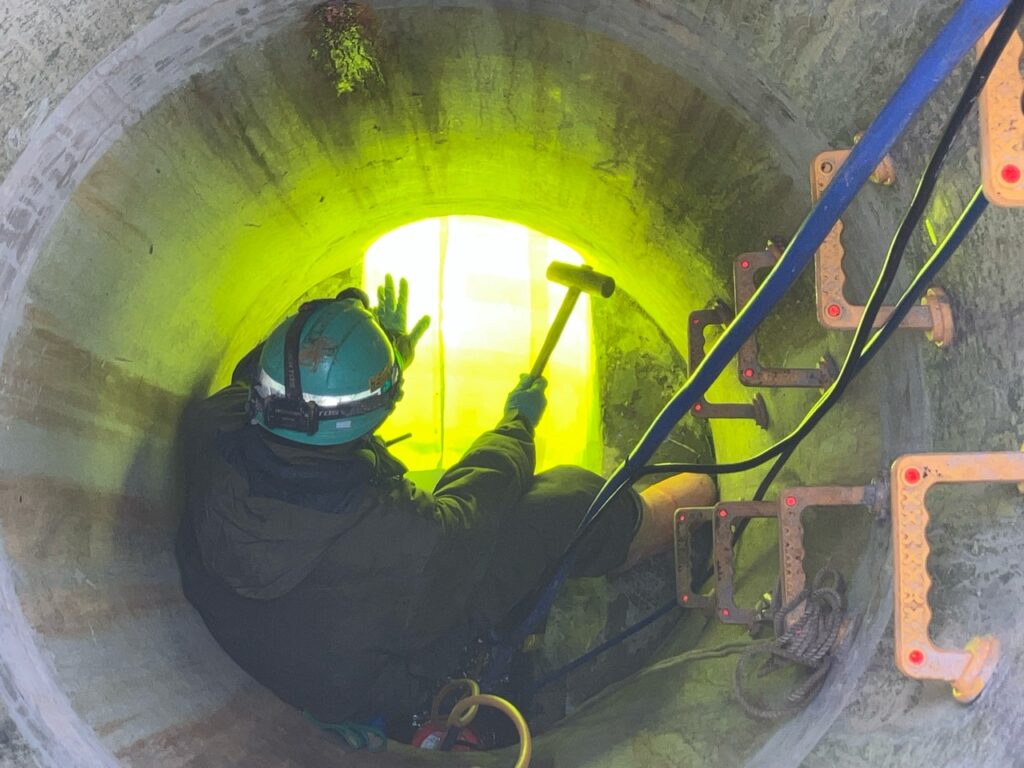

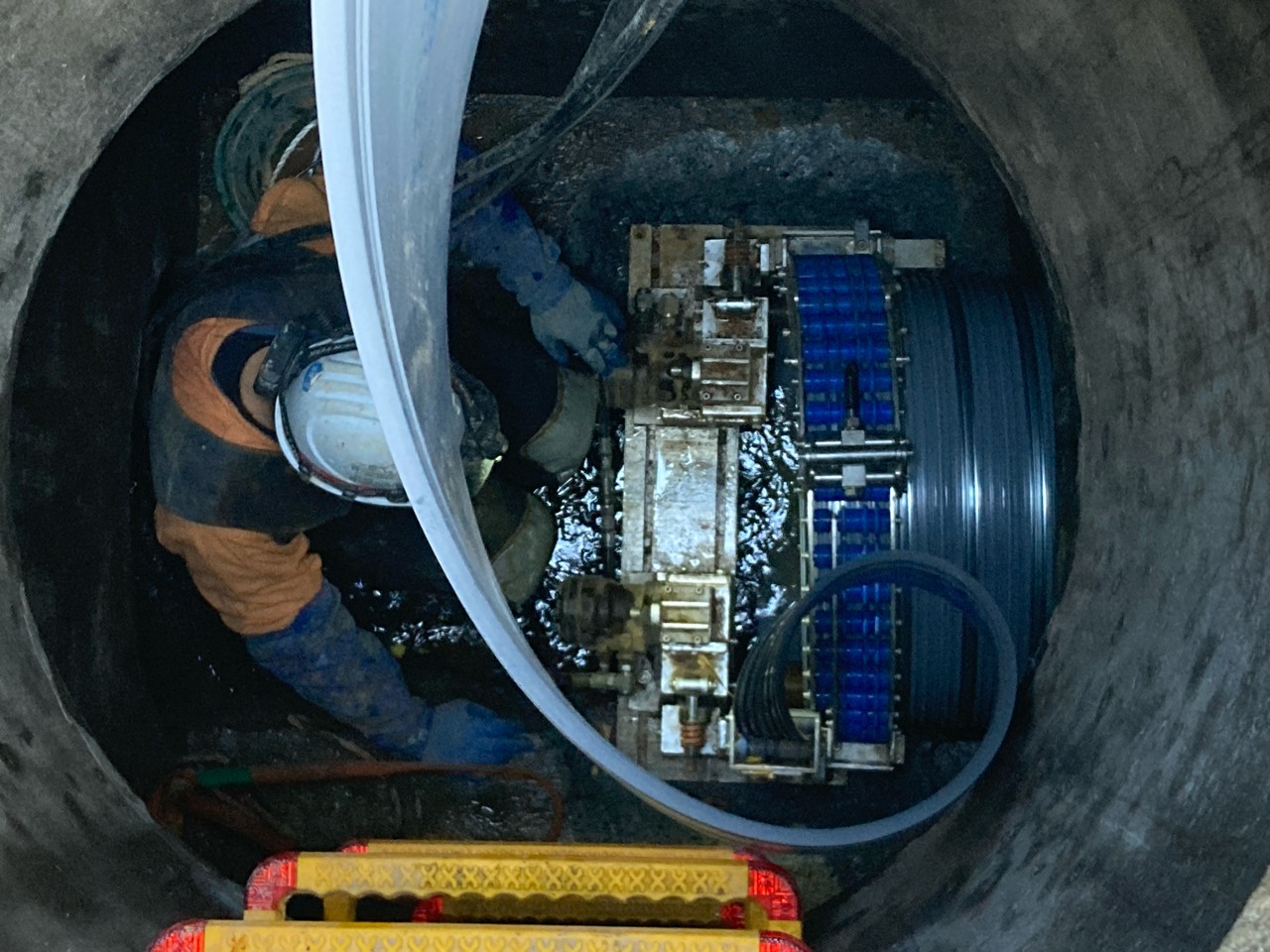

令和7年11月末日現在 進捗率24%

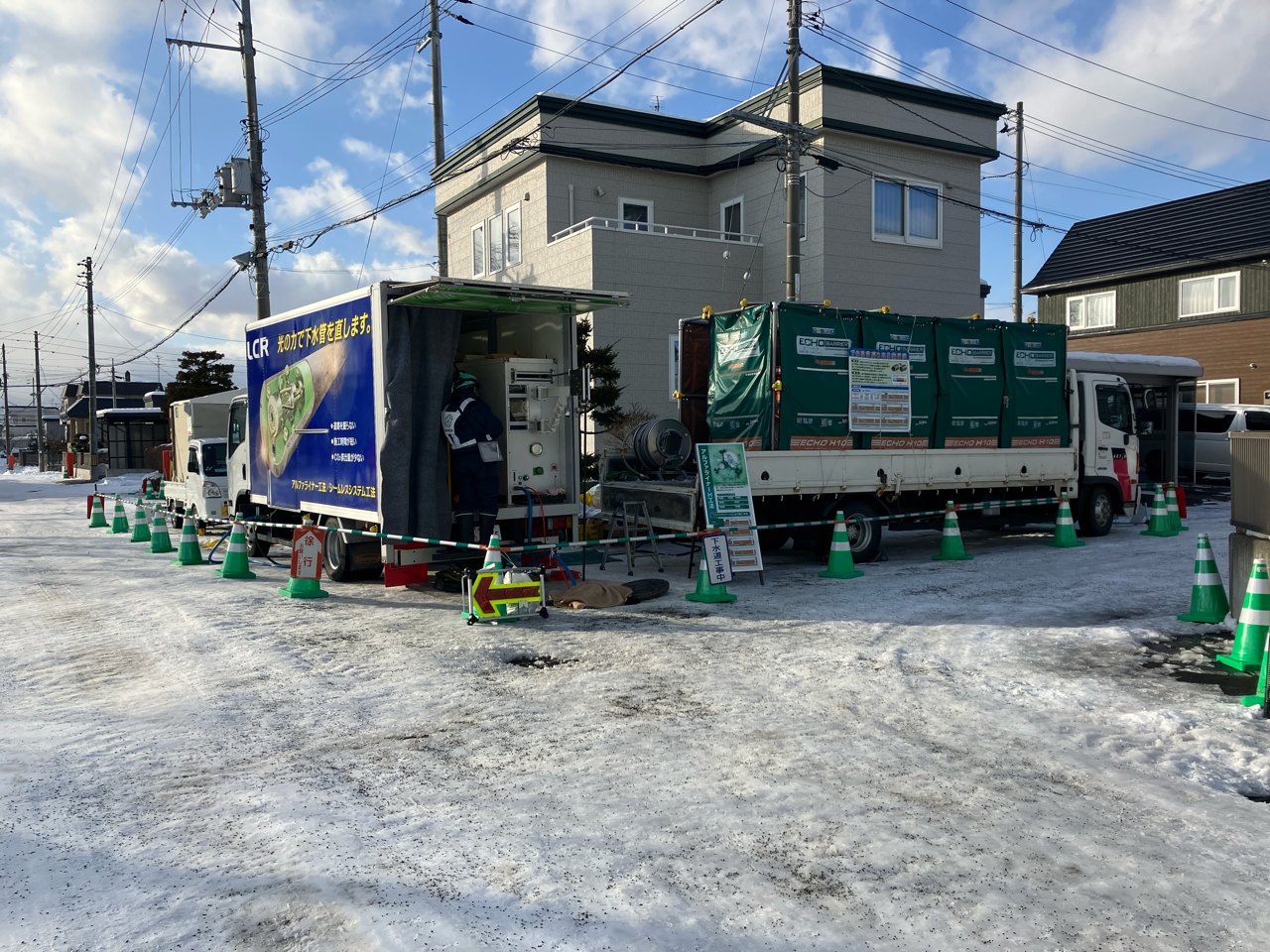

11月下旬より管路更生工事に着手し、現在施工を進めており、12月下旬まで引き続き作業を行ってまいります。その後、一旦工事を休止し、一部区間の施工につきましては、来年2月上旬より再開する予定です。工事期間中は、安全確保のため必要に応じて交通規制を実施いたします。地域住民の皆様ならびに通行される皆様にはご不便をおかけいたしますが、ご理解とご協力を賜りますよう、何卒よろしくお願い申し上げます。

豊平川処理区本通4丁目南ほか下水道新設工事
豊平川処理区本通4丁目南ほか下水道新設工事

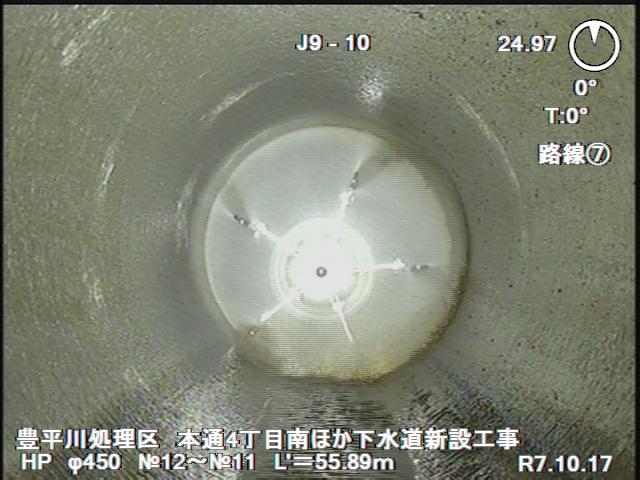

令和7年10月末日現在 進捗率5%

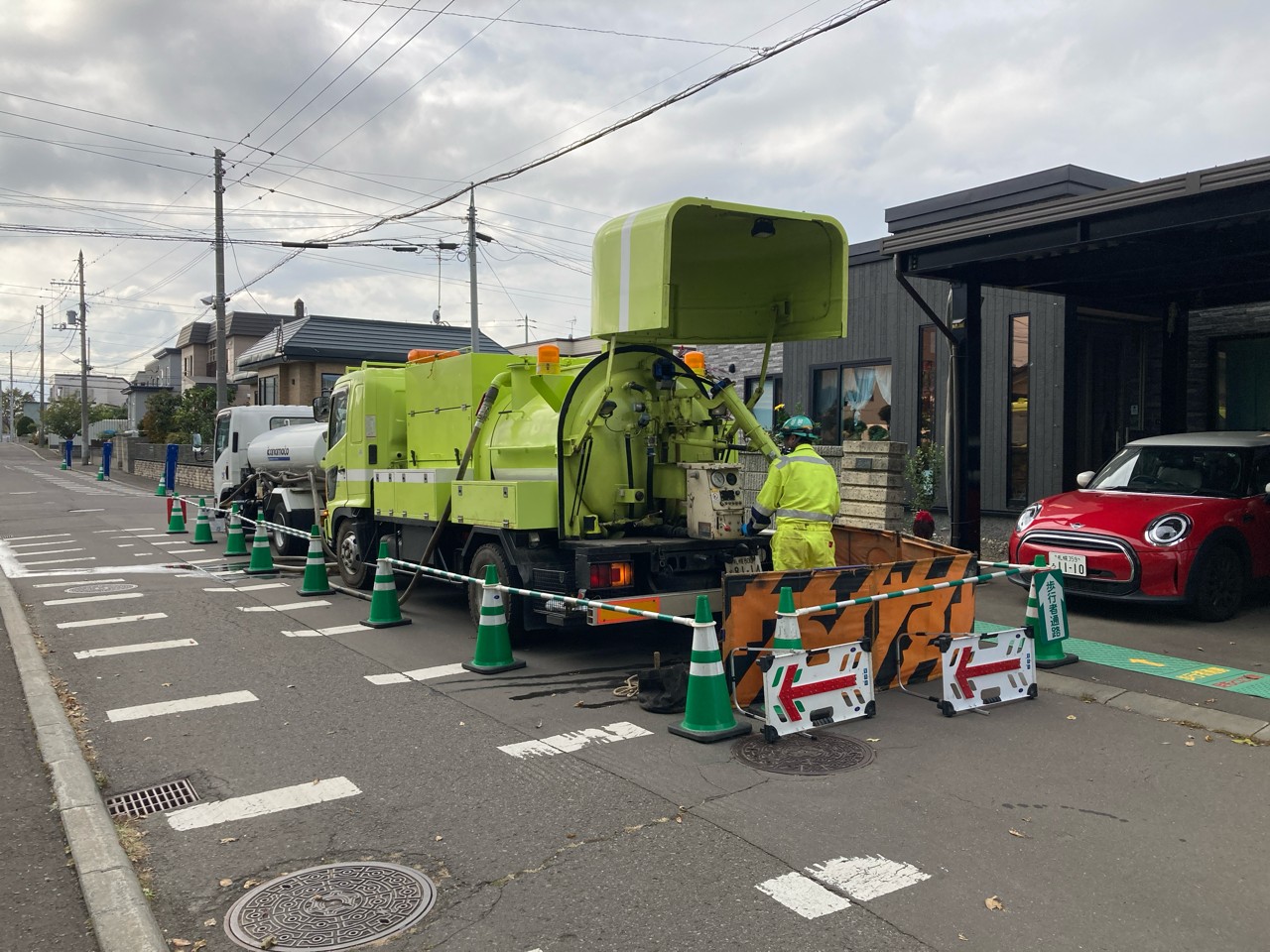

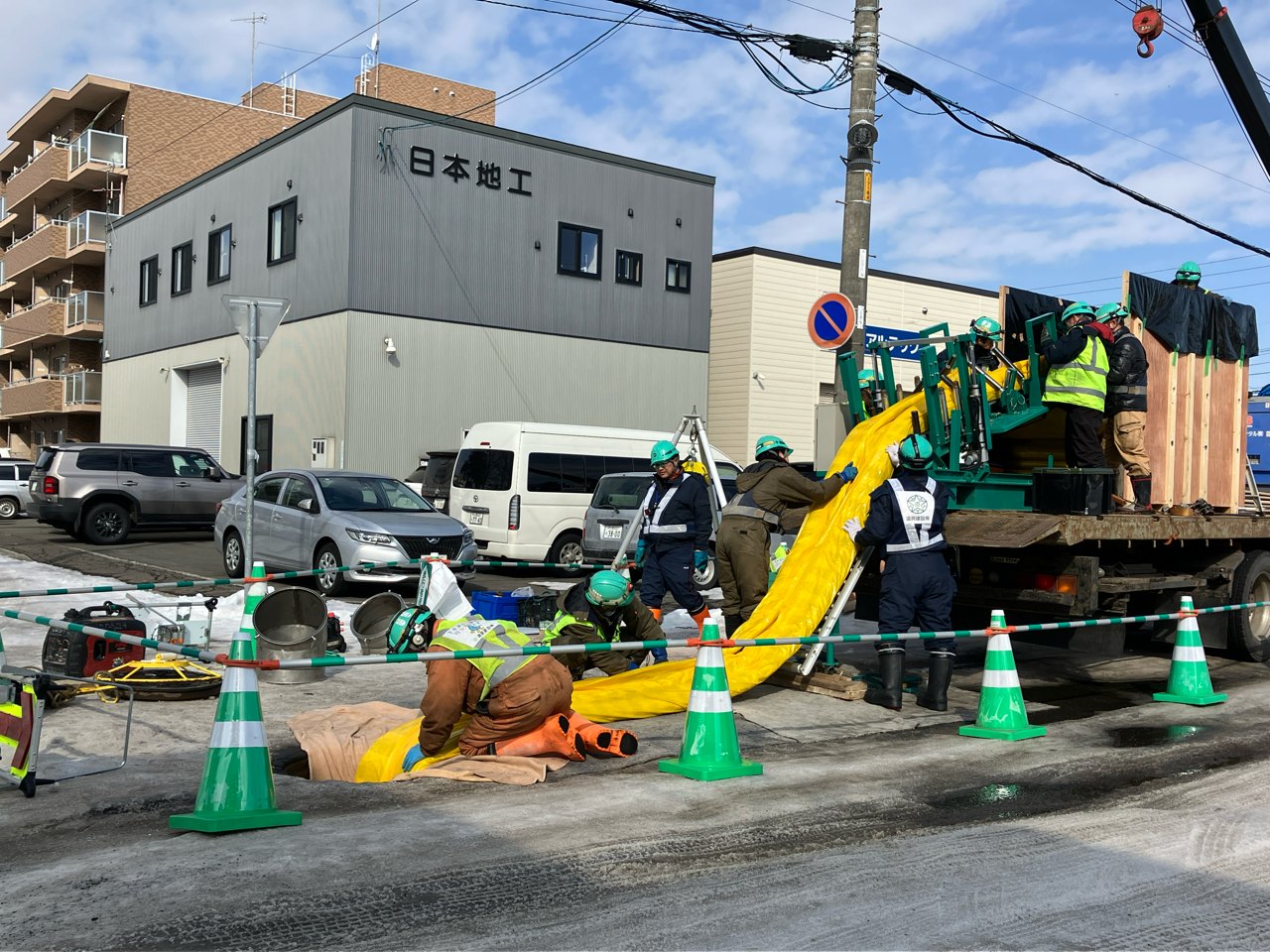

10月13日より実施しておりました管路の事前調査につきまして、10月23日に完了いたしました。本工事では、2つの管更生工法を採用する予定です。具体的には、光を照射して硬化させる「光硬化工法(自立管:アルファライナーH工法)」と、更生材を螺旋状に製管する「SPR工法(複合管)」を用いて施工いたします。11月下旬より管更生工事に着手する予定です。工事期間中は、安全確保のため必要に応じて交通規制を実施いたします。規制区間を通行される際は、工事関係者の誘導に従い、徐行運転にご協力ください。地域住民の皆様ならびに道路利用者の皆様には、工事期間中ご不便をおかけいたしますが、ご理解とご協力を賜りますよう、何卒よろしくお願い申し上げます。

豊平川処理区本通4丁目南ほか下水道新設工事
豊平川処理区本通4丁目南ほか下水道新設工事

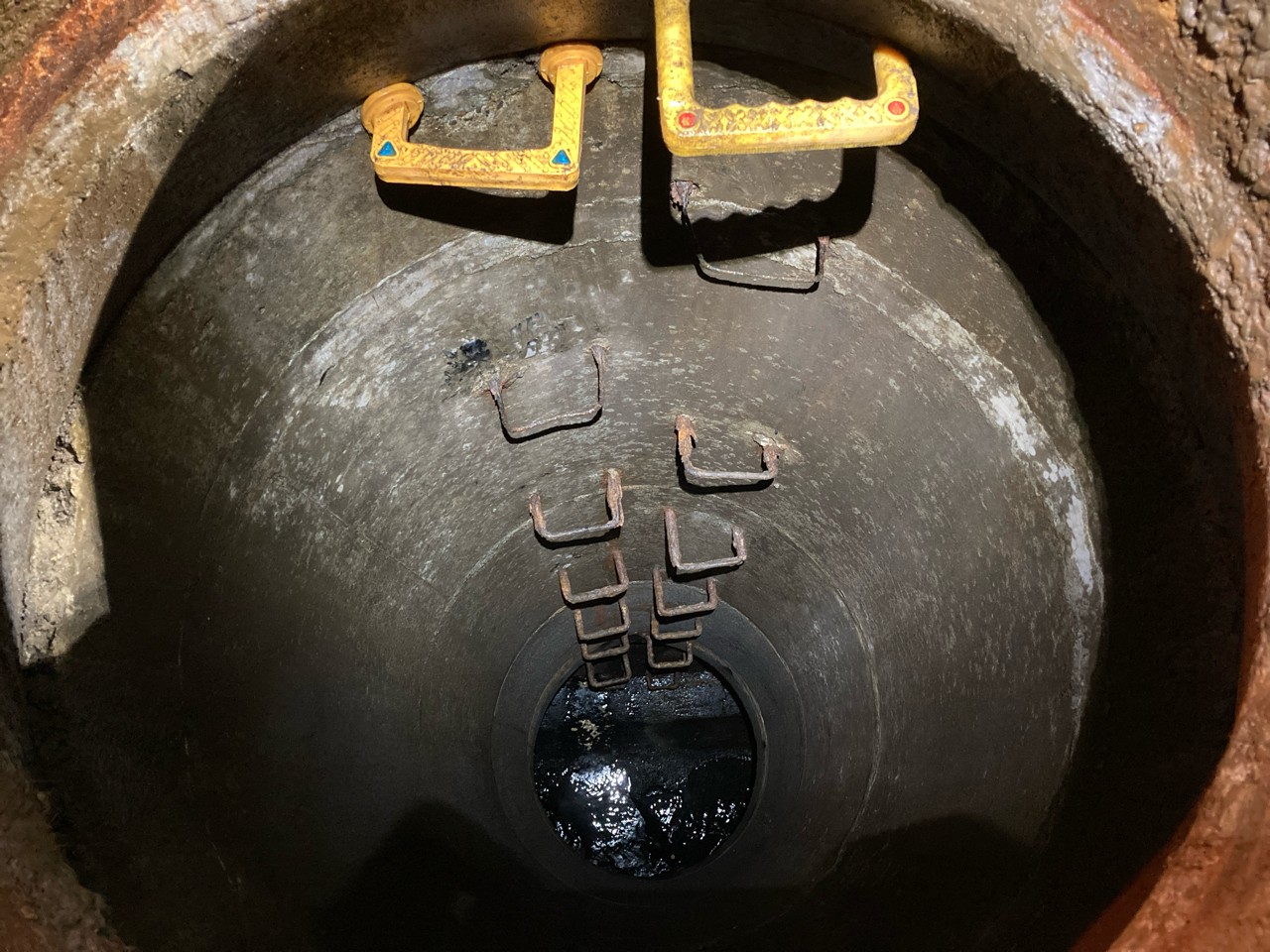

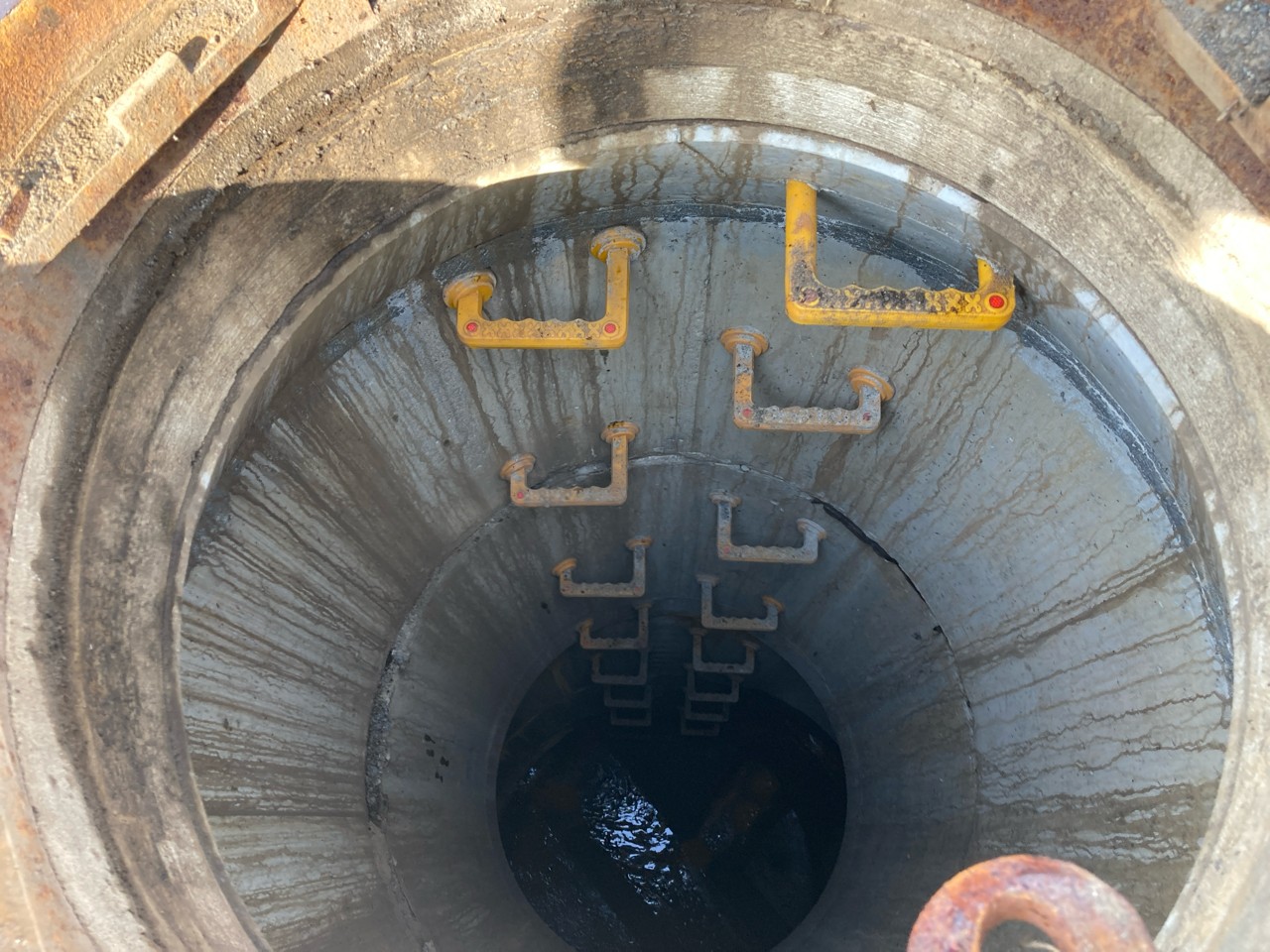

令和7年 9月末日現在 進捗率3%

10月中旬より管路の事前調査を実施し、11月から本格的な施工に着手いたします。事前調査を含め工事期間中は、安全確保のため必要に応じて交通規制を実施いたします。工事期間中は、地域住民の皆様並びに道路利用者の皆様には大変ご迷惑をおかけいたしますが、ご理解とご協力を賜りますよう、よろしくお願い申し上げます。

豊平川処理区本通4丁目南ほか下水道新設工事
豊平川処理区本通4丁目南ほか下水道新設工事

令和7年 8月末日現在 進捗率1%

白石区本通4丁目南のほか、3区12路線で既設管路のリニューアル工事を実施いたします。10月より管路の事前調査を実施し、11月から本格的な施工に着手いたします。工事期間中は、安全確保のため必要に応じて交通規制を実施いたします。工事期間中は、地域住民の皆様並びに道路利用者の皆様には大変ご迷惑をおかけいたしますが、ご理解とご協力を賜りますよう、よろしくお願い申し上げます。

豊平川処理区本通4丁目南ほか下水道新設工事
豊平川処理区本通4丁目南ほか下水道新設工事
